您当前位置:首页 » 水利工程 » 水利施工
一级水电站左岸EL1885m高程以上开挖工程施工组织设计 279P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-06
  • 资料类型:RAR
  • 资料大小:1.14 MB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
一级水电站左岸EL1885m高程以上开挖工程施工组织设计 279P

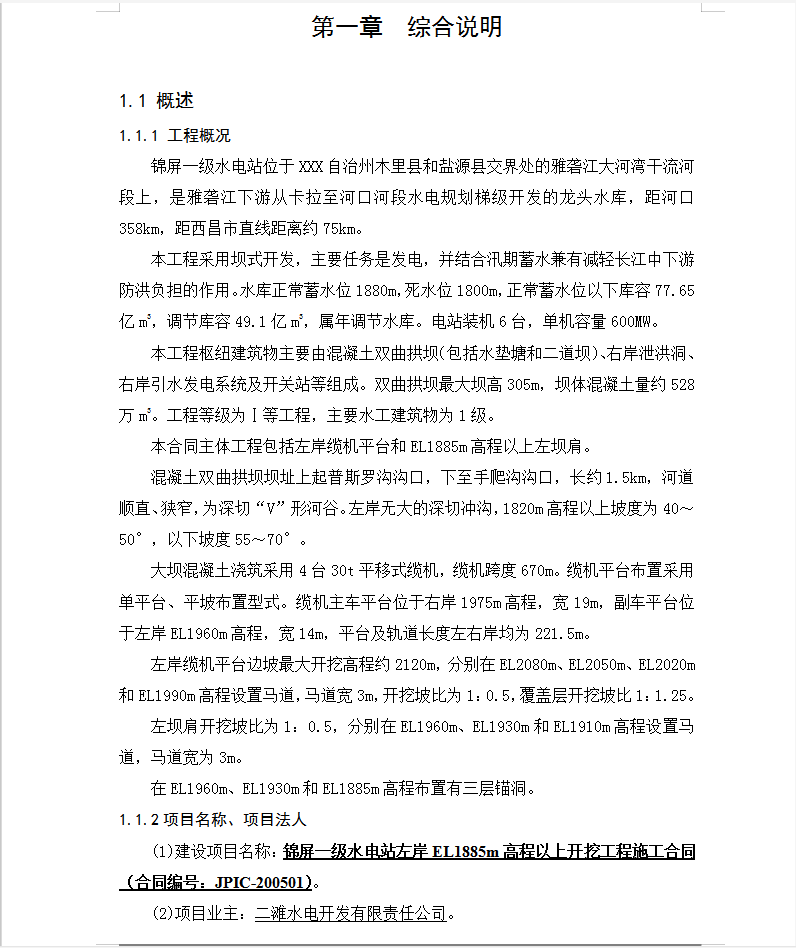

锦屏一级水电站位于XXX自治州木里县和盐源县交界处的雅砻江大河湾干流河段上,是雅砻江下游从卡拉至河口河段水电规划梯级开发的龙头水库,距河口358km,距西昌市直线距离约75km。
本工程采用坝式开发,主要任务是发电,并结合汛期蓄水兼有减轻长江中下游防洪负担的作用。水库正常蓄水位1880m,死水位1800m,正常蓄水位以下库容77.65亿m3,调节库容49.1亿m3,属年调节水库。电站装机6台,单机容量600MW。
本工程枢纽建筑物主要由混凝土双曲拱坝(包括水垫塘和二道坝)、右岸泄洪洞、右岸引水发电系统及开关站等组成。双曲拱坝最大坝高305m,坝体混凝土量约528万m3。工程等级为Ⅰ等工程,主要水工建筑物为1级。
本合同主体工程包括左岸缆机平台和EL1885m高程以上左坝肩。

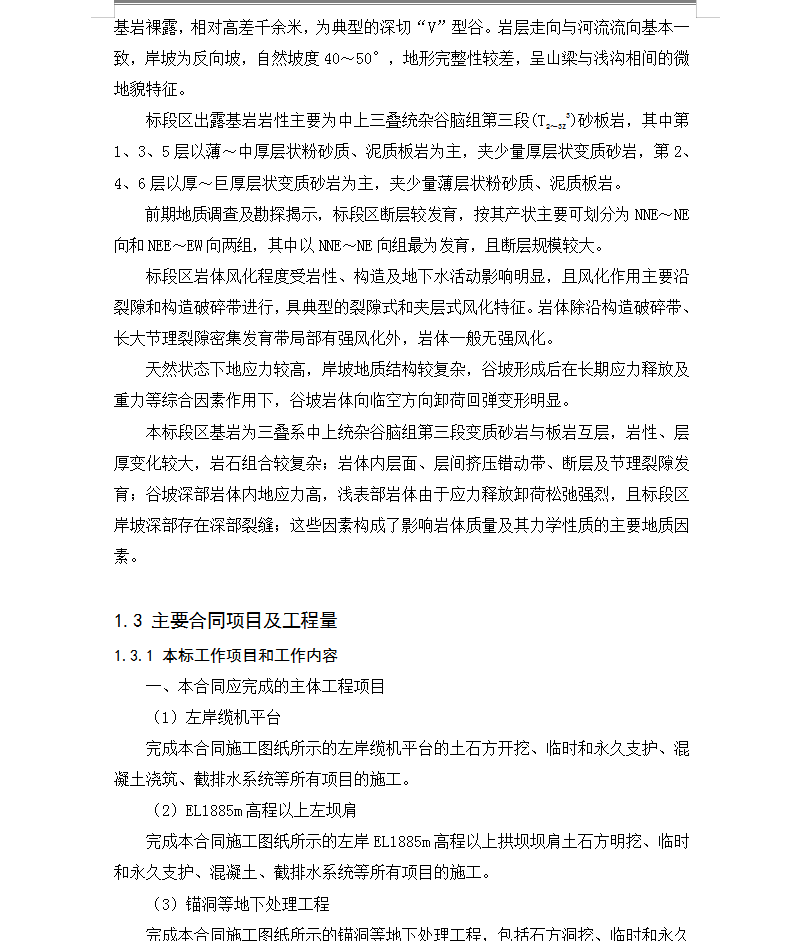

混凝土双曲拱坝坝址上起普斯罗沟沟口,下至手爬沟沟口,长约1.5km,河道顺直、狭窄,为深切“V”形河谷。左岸无大的深切冲沟,1820m高程以上坡度为40~50°,以下坡度55~70°。
大坝混凝土浇筑采用4台30t平移式缆机,缆机跨度670m。缆机平台布置采用单平台、平坡布置型式。缆机主车平台位于右岸1975m高程,宽19m,副车平台位于左岸EL1960m高程,宽14m,平台及轨道长度左右岸均为221.5m。
左岸缆机平台边坡最大开挖高程约2120m,分别在EL2080m、EL2050m、EL2020m和EL1990m高程设置马道,马道宽3m,开挖坡比为1:0.5,覆盖层开挖坡比1:1.25。
左坝肩开挖坡比为1:0.5,分别在EL1960m、EL1930m和EL1910m高程设置马道,马道宽为3m。
在EL1960m、EL1930m和EL1885m高程布置有三层锚洞。
