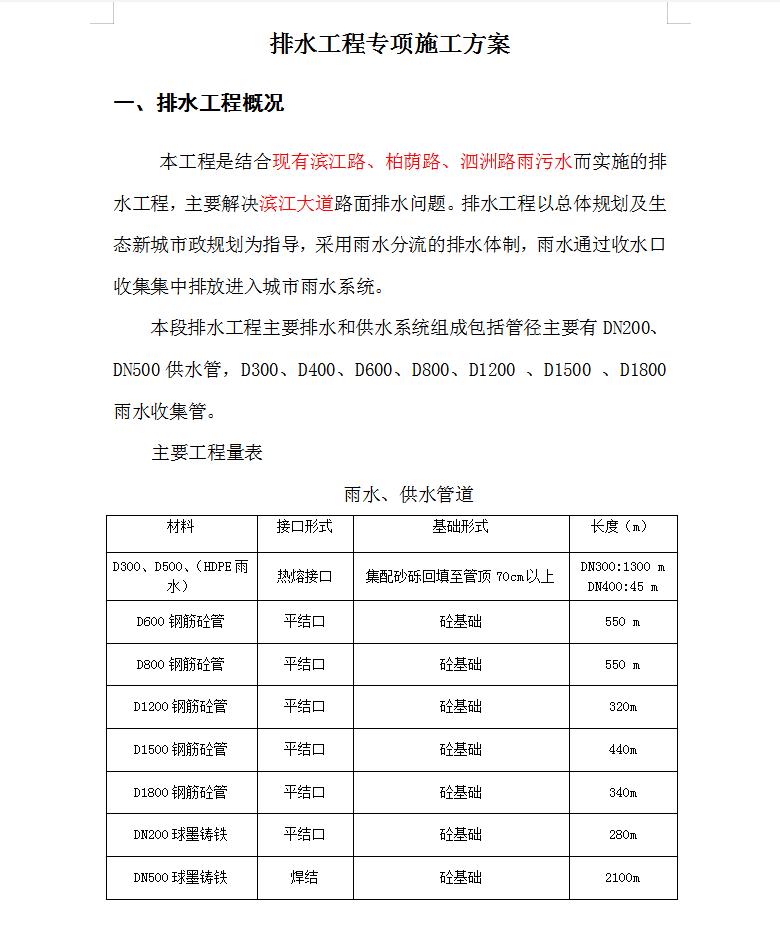

本工程是结合现有滨江路、柏荫路、泗洲路雨污水而实施的排水工程,主要解决滨江大道路面排水问题。排水工程以总体规划及生态新城市政规划为指导,采用雨水分流的排水体制,雨水通过收水口收集集中排放进入城市雨水系统。

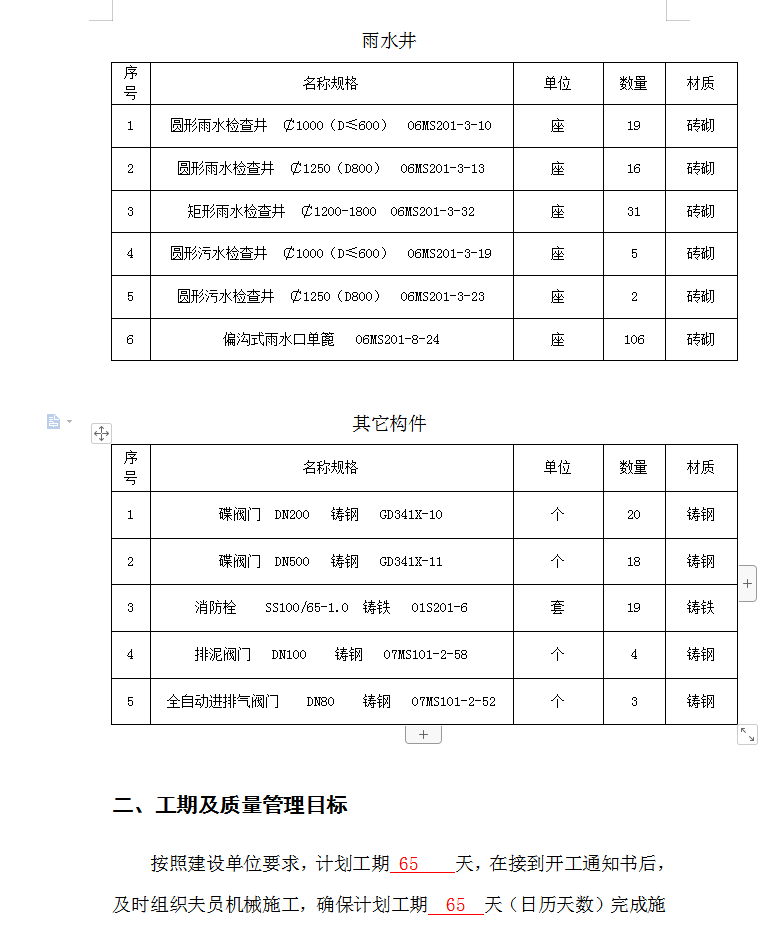

本段排水工程主要排水和供水系统组成包括管径主要有DN200、DN500供水管,D300、D400、D600、D800、D1200 、D1500 、D1800雨水收集管。

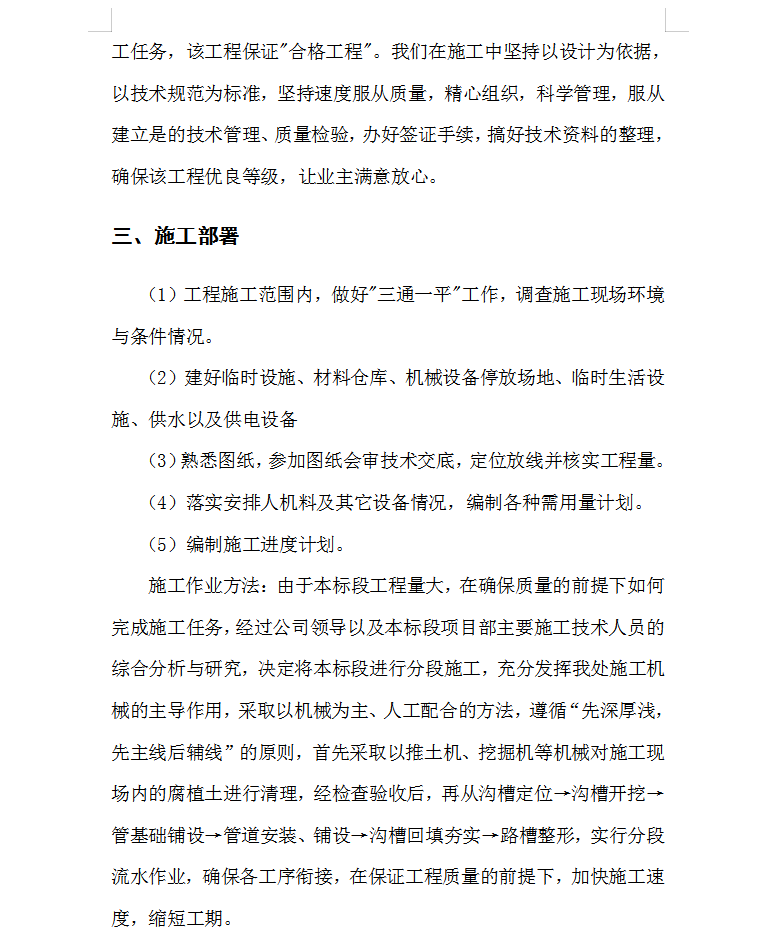

施工方案
根据工程各工序的施工特点,建立以下两个专业施工队:
1、土方施工队
主要负责土方的施工,配合排水施工队采取顺序作业法进行施工。
2、排水施工队
主要进行排水沟槽的整理、管道基础铺设、管道安装(包括水泥钢丝网抹带的安装)、排水沟及集水井的砌筑等工作。
排水管道施工
1、沟槽开挖
(1)在开挖前进行沟槽定位测量,经监理复检确定管道埋设轴线。
(2)核对水准点、建立临时水准点,临时水准点设置在不受施工影响,且明显固定的建筑物上,对所有测量标志,在施工中,做到妥善保护,避免损坏,并经常校准其准确性。临时水准点间距控制在100m之内,且使用前应当校测。此工序在经监理复检合格后方能进入下道工序施工。
(3)工程采用明开挖,挖掘机挖沟槽土方,沟槽断面形式为阶梯形槽,沟槽底部开挖宽度B=D1+2b(其中D1为管道外缘宽度,b为管道一侧的工作宽度),我们采用b=400~600mm。
(4)沟槽开挖顺序,由排水管道水流方向从下游至上游,由南至北开挖。为防止对基底土的扰动,槽底预留30厘米土,在铺碎石或砼管基前人工清除,沟槽开挖过程中及成槽后,应避免出现振动荷载。
(5)为了保证管道安装的质量,应对管道中心线及管底高程进行有效控制,我们准备在挖掘机挖土后,人工清槽前,埋设坡度桩不小于10cm,间距为10m,控制井位处加一块坡度桩,坡度桩应埋设牢固,坡度桩上钉管线中心钉和高程钉。坡度桩上应标明桩号(控制井号)及高程钉至各有关部位的下反常数。
(6)土方开挖不得超挖,若个别地方超挖时,应用碎石填补至设计槽底高程。
(7)挖出的土方根据各路段的实际情况,妥善安排堆存位置,为保证槽壁土体稳定和不影响施工,应堆放在距沟槽上过5m以外。同时搞好土方调配,多余土方及时外运。
(8)雨季施工时,沟槽的一次开挖长度适当缩短,尽量做到开挖一段完成一段。沟槽晾槽时间不宜过长,避免泡槽塌槽事故。
