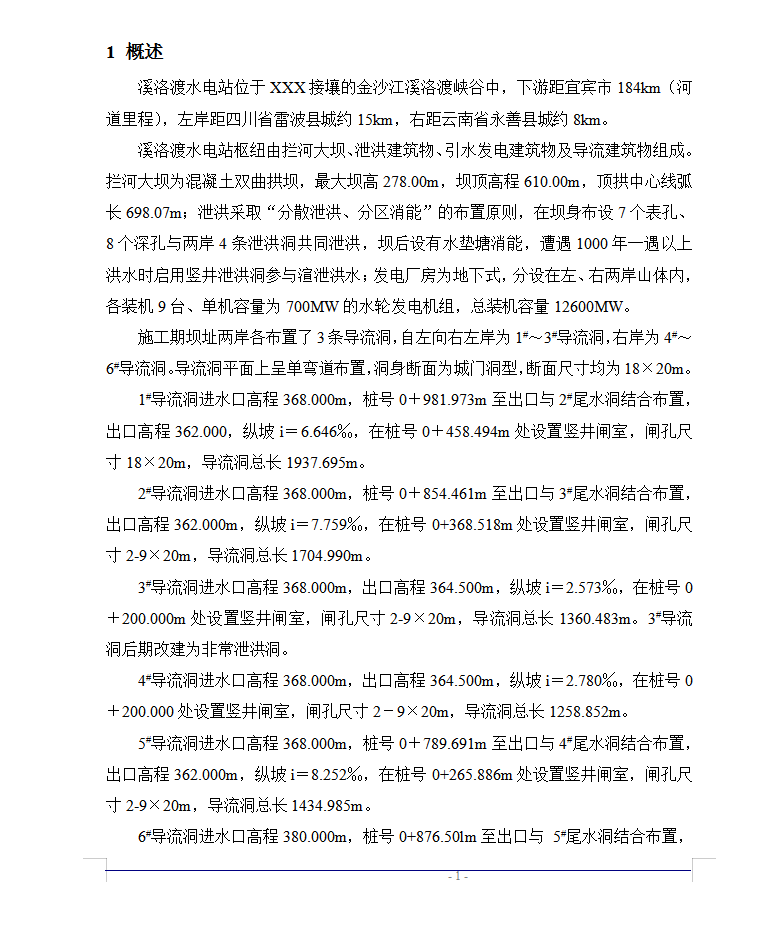

水电站工程施工组织设计 509P
水电站位于XXX接壤的xx洛渡峡谷中,下游距xx市184km(河道里程),左岸距XXX省雷波县城约15km,右距XXX省永善县城约8km。
xx水电站枢纽由拦河大坝、泄洪建筑物、引水发电建筑物及导流建筑物组成。拦河大坝为混凝土双曲拱坝,最大坝高278.00m,坝顶高程610.00m,顶拱中心线弧长698.07m;泄洪采取“分散泄洪、分区消能”的布置原则,在坝身布设7个表孔、8个深孔与两岸4条泄洪洞共同泄洪,坝后设有水垫塘消能,遭遇1000年一遇以上洪水时启用竖井泄洪洞参与渲泄洪水;发电厂房为地下式,分设在左、右两岸山体内,各装机9台、单机容量为700MW的水轮发电机组,总装机容量12600MW。
施工期坝址两岸各布置了3条导流洞,自左向右左岸为1#~3#导流洞,右岸为4#~6#导流洞。导流洞平面上呈单弯道布置,洞身断面为城门洞型,断面尺寸均为18×20m。
1#导流洞进水口高程368.000m,桩号0+981.973m至出口与2#尾水洞结合布置,出口高程362.000,纵坡i=6.646‰,在桩号0+458.494m处设置竖井闸室,闸孔尺寸18×20m,导流洞总长1937.695m。
2#导流洞进水口高程368.000m,桩号0+854.461m至出口与3#尾水洞结合布置,出口高程362.000m,纵坡i=7.759‰,在桩号0+368.518m处设置竖井闸室,闸孔尺寸2-9×20m,导流洞总长1704.990m。
3#导流洞进水口高程368.000m,出口高程364.500m,纵坡i=2.573‰,在桩号0+200.000m处设置竖井闸室,闸孔尺寸2-9×20m,导流洞总长1360.483m。3#导流洞后期改建为非常泄洪洞。
4#导流洞进水口高程368.000m,出口高程364.500m,纵坡i=2.780‰,在桩号0+200.000处设置竖井闸室,闸孔尺寸2-9×20m,导流洞总长1258.852m。
5#导流洞进水口高程368.000m,桩号0+789.691m至出口与4#尾水洞结合布置,出口高程362.000m,纵坡i=8.252‰,在桩号0+265.886m处设置竖井闸室,闸孔尺寸2-9×20m,导流洞总长1434.985m。
6#导流洞进水口高程380.000m,桩号0+876.50lm至出口与 5#尾水洞结合布置,出口高程362.000m,纵坡i=22.030‰,因进水口高程较高,可不设闸室,导流洞总长1697.110m。

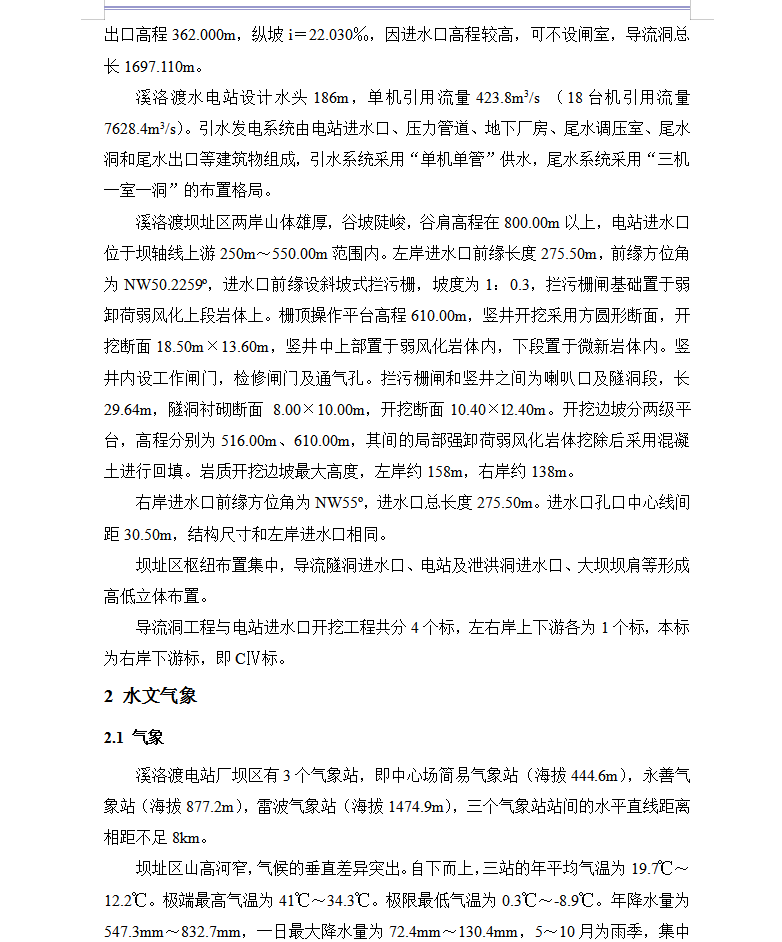

溪洛渡水电站设计水头186m,单机引用流量423.8m3/s (18台机引用流量7628.4m3/s)。引水发电系统由电站进水口、压力管道、地下厂房、尾水调压室、尾水洞和尾水出口等建筑物组成,引水系统采用“单机单管”供水,尾水系统采用“三机一室一洞”的布置格局。
溪洛渡坝址区两岸山体雄厚,谷坡陡峻,谷肩高程在800.00m以上,电站进水口位于坝轴线上游250m~550.00m范围内。左岸进水口前缘长度275.50m,前缘方位角为NW50.2259o,进水口前缘设斜坡式拦污栅,坡度为1:0.3,拦污栅闸基础置于弱卸荷弱风化上段岩体上。栅顶操作平台高程610.00m,竖井开挖采用方圆形断面,开挖断面18.50m×13.60m,竖井中上部置于弱风化岩体内,下段置于微新岩体内。竖井内设工作闸门,检修闸门及通气孔。拦污栅闸和竖井之间为喇叭口及隧洞段,长 29.64m,隧洞衬砌断面 8.00×10.00m,开挖断面10.40×l2.40m。开挖边坡分两级平台,高程分别为516.00m、610.00m,其间的局部强卸荷弱风化岩体挖除后采用混凝土进行回填。岩质开挖边坡最大高度,左岸约158m,右岸约138m。
右岸进水口前缘方位角为NW55o,进水口总长度275.50m。进水口孔口中心线间距30.50m,结构尺寸和左岸进水口相同。
坝址区枢纽布置集中,导流隧洞进水口、电站及泄洪洞进水口、大坝坝肩等形成高低立体布置。

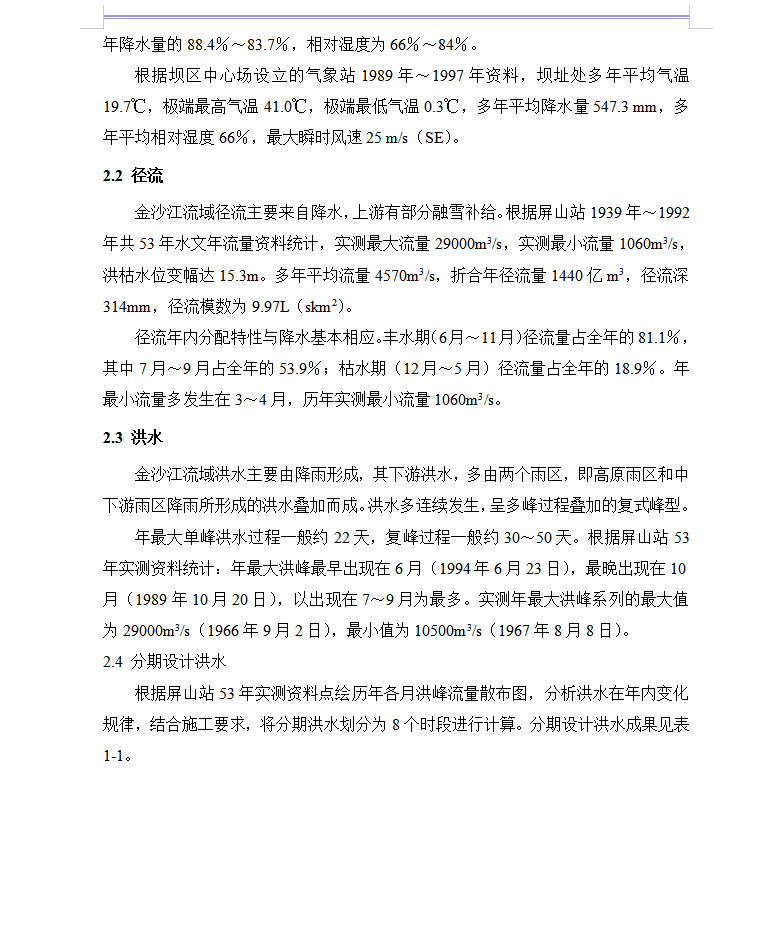

导流洞工程与电站进水口开挖工程共分4个标,左右岸上下游各为1个标,本标为右岸下游标,即CⅣ标。
