地暖介绍

地暖是以整个地面为散热器,通过地面辐射层中的热媒,均匀加热整个地面,利用地面自身的蓄热和热量向上辐射的规律由下至上进行传导,来达到取暖的目的。





地暖的种类

地暖一般可分为水地暖和电地暖两种。

水地暖:是以温度不高于60℃的热水埋置于地面以下填充层中的加热管内循环流动,加热整个地板,通过地面以辐射和对流的热传递方式向室内供热的一种供暖方式。

电地暖:是将外表面允许工作温度上限为65℃的发热电缆埋设在地板中,以发热电缆为热源加热地板,以温控器控制室温或地板温度,实现地面辐射供暖的供暖方式。

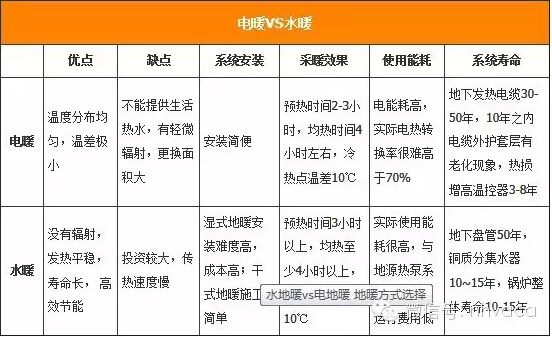

电暖水暖有着很大的区别,无论从性能还是寿命还是使用上都有各自的不同。业主需要根据自家的所处的地方、房屋面积大小、经济情况等等综合决定选择哪种地暖方式。




电地暖施工要点

1、铺设绝热层

聚苯乙烯保温板应铺设在平整干净的结构面上。铺设时应切割整齐,间隙不得大于10mm,保温板之间应用胶带粘接平顺。

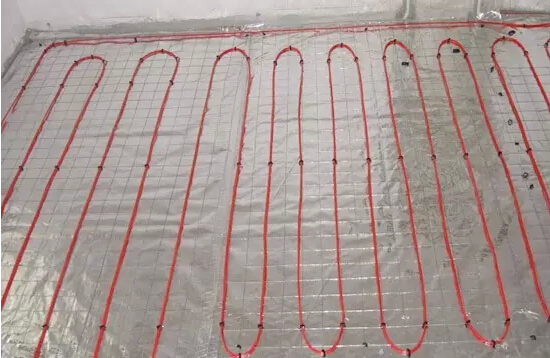

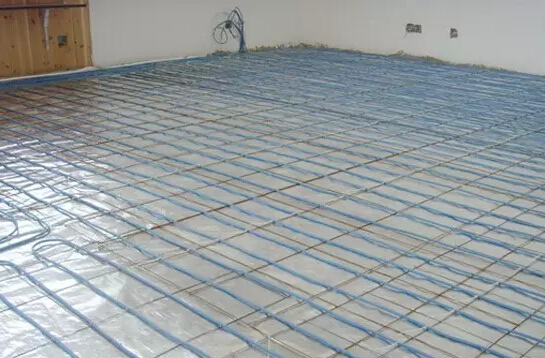

发热电缆必须按设计图纸要求间距铺设在钢丝网上,用绑扎带将发热电缆固定在钢丝网上,或用固定带或用卡钉将发热电缆固定在绝热层上。

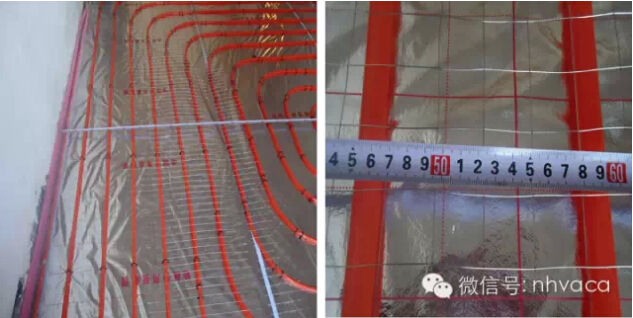

4、发热用测风

发热电缆铺设完毕后,按图纸检查是否符合设计要求并用万用表和摇表(500MΩ)检测每根电缆的标称电阻、绝缘电阻,确保发热电缆无断路、短路现象。在浇筑卵石混凝土前必须通电检测发热电缆发热效果。

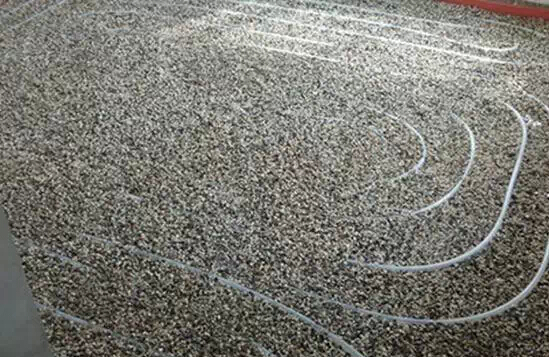

5、浇注卵石混凝土填充层

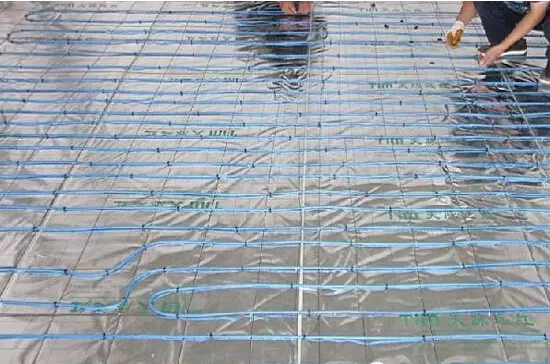

卵石混凝土进人铺设区域时必须设垫板运送,推车等工具不能直接压发热电缆;混凝土浇注后应用木制工具轻轻夯实,不许大力粗夯;填充层完工后48小时内不许上人踩踏,填充层施工完毕后的地面严禁剔凿、重载。

6、电缆再次测试

填充层施工完毕后,再用万用表和摇表(500MΩ)检测每根电缆,以检查发热电缆在填充层施工过程中有无损坏。

7、温控器安装

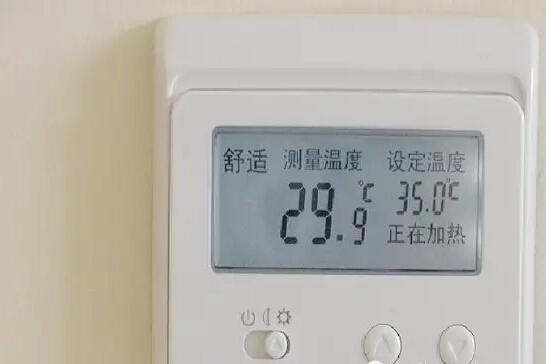

应在工程交付使用前安装,安装时以温控器安装使用说明书为准,安装后应通电检测,检测完后用胶带缠裹以免损坏。




水地暖施工要点

水地暖施工的一般步骤为,埋套管→留孔洞→地下排水管道安装→管道安装→管道间水暖管道安装→各系统水压试验和通水冲洗试验→竣工。

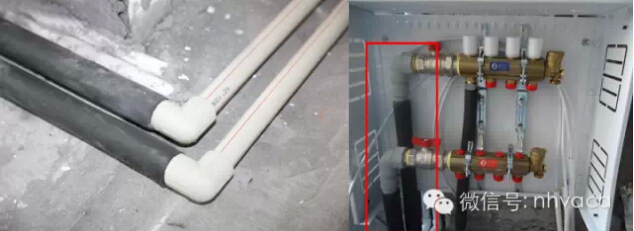

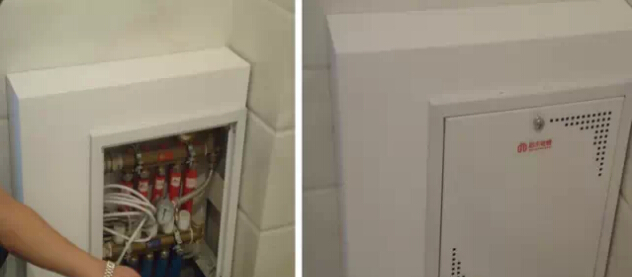

1. 安装分集水器

分集水器需箱体保护或用分集水器专用保护套保护,防止在施工过程中污染分集水器。

2.弯管器


分集水器下端每一根管子需经弯管处理,保证水流畅通,避免热度不均匀。



3.埋套管和予留孔洞

依主体形象,先地下后地上,先隐蔽后明设,先做主干管后做分支管。与各专业穿插施工,相互配合。依据主体、施工形象安排专人予留各种孔洞。

主管道需用主管专用保护套,保护主管道并增加保温效果。

4.排水管道埋设

管道铺设前应首先让放线工,按图纸给定的坐标,确定好管道的铺设位置,然后开挖在挖到接近管底标高时应及时测量,严禁沟底深度超过标高,超过时,应进行夯实,并找好坡度。

5.测试管间距

严格控制管间距,地暖管间距不得高于375px。

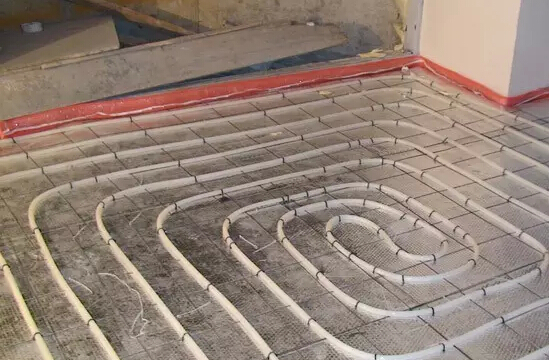

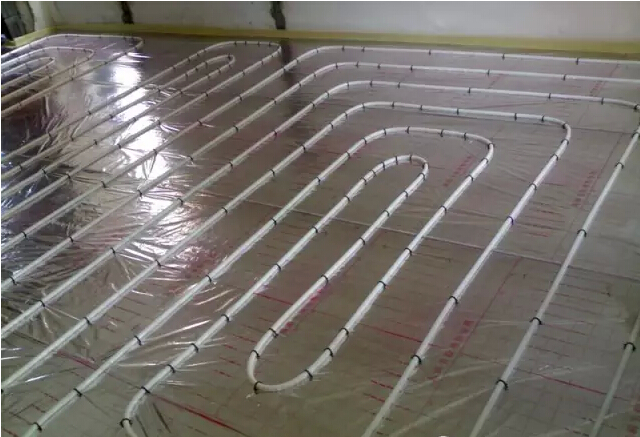

6.直埋管道安装

为使管道安装后任合设计及质量要求,安装时应先用小白线拉好,使管道有一定的坡度,接口对好,不准将小管插入大管内,管道安装后,保温前必须进行水压试验。

7.室内排水立管安装

安装前应详细学习安装图说明及施工要求,管与管件对口时一定先将管件角度找好再连接,连接时先将插口和承口清洗干净,粘接剂涂抹均匀后粘接。

8.各种管道支管安装

支管安装应考虑坡度坡向水平管过长时中间设管卡或托钩,穿墙处设塑料套管,并要做到位。

保温

管道保温前,应对保温材料合理选用,用管壳保温不得以大带小或带大,保温厚度缠裹合理,均匀,镀锌铁线绑扎间距均匀,转变处保温,要选择适当的材料保温圆孤光滑无皱纹,保证厚度不空鼓。

9.试压测试

加热管与热媒集配装置牢固连接后,或在填充层养护期后,对加热管每一通路逐一进行冲洗,至出水清净为止。

水压试验在系统冲洗后进行。

水压试验一枚祖分/集水器为单位,逐回路进行。

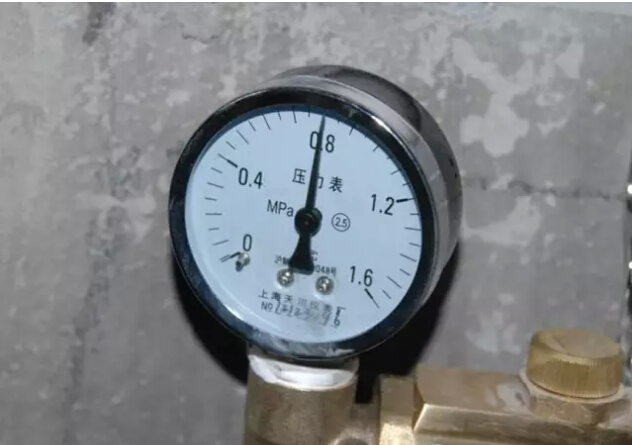

试验压力为工作压力的1.5倍,且不小于0.6MPa。

试验压力下,稳压1h,其压力下将不大于0.05MPa。

10.系统调试
