制梁场箱梁架设施工方案101页
本铁路箱梁架设安全专项施工方案,覆盖672孔单线箱梁的搬梁、提梁、运梁、架梁全工序,明确各专用设备作业流程与关键技术控制措施,配套支座安装、灌浆工艺及工期、质量、安全、应急管控体系,可指导同类高速铁路箱梁架设施工,保障架梁作业安全有序高效完成。

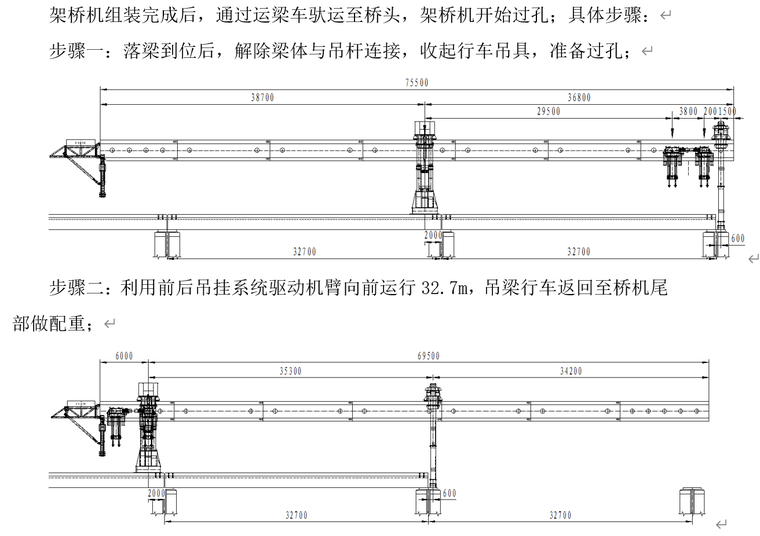

运梁车在即将进入架桥机前300m处施工地段提前减速,运梁速度控制在3km/h,逐渐减少重载速度,运梁车重载距离架桥机50m处,停车制动,测试运梁车制动性能,待调整完毕后进入架桥机腹部,通过架桥机支腿时,速度控制在3m/min以内,严禁运梁车碰撞架桥机任何部位。架桥机2#柱人员在架桥机2#柱前提前放置好防溜木楔,停车后及时支撑好运梁车支腿,防止运梁车溜车。
