地下综合管廊PPP项目施工组织设计281页
本地下综合管廊施工组织设计适用于城市道路下综合管廊及附属设施施工,涵盖改迁工程、土石方工程、主体工程、管廊控制中心及道路恢复施工内容,明确管廊功能、结构形式、防水防腐及机电附属设施设计要求,配套施工技术准备、现场准备及资源配置计划,可指导同类城市地下综合管廊施工,保障工程质量、安全及工期目标实现。

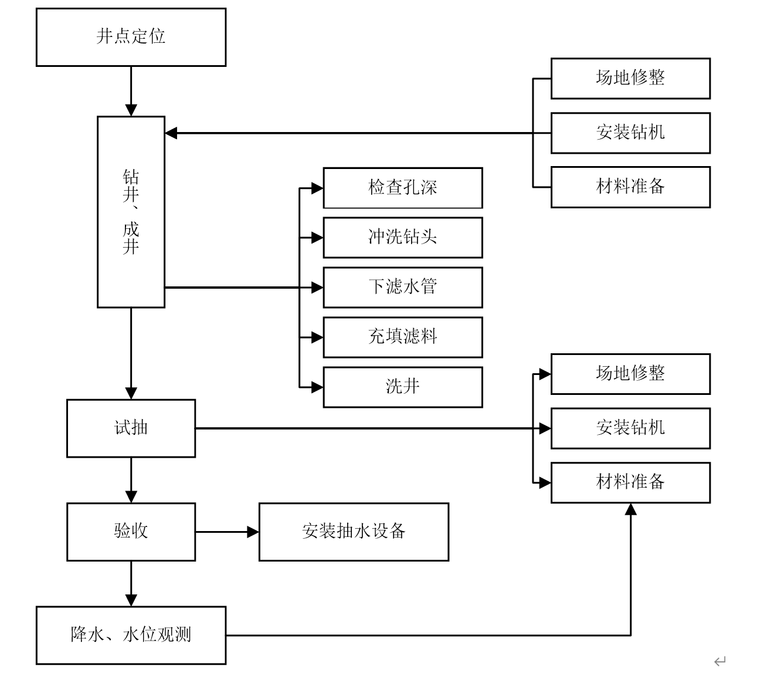

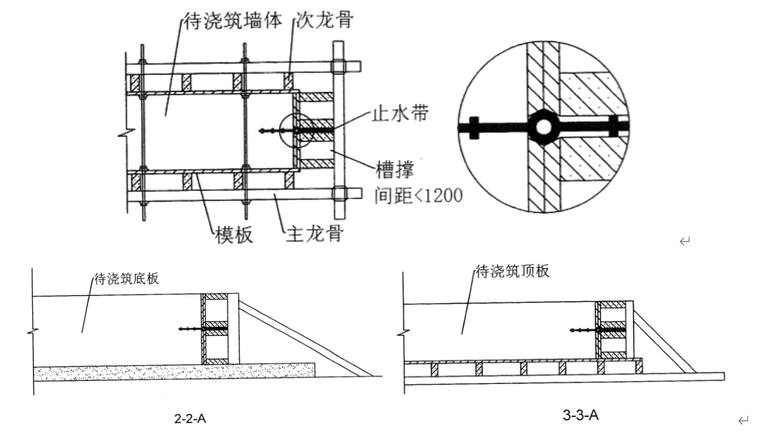

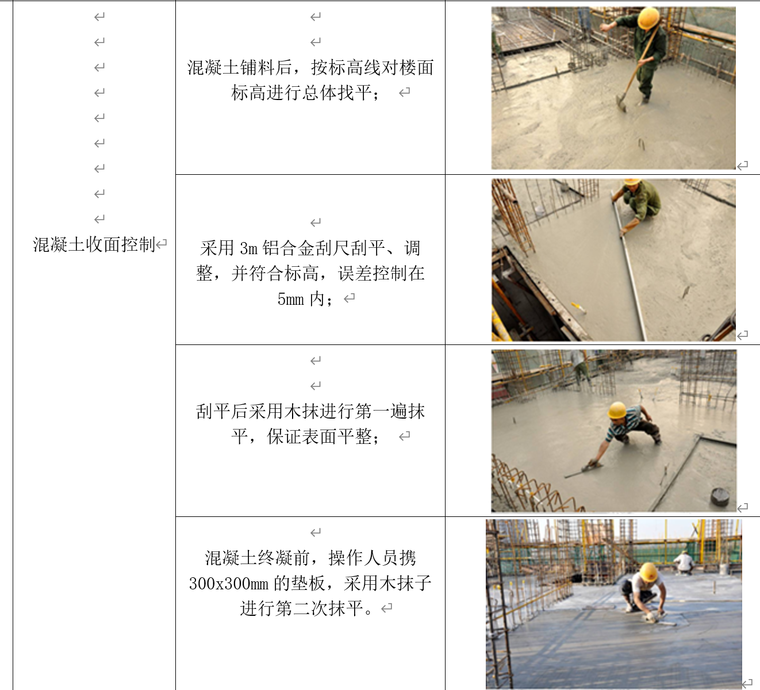

本工程竖井采用逆作法施工,对施工时的挖土方法、每次挖土深度、挖土时间、钢筋混凝土施工等各道工序的方法和时间都有严格施工组织安排。竖井施工采用人工开挖,由上而下边开挖边支护,每循环开挖进尺不超过1.0m。土方开挖先挖竖井中部,再开挖四周井壁,在开挖面中部设吊斗坑采用10t龙门吊垂直运输至地面临时囤土区。
