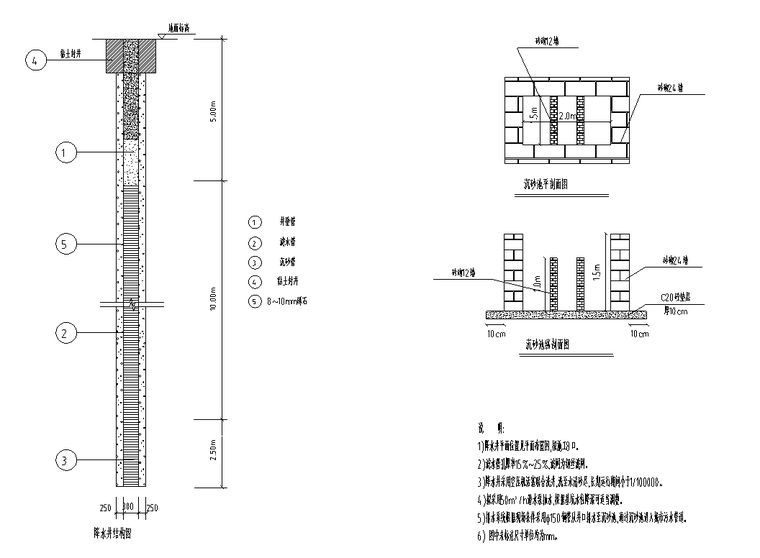

拟建低层建筑(2~3F),设计拟采用框架结构,基础型式预估采用独立柱基。

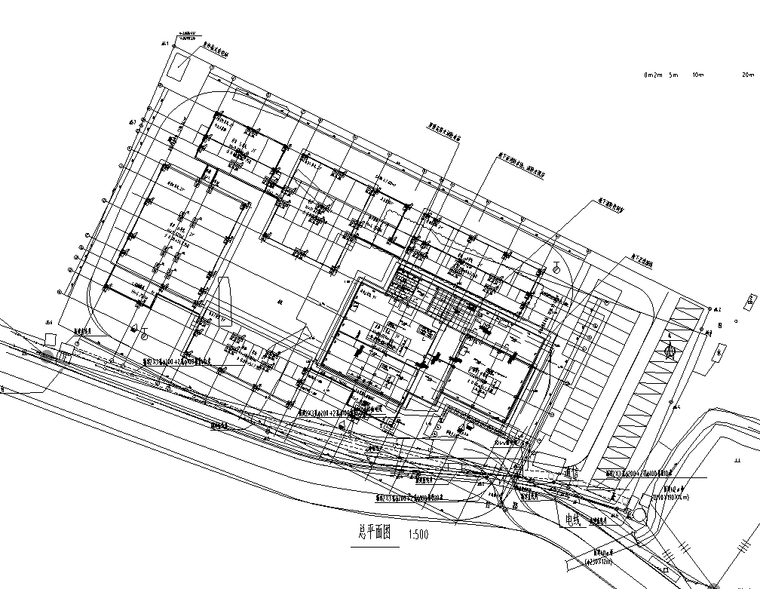

拟建项目中办公1单元(2F)与办公2单元(3F)共同组成一个完整地下室基坑,本次基坑支护设计主要针对该单独完整基坑(基坑开挖范围详见基坑支护平面布置图 SJ-01(01)),基坑场平地面标高取546.00m,结构板顶标高分别有-5.10m、-5.40m、-6.00m,考虑板厚度为600mm,垫层厚度100mm,则对应板底标高依次为-5.80m(541.35m)、-6.10m(541.05m)、-6.70m(540.45m),基坑边坡开挖高度依次为:4.65m、4.95m、5.55m。特别地,对基坑开挖局部存在集水坑影响局部稳定性的地段,其基底标高为-7.20m(539.95m)、-6.70m(540.45m),基坑边坡开挖高度依次为:6.05m、5.55m。
