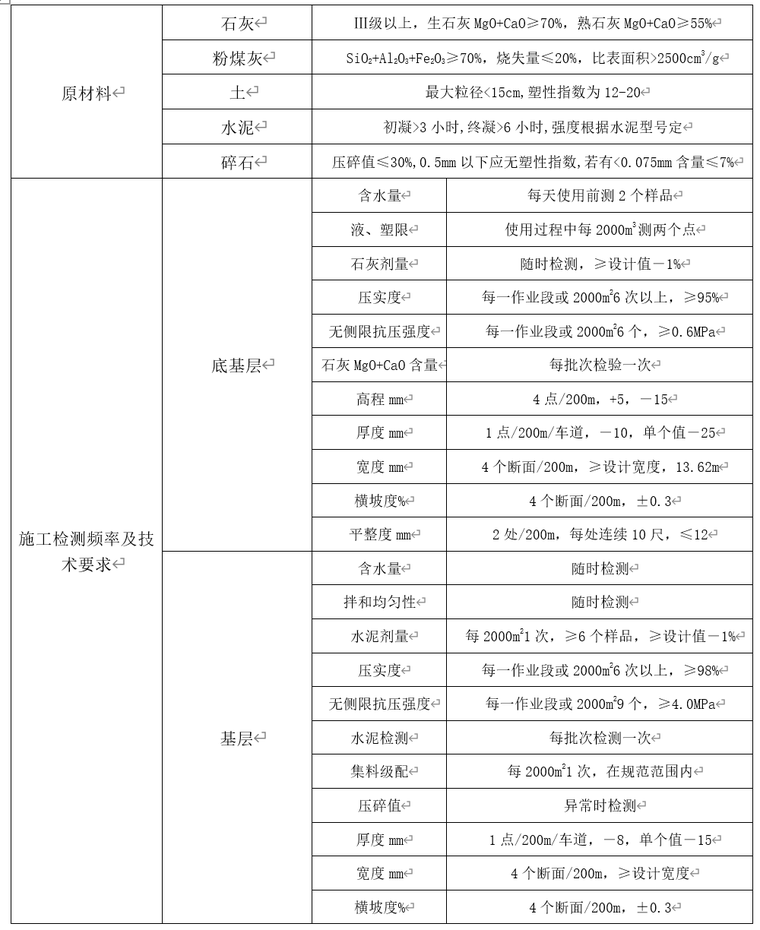

本平原区高速公路施工组织设计针对黄泛平原盐渍土分布广、地下水位高的工况,采用分层石灰改善土路基填筑工艺,通过划格上土、挂线整平、重型碾压保障压实度,配套软基长期预压沉降观测,同步推进桥涵桩基、梁板预制与路面分层铺筑作业,保障全线路基路面结构长期稳定。
路堤填筑应以重型压实机械为主,再辅以少量中轻型压路机,桥涵台背施工必须配备大于1T的小型振冲压路机和冲击夯。路堤碾压前及时测定其含水量,只有控制在接近最佳含水量时方可进行碾压。含水量不符合要求的,应根据需要将土中加水充分拌匀,或按监理工程师同意的方法将材料风干到合适的含水量。填料碾压时先用振动压路机静压一遍,再轻振二遍,使其获得一个均匀初压,然后重振至压实度符合技术规范要求,最后再静压一遍,表面上应没有明显轮迹。
