桥梁支架现浇箱梁施工技术方案121页
桥梁上部结构采用(23+2×26+23)m预应力混凝土斜转正连续箱梁,一次落架施工方案。端横隔板与腹板正交,中横隔板与腹板斜交66°。连续箱梁采用斜腹板单箱三室断面,顶底板平行,梁高1.6m。单幅顶板宽16.25m,底板宽11.67m,斜腹板水平投影长0.29m,悬臂长2.0m。悬臂厚度由外缘0.18m变化至根部0.45m。顶板、底板厚度分别从跨中0.25m、0.22m变化至支点0.45m、0.42m,腹板厚度从跨中0.45m变化至支点0.70m。支架现浇连续箱梁梁体均采用C50砼,按预应力砼A类构件设计。

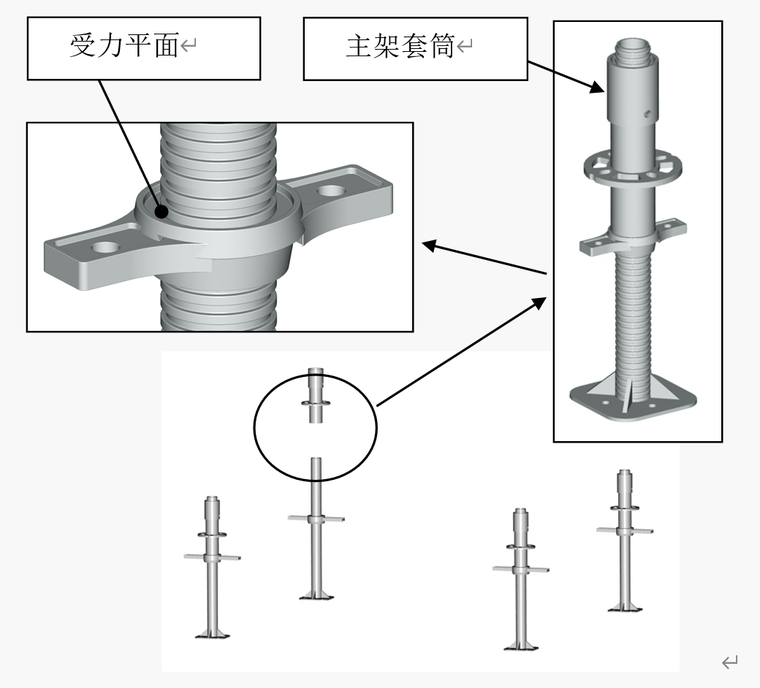

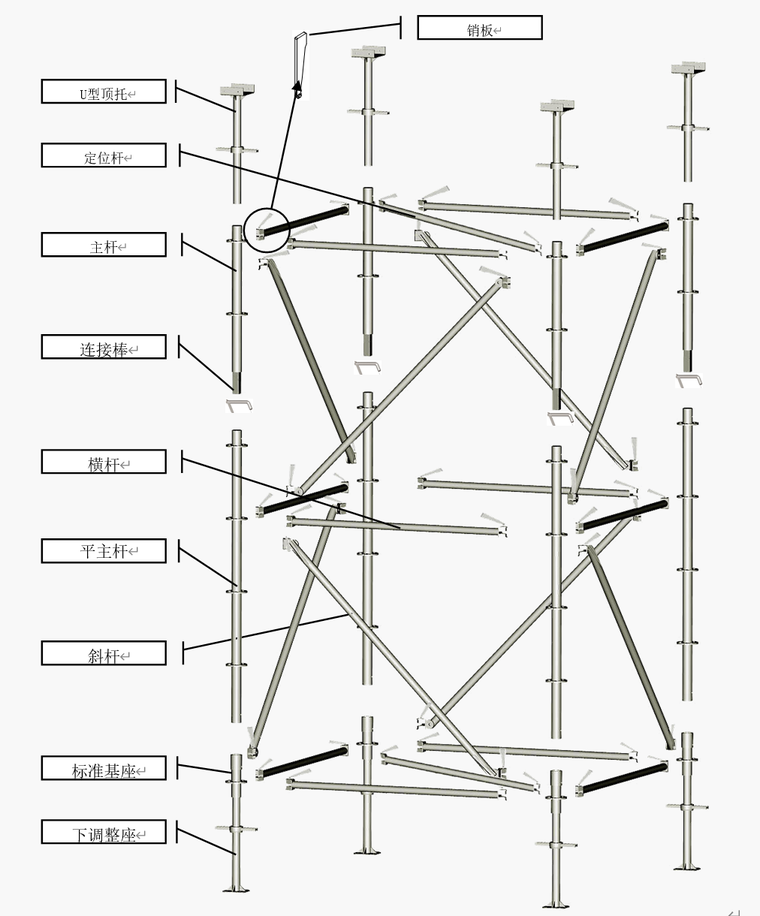

本标段现浇满堂支架预压均采用水袋预压。工艺流程:支架验收→水袋就位→变形观测点高程测量→加载梁体混凝土结构与模板重量之和60%→沉降变形观测→加载梁体混凝土结构与模板重量之和100%→沉降变形观测→加载梁体混凝土结构与模板重量之和120%→沉降变形观测→表面覆盖→卸载→变形观测→标高调整。
