市政道路排水管道工程施工技术解读

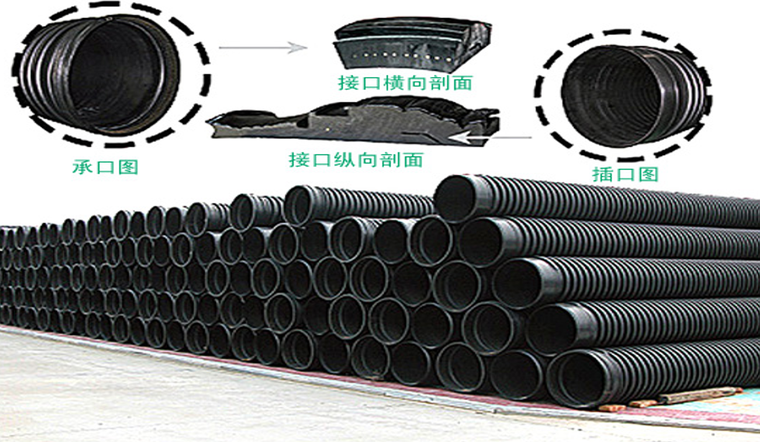

管道施工分为开槽施工和不开槽施工。不开槽施工通常也称为暗挖施工方法。主要有顶管法、盾构法、浅埋暗挖法、定向钻法、夯管法等施工方法。

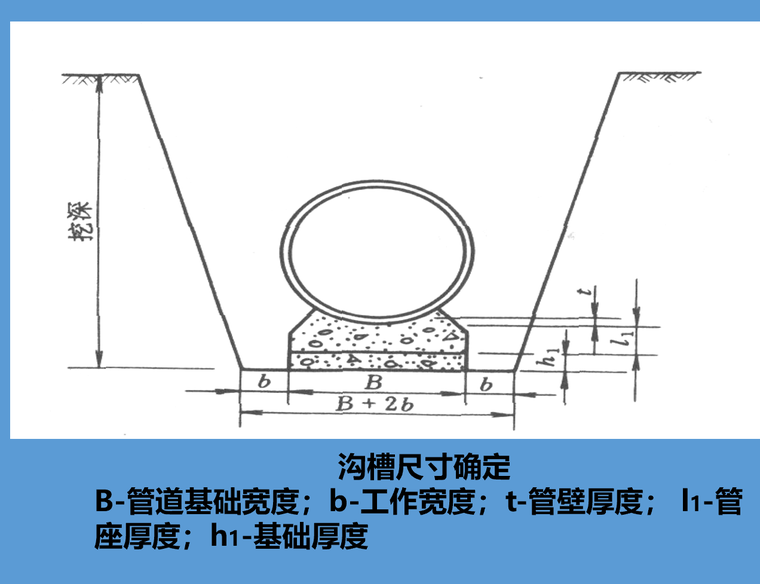

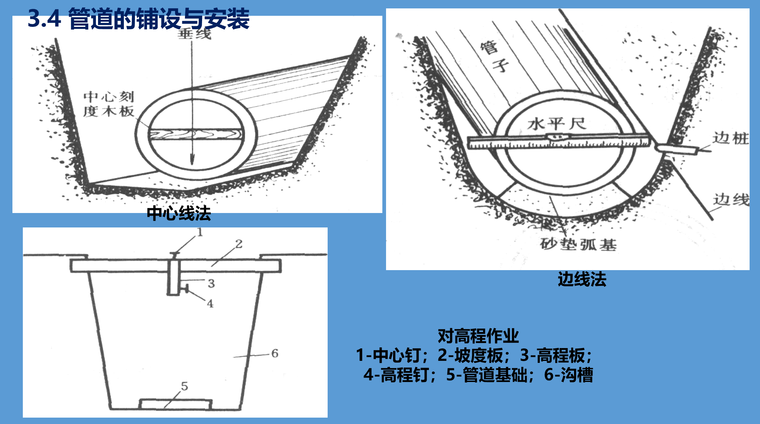

开挖沟槽法施工工艺流程:测量放线——沟槽开挖——基础(垫层)敷设——下管——管道接口(排水有的有复杂的基础)——检查井浇筑(砌筑)——功能性试验(闭水试验、压力试验)——回填。

土方开挖分为人工开挖和机械开挖两种方法。为了加快施工速度,提高劳动生产率,凡是具备机械开挖条件的现场,均应采用机械开挖。沟槽机械开挖常用的施工机械有单斗挖土机、多斗挖土机和液压挖掘装载机。
