一、适用条件及范围:

本做法适用于工业与民用建筑生活(消防)二次供水用装配式不锈钢焊接水箱的现场组装、配管、满水试验及清洗消毒安装;生活饮用水水箱的卫生防护应符合现行《二次供水设施卫生规范》GB 17051-2025(2026年6月1日起实施)的要求。

二、施工工艺流程:

设备确定→基础确定与制作→基础验收→水箱板块焊接拼装→水箱配管→满水试验→清洗消毒→验收。

三、施工要点:

1.不锈钢水箱基础可采用混凝土条形梁或工字钢;采用碳钢基础时,应加设橡胶垫隔离不锈钢底板与碳钢基础,防止接触处发生晶间腐蚀(电化学腐蚀)。

2.水箱透气管应加设防虫网(罩),管口朝下并设防虫、防鼠装置,防止水体二次污染。

3.拼装水箱焊缝应饱满,外表面光滑美观,无夹渣、焊瘤、气孔、裂纹,焊接口无凹裂、分离及割手现象;与饮用水接触的内表面应采用与食品接触相容的不锈钢及焊材。

4.浇筑混凝土基础时应预留槽钢及垫板高度,基础顶面必须水平一致,水平度偏差满足组装要求。

5.水箱各连接口应焊接良好、尽量垂直,倾斜度不大于1°;水箱周围应设泄水管、溢流管及管道支架,管路布置便于检修。

6.满水试验应充水至设计水位,静置观察不小于24 h,箱体及配管无渗漏;交付使用前应按卫生规范进行清洗消毒并水质送检。

四、质量通病防治与验收要点:

1.常见质量通病:

①不锈钢底板与碳钢基础直接接触,产生晶间腐蚀→应加橡胶垫隔离。

②透气管未设防虫网、敞口污染水体→必须加装防虫网罩。

③焊缝外观差、满水试验渗漏→应焊后检查并满水观察24 h。

2.卫生与绿色施工:

生活水箱应独立设置、周围无污染,水箱材质及内衬符合饮用水卫生要求;交付前清洗消毒并取样送检,合格后方可通水。

3.验收要点:

①核查水箱材质合格证、卫生批件及焊缝外观。

②满水试验记录、清洗消毒及水质检测报告齐全。

③防虫网、泄水、溢流、液位控制等配件齐全有效。

五、做法详图:

1.水箱基础与装配:

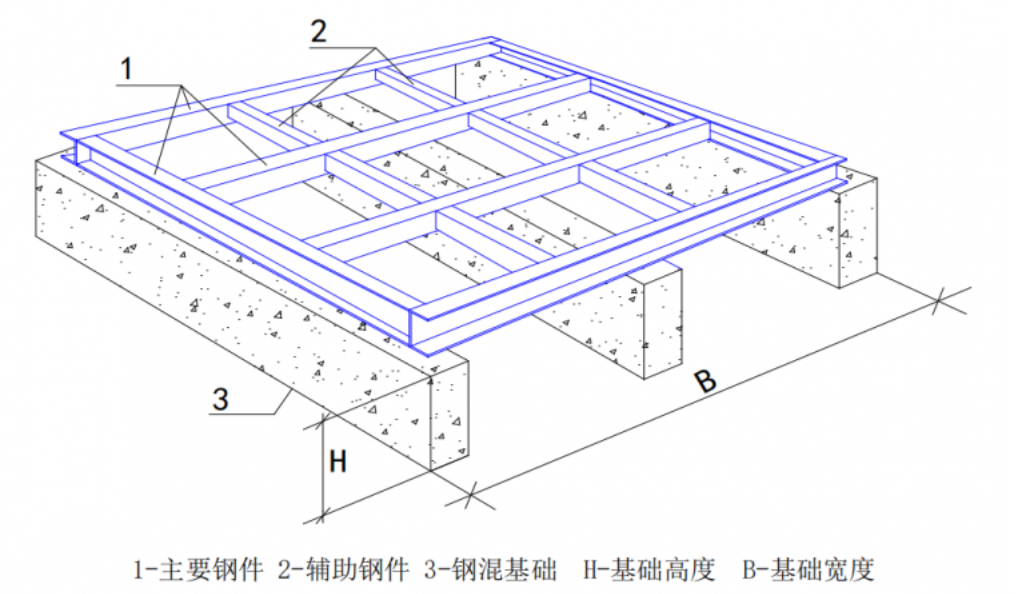

1 - 副本(1) - 副本.png

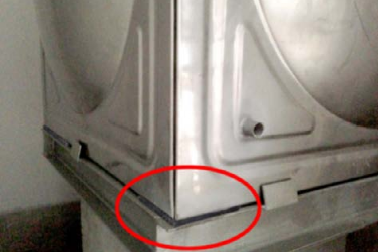

不锈钢水箱基础布置示意

不锈钢组合水箱装配示意

2.水箱周围水管布置:

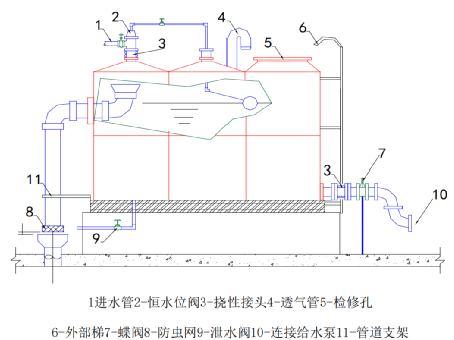

水箱周围应按图设置进水管、浮球阀(液位控制阀)、挠性接头、透气管、检修孔、外部梯、蝶阀、防虫网、泄水阀、接水泵管及管道支架,布置整齐、便于操作。

水箱周围水管的布置图

3.示例工程图片:

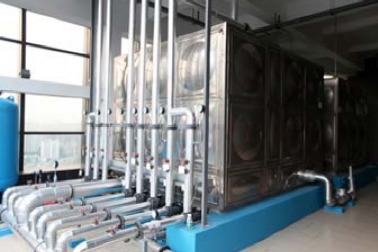

水箱周围水管布置样板

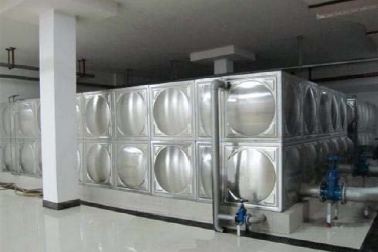

不锈钢水箱安装样板

水箱角部焊接密封样板
