工程造价结算审计/审核中,二次搬运费一直是争议高发点,乙方要计取,甲方审计/审核一律审减,该费用成了工程造价行业的最大的“黑箱、痛点”,很多造价从业者,对“什么情况下能计取二次搬运费”模棱两可,要么盲目计取被审计核减,要么符合条件却未计价造成项目亏损。

    某某省定额综合解释规定“其他措施费(夜间施工增加费、二次搬运费、冬雨季施工增加费)在编制最高投标限价(招标控制价)时,应按定额足额计取 。没有说明结算怎么整?真难哦......今天就从国标规范依据、定额核心计取条件、深度拆解二次搬运费计取规则和小伙伴们一起探讨这个话题。

    一、先明确:二次搬运费的官方定义与本质图片

    依据住建部、财政部《建筑安装工程费用项目组成》(建标〔2013〕44号),二次搬运费是指:因施工场地条件限制,发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或者多次搬运所产生的费用。

   核心本质:非施工方自身原因、非正常施工工序,因客观场地限制产生的额外短途倒运费用。定额内常规材料运输,是指材料从现场指定堆放点至作业面的合理运输,超出这个范畴的额外搬运,才具备二次搬运费计取的基础。

    二、定额二次搬运费:必须同时满足的3大核心计取条件图片

   结合全国通用计价规则及各省定额细则,二次搬运费绝非“有搬运就计费”,必须同时满足以下3个条件,缺一不可:

   1. 客观前提:施工场地存在硬性条件限制图片

    a.施工现场场地狭小,无足够材料堆放、加工场地,材料无法直接卸至定额涵盖的合理堆放区域;

   b.工程位于市区核心、老旧小区、临街地段,交通管制导致大型运输车辆无法直达作业区域,材料需临时中转;

   c.施工现场受周边建筑物、管线、地形限制,材料运输通道受阻,一次运输无法到位;

   d.甲方未按合同约定提供足额材料堆放场地、临时用地,导致材料必须场外中转。

   关键判定:场地限制是客观不可抗因素,而非施工方施工组织不合理、材料堆放规划失误导致的倒运。

   2. 对象范围:仅限特定的物料图片

   定额明确,二次搬运的对象仅为工程材料、构配件、半成品,比如钢筋、水泥、砌块、门窗、预制构件等。

   3. 工序边界:一次运输无法到位,必须额外中转图片

   即材料从供货地运输至施工现场后,无法直接送达施工方案确定的堆放/仓储点,必须进行第二次短途倒运。

   三、严禁计取二次搬运费的4类常见情形图片

   1. 施工方自身原因导致:施工组织设计不合理、材料堆放规划失误、现场管理混乱造成的材料倒运;

  2. 正常施工工序搬运:材料从现场堆放点至作业面的定额内合理运输、施工过程中的工序内倒运;

  3. 工程量清单计价标准2024版:投标时按项计取的二次搬运费没有报价,结算也不予计取。

  4. 合同明确约定不含:施工合同中明确约定二次搬运费已包含在合同总价或约定不予计取的;

  5. 非场地限制的其他原因:因材料供应滞后、质量问题返工搬运、甲方指定材料场外存放等非场地限制因素。

   四、地域定额差异:不同省份计取规则的核心区别图片

   二次搬运费计取规则无全国统一量化标准,以各省定额解释为准,很多省份没有量化指标。

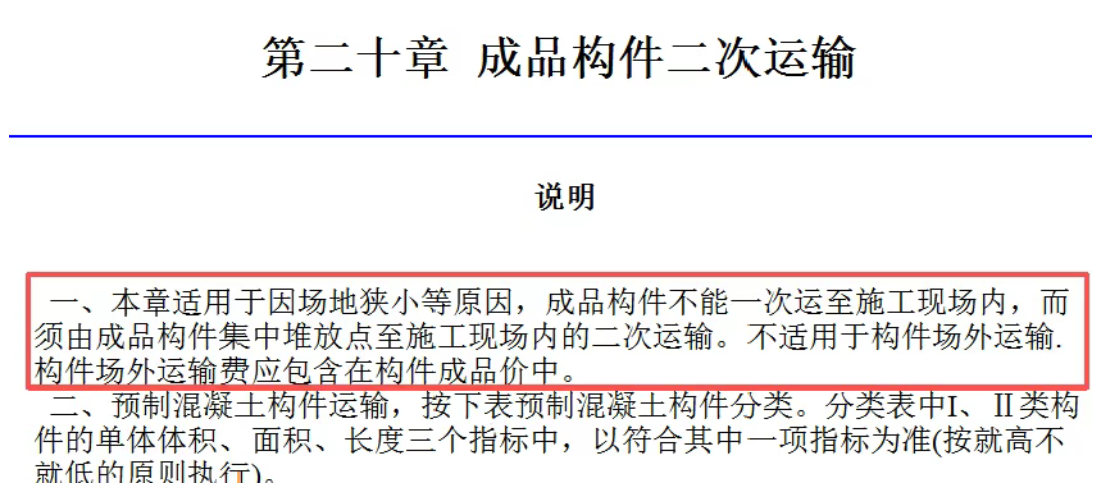

   1. 湖北(2018版定额):本章适用于因场地狭小等原因,成品构件不能一次运至施工现场内,而须由成品构件集中堆放点至施工现场内的二次运输。不适用于构件场外运输.构件场外运输费应包含在构件成品价中。

1 - 副本(1).png

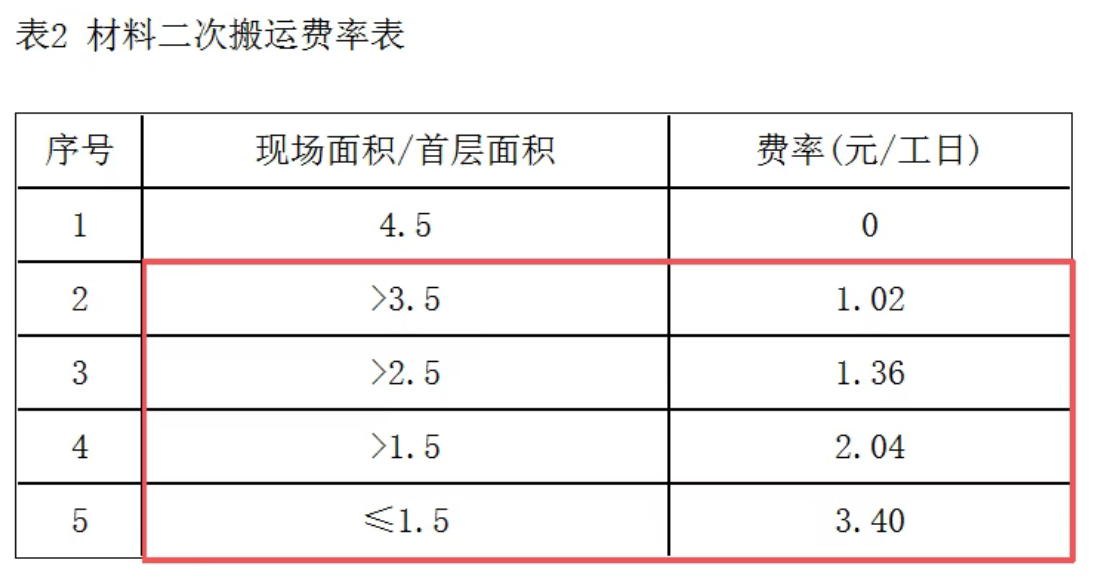

  2. 河南08定额:按施工现场总面积与新建工程首层建筑面积比值判定,比值>4.5视为场地充足,不计取;反之可计取;河南16定额没有相关说明和规定,(编者意见:可参照河南08定额双方协商确定)。

1 - 副本.png

   3. 贵州2016定额:二次搬运费是指正常的施工现场不可避免的材料、构配件、半成品二次搬运费用。特殊情况下,不能用汽车直接运达施工现场内的材料,必须进行二次或多次搬运所发生的费用,另行计算。费用: (分部分项工程人工费+单价措施项目人工费)×0.95%

  实操提醒:计价时必须严格执行工程所在地定额及造价站官方解释,切勿照搬其他地区规则。

   、实操计价与签证,避免后期结算争议图片

   1. 投标阶段:提前踏勘现场,判断场地条件场地狭小,2024版清单投标时按项计取的二次搬运费,并把计取条件写进合同专用条款内,避免后期结算审减。

  2. 施工阶段:若现场符合计取条件,务必做好现场签证,附场地照片、运输路线图、做好《现场签证单》,找甲方、监理签字确认计取该项费用。

  3. 结算阶段:提供完整佐证资料(施工组织设计、2024版清单措施项目按项报价单、现场签证单、现场影像、定额依据),按当地定额规则计算,杜绝无依据计费。

  4. 审计应对:清晰区分“定额内运输”与“二次搬运”计取场景,坚守合规计取部分,剔除违规计费。

   六、总结图片

   二次搬运费的计取,核心是抓住“客观场地限制”这一核心前提,紧扣定额规则与合同约定,区分“合理运输”与“额外搬运”的边界。造价管控无小事,每一笔费用的计取,都要做到有规范依据、有现场签证、有定额支撑,既能避免施工方利益受损,也能防止审计核减、结算纠纷,真正实现精准计价、高效结算。
