根据隧道出口区现有地形条件,科学规划,将出口左线侧面的台阶地进行必要的挡墙防护、整平后用作隧道施工的加工、生产区,生活营区及办公区选择在洞口南侧的山脚坡地;给水管路做保温处理,并在给水管路中间设加压泵站,并派专人值班,保障施工用水的供应;配备足够数量的先进钻、挖、装、运及支护、衬砌设备,全力保障施工生产。

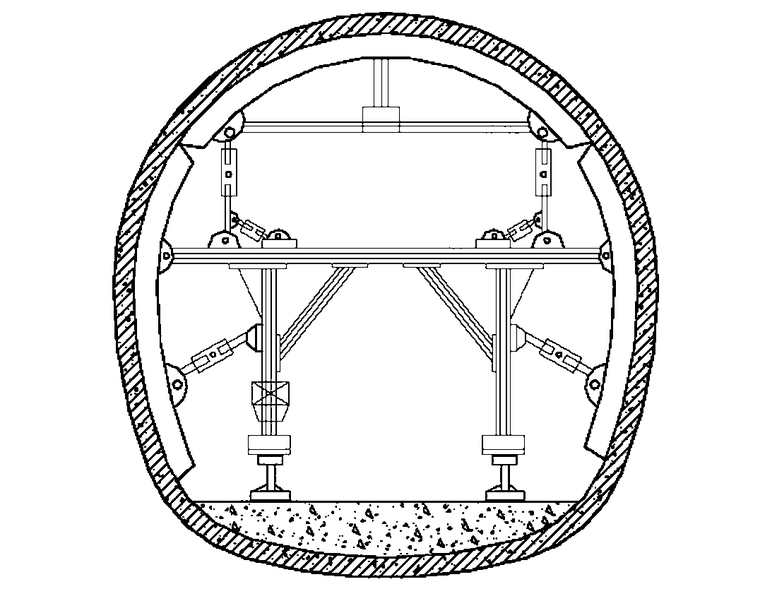

隧道为复合式衬砌设计,按喷锚构筑法施工。本合同段左线和右线分别由两洞口向分界点掘进。施工过程中采用超前预报系统进行地质超前勘探。为充分利用车行横洞作为辅助导坑,增加工作面,实现长隧短打,加快施工进度,提前贯通分界里程。主体工程采用“左洞半断面超前,右洞全断面稳进,分部开挖作业,平行交错跟进,衬砌完善配套”多工作面推进的施工方案。总体实施掘进(钻爆、无轨运输出碴)支护(管棚、拌、运、锚、喷) 衬砌(拌、运、灌、振捣)三条机械化作业线。通风采用大功率通风机、大口径软管、压入式长大隧道供风技术。
