本合同段桥梁主要工程为:本标段主线及立体交叉共11座桥梁,桥梁总长1766.31m,9座大桥、2座中桥,其中40m小箱梁54片,25m小箱梁281片,30m小箱梁88片,共计423片预制梁。

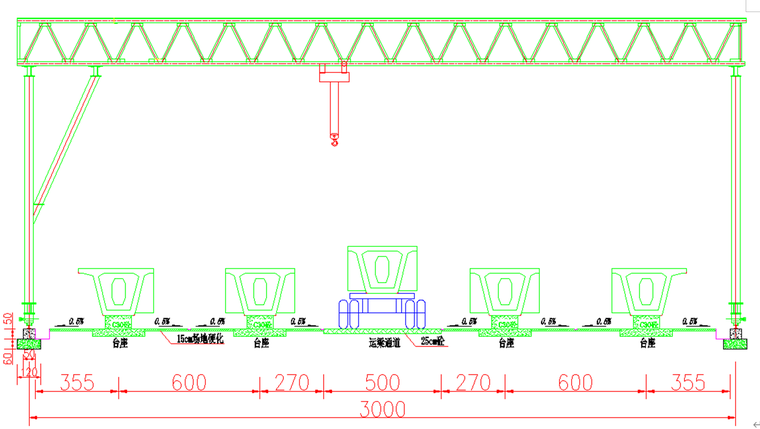

本项目所有小箱梁采用集中预制,全长267m,宽30.5m,占地面积12.2亩。25m、30m小箱梁共用台座16个,25m小箱梁台座4个,在25m、30m小箱梁预制完成后将台座16个30m台座拆除布置成8个40m小箱梁台座。
上部构造预制、架设小箱梁共计423片,箱梁预制、架设安排:先预制架设30m小箱梁(88片),再预制架设25m小箱梁(281片),最后预制架设40m小箱梁(54片)。箱梁架设考虑路面底基层施工的时间要求,同时尽量减少架桥机移机工作量。考虑架桥机租赁成本投入,前期以30m架桥机架设30m、25m箱梁,后期以40m架桥机架设40m箱梁。
