特大桥全长1792.42m,孔跨组成为:11×32m预应力混凝土简支梁+2×24m预应力混凝土简支梁+11×32m预应力混凝土简支梁+(60+100+60)m连续梁+7×32m预应力混凝土简支梁+(140+224+140)m钢桁连续梁+9×48m预应力混凝土简支梁。其中:水中墩为39#墩-51#墩,桥跨组成为(140+224+140)m钢桁连续梁+9×48m预应力混凝土简支梁。

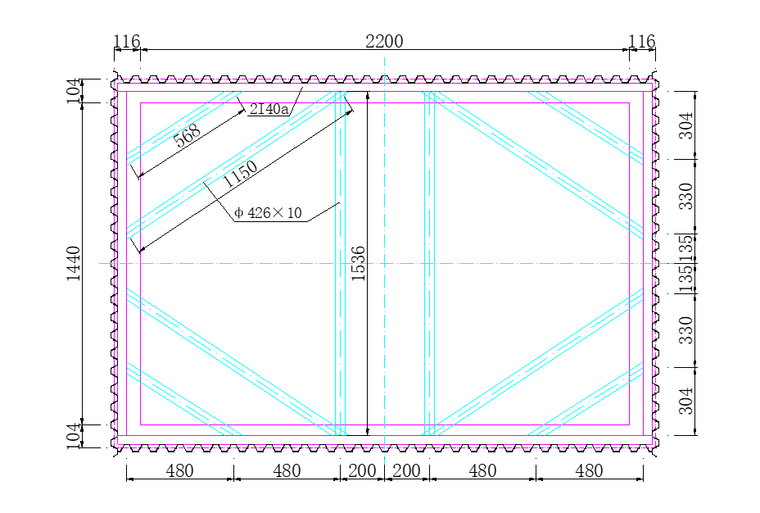

重难点:主墩2.5m大孔径钻孔灌注桩水中施工,钻孔灌注桩穿越卵石层难度较大。39#-51#墩水中墩基础施工难度大。水中墩基础40#-42#墩、45#-48#墩采用钢板桩围堰施工,43#-44#墩采用单壁钢围堰。钢板桩、单壁钢围堰施工穿越卵石层及单壁钢围堰下沉过程平面位置控制是本工程的重难点。围堰封底砼约800m3一次性封底成功是本工程的重点、难点。高墩墩身施工。
水中墩施工总体顺序为:水中墩施工平台筑岛(栈桥基础施工)—钻孔桩施工(栈桥施工)—钢围堰施工—承台施工—墩身施工—围堰拆除—栈桥拆除。根据总体施工组织设计,结合现场地形地貌、水文等实际情况,分别对各墩施工平台、桩基、围堰、承台及墩身等施工工艺进行研究编制。
