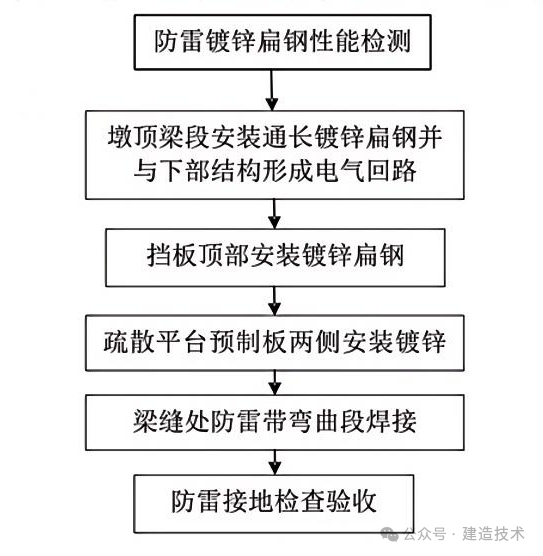

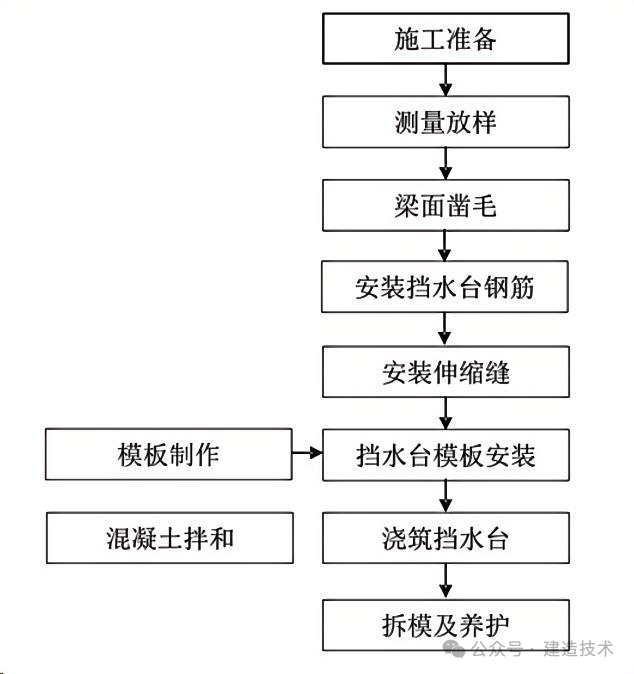

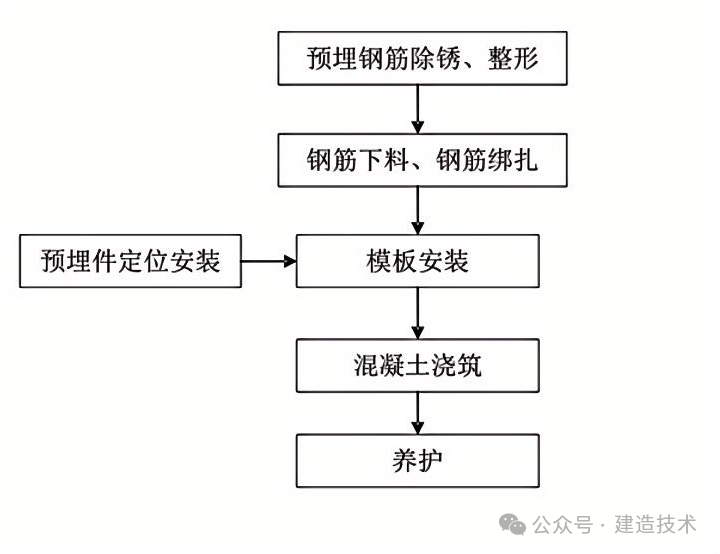

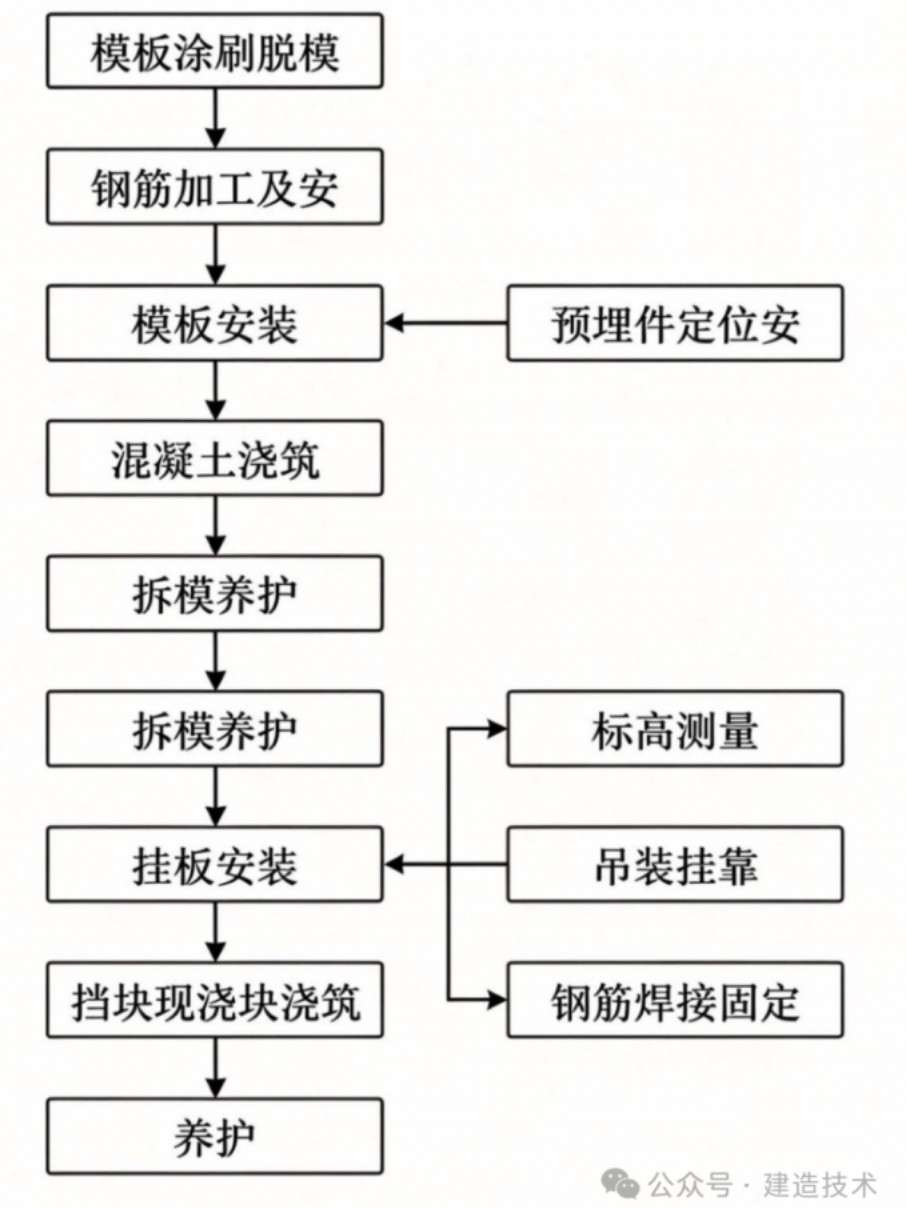

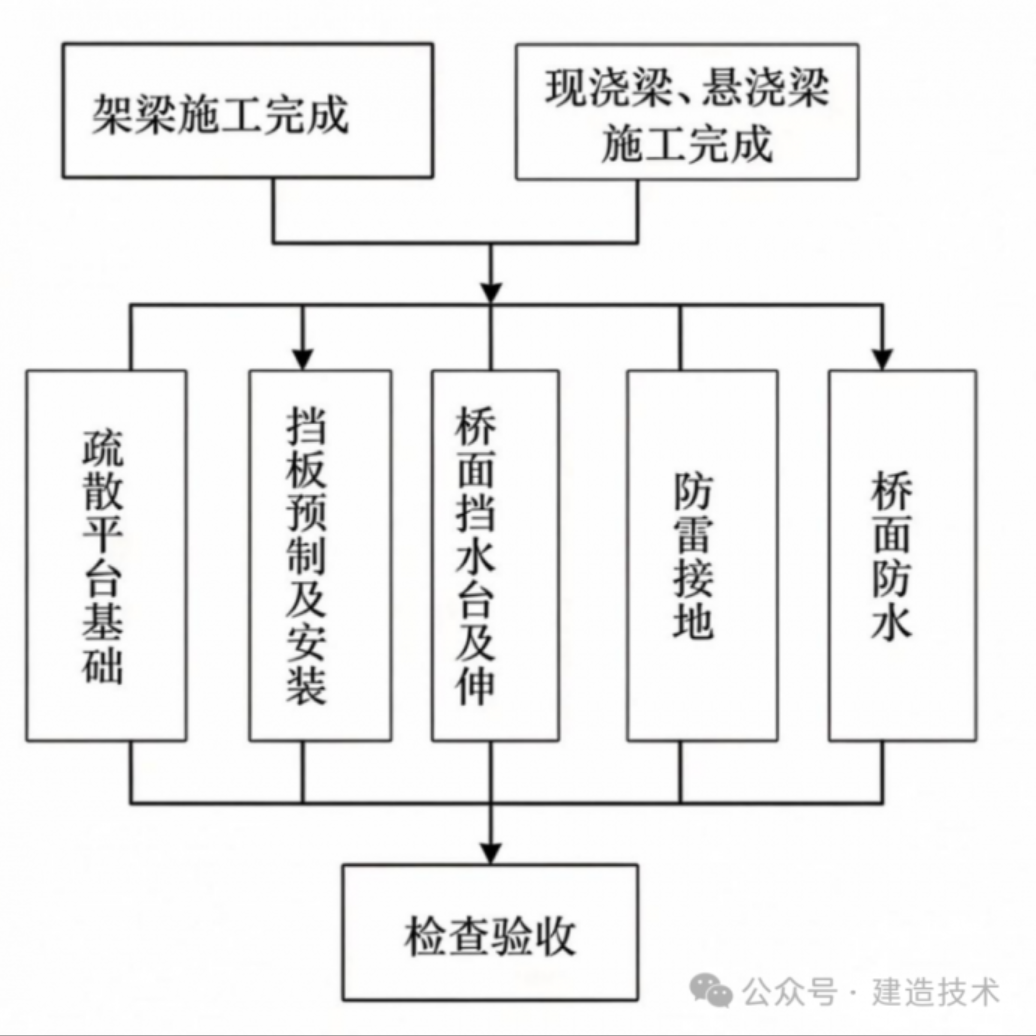

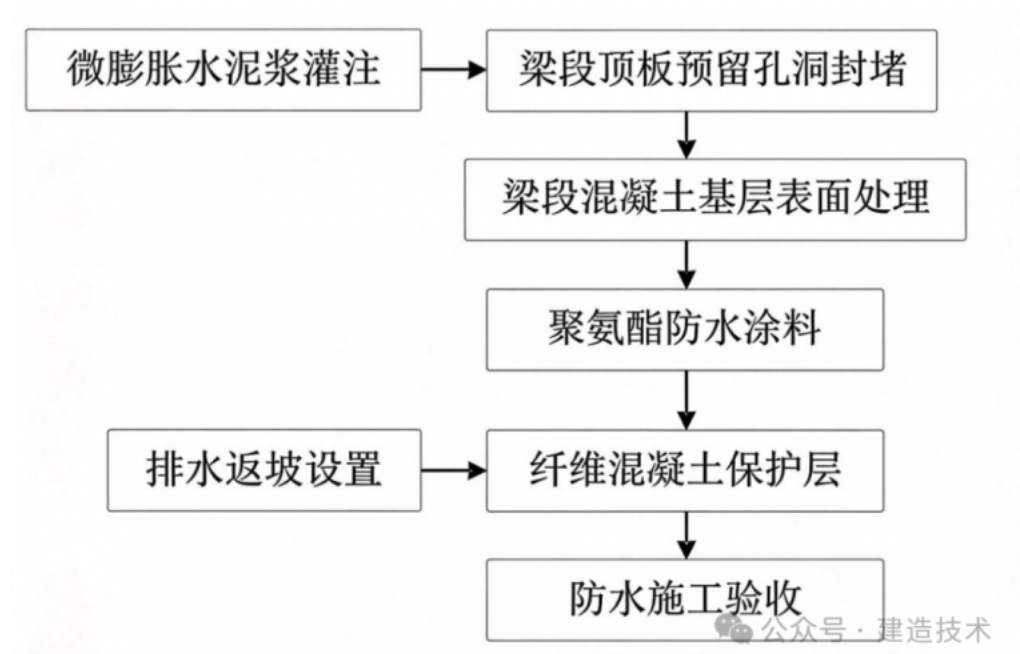

桥面附属主要施工工序:疏散平台基座施工、挡板预制及安装、桥面挡水台及伸缩缝施工、防雷接地施工、桥面防水施工。 01 疏散平台基础施工 (1)工艺流程 疏散平台基础施工根据设计要求在梁体施工时预埋基座钢筋。 (2)作业要点 1)预埋钢筋 预埋钢筋需确保限界要求,不能侵限。 2)螺栓钢板物理性能 螺栓钢板需符合设计及规范要求,螺栓组件均需镀锌防腐。 3)钢板螺栓预埋 预埋螺栓地面需保证水平,顶部偏离垂直位置的距离误差不大于1mm,偏角不大于0.5度。 02 挡板预制及安装 桥面挡板施工采用场内预制,现场安装的方式。 (1)工艺流程 (2)作业要点 1)挡板预制 挡板表面平整、密实、颜色均匀,不得有蜂窝、麻面、孔洞、疏松、和缺棱掉角等缺陷。 2)标高控制 混凝土挡板按照每隔10米定位拉线控制标高。 3)现浇块浇筑 施工前必须对混凝土面进行凿毛,并整跨(单侧或双侧)一次性浇筑到位。 03 桥面伸缩缝 梁体就位后,在梁端接缝处设置耐候钢伸缩缝。 (1)工艺流程 (2)作业要点 伸缩缝安装:安装后的伸缩缝缝面必须平整。 04 防雷接地 桥梁结构考虑到防雷、防杂散电流,利用轨道结构钢筋作为杂散电流的导流网进行疏导,每隔一段距离设接地装置;由于高架桥高于地面建筑,为保证其免受雷击,通过在挡板及疏散平台设置防雷镀锌扁钢达到防雷效果。 (1)工艺流程 (2)作业要点 镀锌钢板安装:镀锌钢板焊接必须牢靠且与引下线连通。 05 桥面防水施工 桥面防水采用聚氨酯防水涂料,上铺纤维混凝土保护层,保护层设置返坡;在防水层与轨道板、疏散平台、及挡板基础的接缝处使用防水涂料进行封边处理,严防漏水。
