深基坑工程降水施工规程 109P
一.基本规定
1.1 总体流程(新增)
1.2 岗位职责(新增)

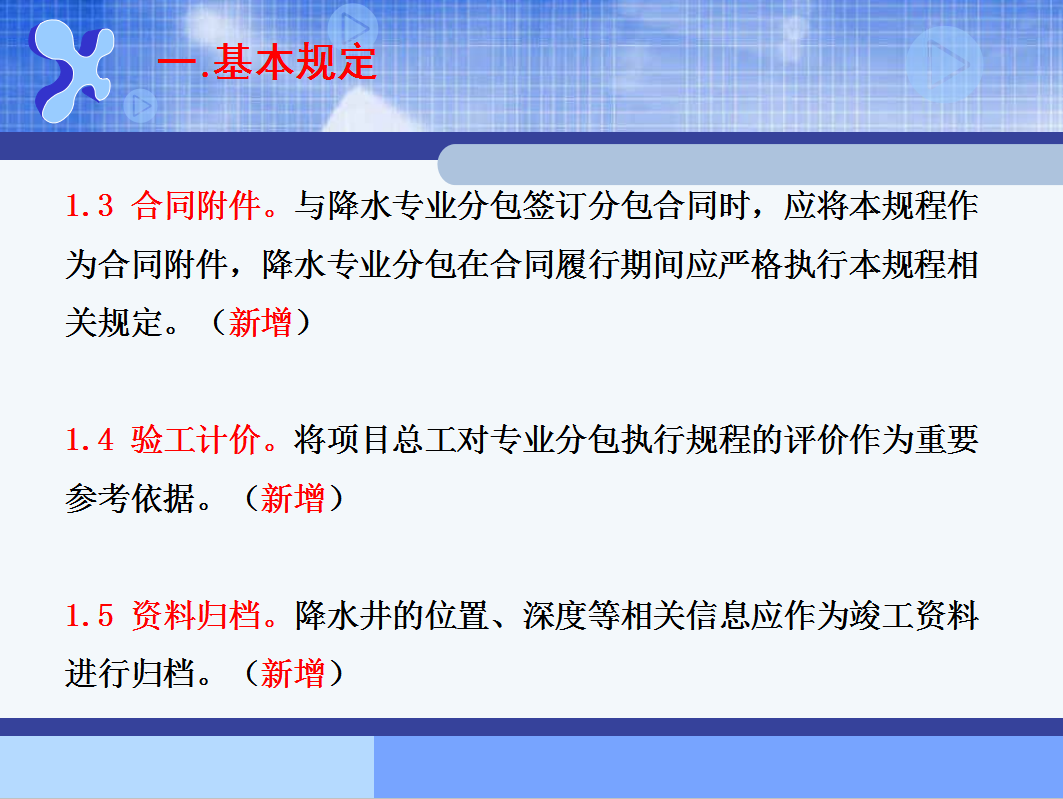

1.3 合同附件。与降水专业分包签订分包合同时,应将本规程作为合同附件,降水专业分包在合同履行期间应严格执行本规程相关规定。(新增)
1.4 验工计价。将项目总工对专业分包执行规程的评价作为重要参考依据。(新增)
1.5 资料归档。降水井的位置、深度等相关信息应作为竣工资料进行归档。(新增)
二.降水工程设计----疏干井如何设计?

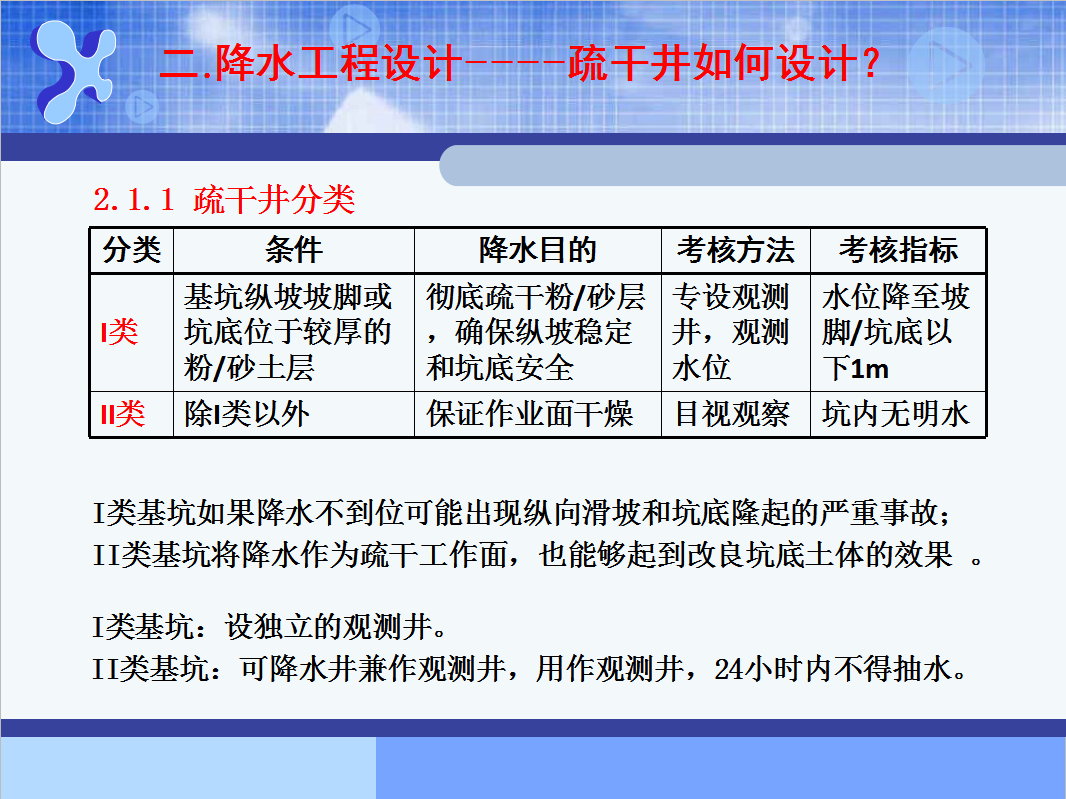

2.1.1 疏干井分类
I类基坑如果降水不到位可能出现纵向滑坡和坑底隆起的严重事故;
II类基坑将降水作为疏干工作面,也能够起到改良坑底土体的效果 。
I类基坑:设独立的观测井。
II类基坑:可降水井兼作观测井,用作观测井,24小时内不得抽水。

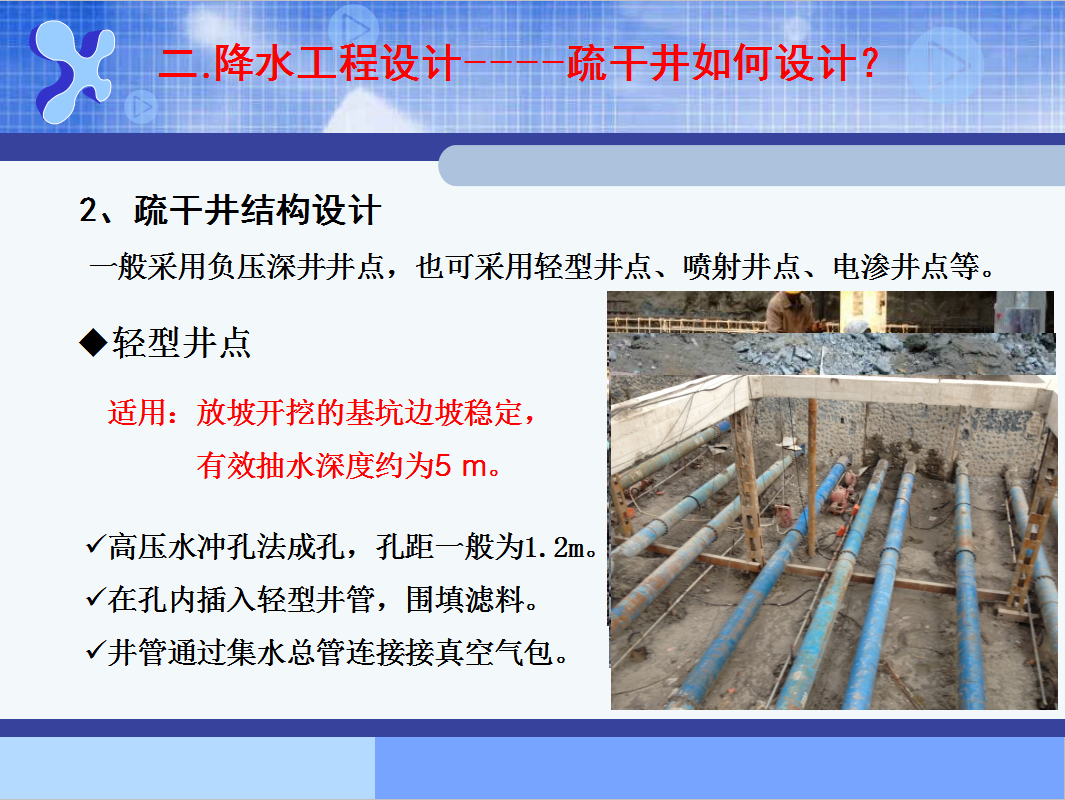

2、疏干井结构设计
一般采用负压深井井点,也可采用轻型井点、喷射井点、电渗井点等。
轻型井点
适用:放坡开挖的基坑边坡稳定,
有效抽水深度约为5 m。
高压水冲孔法成孔,孔距一般为1.2m。
在孔内插入轻型井管,围填滤料。
井管通过集水总管连接接真空气包。
喷射井点
适用:深度不超过15m的基坑。
钻孔成井,设置滤管和滤料。
通过管路系统往井管内喷射高速水气流,
高速水气流穿过喷射器时形成瞬时真空,将地下水吸出。
缺点:喷嘴容易损坏,导致高速水流倒灌 。
