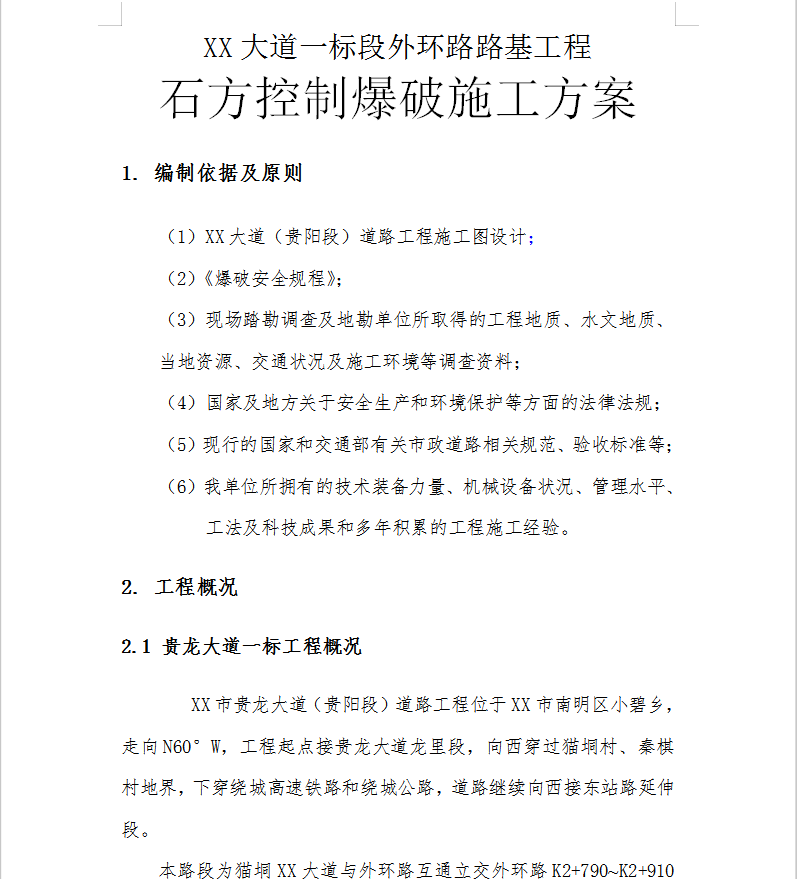

XX市贵龙大道(贵阳段)道路工程位于XX市南明区小碧乡,走向N60°W,工程起点接贵龙大道龙里段,向西穿过猫垌村、秦棋村地界,下穿绕城高速铁路和绕城公路,道路继续向西接东站路延伸段。
本路段为猫垌XX大道与外环路互通立交外环路K2+790~K2+910桩号段。全长约201.44m,主要为高边坡开挖,最高开挖高度约为11米,总挖石方量约92189m3。开挖路段四周存有猫洞村居民住房,该段路基距离居民住宅距离60米、垂直高差最大为61m。
经现场实地勘察,由于该段边坡岩石顺层发育如采用原设计(普通爆破施工)爆破方案会对该开挖段周边居民住宅及居民生活造成很大影响,边坡飞石以及滑落孤石存在极大的安全隐患,如果采用正常爆破办法将造成不可估计的损失。结合计算数据及施工经验,为保证周围居民的正常生活和劳动生产安全,决定对该段路基石方开挖采用控制(浅孔松动)爆破,及时调整爆破孔深、药量及一次性起爆数量等。
