工程现场的争议,表面是技术分歧,归根结底往往是三套话语体系在打架:规范讲安全底线,图集讲通用做法,现场讲成本工期。

一、地基基础:

1.水下桩保护层50还是70?

钻孔灌注桩钢筋笼保护层,JGJ 94-2008明确水下灌注桩不应小于50mm;但GB 50010讲基础底面无垫层时不应小于70mm。现场一派按50,一派按70。正方理由是桩基专项规范优先,桩基周围是泥浆护壁后注浆,不存在"基础底面接触土"的概念;反方理由是国标效力高于行标,桩身直接接触土体。

【处理建议】:设计明确优先,图纸不能只写"符合规范";设计未明确时,水下桩优先执行JGJ 94的50mm;二b类以上腐蚀环境按GB 50010加码。开工前就这个事形成书面确认,别等结算再争。

2.桩头超灌0.5m,费用谁出?

JGJ 94要求桩顶至少高出设计标高0.5m。施工方认为这是强制条文,超灌混凝土应按实体量计量;建设方认为这是施工工艺要求,定额已含充盈系数。

【处理建议】:合同约定优先。定额计价一般已考虑充盈系数和超灌量,超灌不另计;清单计价按设计图示尺寸计算,超灌包含在综合单价。凿除以露出密实新鲜混凝土面为准,不固定标高。地质异常导致超灌量偏大,及时签证。

3.基坑降水:底板浇完能不能停?

JGJ 120要求降水持续到基础施工完成并回填后。施工方为省钱想底板浇完就停,建设方要求回填完才停。

【处理建议】:合同明确起止时间。实际操作可分三阶段:开挖到底板完成全面降水;地下室结构施工期间适当降强度;回填完成后停抽。结构完成后做抗浮验算,满足抗浮可逐步减少降水。任何时候安全第一,软土地区严禁提前停抽。

1 - 副本(1) - 副本.png

二、钢筋:

1.植筋深度10d还是15d?

JGJ 145说不应小于10d且100mm,GB 50367加固规范说不应小于15d。三本规范(JGJ 145、GB 50367、GB 50550)说法不一,现场10d、15d、20d都有。

【处理建议】:分场景。新建工程非受力构造植筋按JGJ 145,10d起;加固工程按GB 50367,15d起;重要受拉、抗震部位取大值。不管按哪个,植筋完成后必须做拉拔试验,试验结果说了算。光圆钢筋植筋端部必须做弯钩。

2.保护层:主筋算还是箍筋算?

这是新旧规范最大的认知差。GB 50010-2010明确保护层是最外层钢筋外缘,22G101也按此标注;但老技术员习惯按主筋算,验收检测又测主筋。

【处理建议】:设计标注的保护层按箍筋外皮;验收检测的是主筋保护层,等于设计保护层加箍筋直径。垫块设置:板底间距≤1000mm梅花形,梁底≤800mm,墙柱侧面≤1000mm。

3.核心区箍筋:钢筋太密放不进怎么办?

GB 50011强条要求节点核心区箍筋同柱端加密区。现实是梁柱节点钢筋密集,班组经常说"放不进去"就跳过。

【处理建议】:这是强条,没有讨价还价空间。施工困难可采用开口箍焊接、预制箍筋笼等工艺解决,不能以"放不进去"为由不设。

1 - 副本(1).png

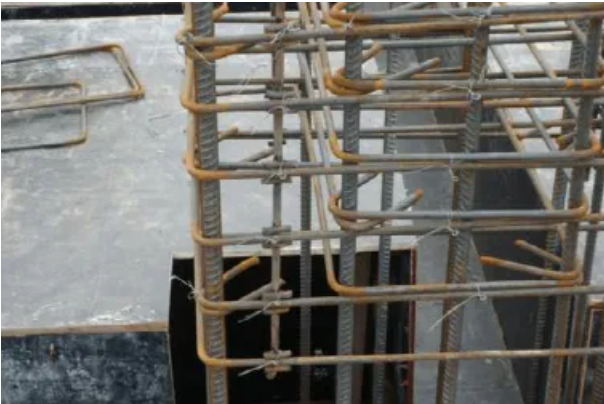

梁柱节点钢筋绑扎

三、混凝土:

1.标养合格、同条件不合格,到底算不算合格?

这是资料员最常被问的问题。关键要分清两套体系:GB/T 50107管标准养护试块的验收批评定;GB 50204管结构实体强度。实体检验优先用同条件试块,同条件试块强度代表值要乘1.10折算系数。实体强度不合格,不能拿标养合格来顶。

2.后浇带:钢筋贯通还是断开?

22G101两种做法都画了,JGJ 3说温度后浇带宜断开,施工手册说必须贯通。其实分类型就清楚了:沉降后浇带钢筋必须贯通(让主楼裙房先自由沉降);温度后浇带宜断开(释放早期收缩)。不分类型一刀切,要么不安全,要么浪费。

四、防水:一个开口方向,九成工地做反

底板止水钢板开口朝上还是朝下?惯性思维是迎水面在哪朝哪,底板迎水面在下面就朝下。

错。GB 50108要求顶底板止水带成盆状安设,也就是开口朝上。因为底板混凝土从下往上浇,开口朝上才能把"盆"灌满,开口朝下钢板下方振不密实,反而成渗水通道。外墙竖向施工缝则是开口朝迎水面。

五、变更和签证的钱最容易在证据链上丢:

1.措施费包干,到底能不能调?

合同一句"措施费总价包干",遇到层高变更、基坑加深、工期延长,甲方说包干不调。实际上包干是有限包干:单价措施(模板、脚手架、降水、垂直运输)依附实体工程量,实体量变措施量跟着变;总价措施(安全文明、二次搬运、临时设施)常规包干,只有非承包人原因导致施工方案实质改变才能调。安全文明施工费不可竞争,不能通过合同包死。

2.签证为什么总被打回来?

90%的签证被打回,原因不是不该给,而是程序错了:先干后补、描述模糊、没有收方、没有签字。有效签证的公式是:事由清楚+量价明确+各方授权代表签字+及时办理。口头指令不算数,人员一调走就死无对证。
