一、编制依据:

1.《建筑施工模板安全技术规范》JGJ 162-2008;

2.《建筑施工承插型盘扣式钢管脚手架安全技术标准》JGJ/T 231-2021;

3.《危险性较大的分部分项工程安全管理规定》住建部令第37号;

4.《钢管脚手架扣件》GB 15831;

5.《承插型盘扣式钢管支架构件》JG/T 503。

二、:

(一)监测内容:

1.监测参数:

①模板沉降:竖向位移监测;

②立杆水平位移:水平方向变形监测;

③杆件倾斜:立杆倾角监测;

④立杆轴力:立杆受力监测。

2.监测系统功能:

①数据实时采集,秒级响应;

②智能处理及分析;

③数据实时传输;

④本地预警及远程报警;

⑤协同管理平台。

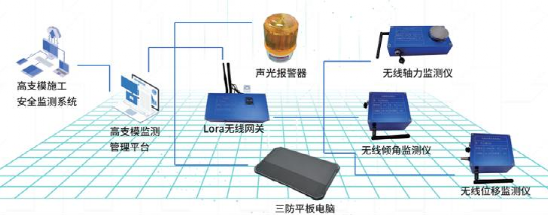

监测系统组成图


监测内容

注:高支模自动化实时监测预警系统测内容包括模板支架水平位移、立杆轴力、竖向位移、立杆倾斜、基础沉降。



监测点布设示意图

高支模监测系统主机

1 - 副本(1) - 副本.png

监测点布设现场图

(二)系统要求:

1.第三方监测要求:

①建设单位委托具有勘察资质的单位实施;

②监测单位编制专项监测方案;

③监测方案经技术负责人审核,监理批准后实施;

④监测单位对监测成果负责。

2.监测方案内容:

①工程概况及监测依据;

②监测内容及监测方法;

③人员设备配置;

④测点布置与保护措施;

⑤监测频次及预警标准;

⑥监测成果报送机制。

(三)布设要求:

1.监测点布置原则:

①沉降监测点:梁底、板底关键受力位置;

②位移监测点:架体顶部、中部及底部;

③倾斜监测点:关键立杆顶部;

④轴力监测点:荷载最大的立杆;

⑤布置数量:满足监测覆盖及代表性要求。

2.安装标准:

①传感器安装牢固,防护到位;

②数据传输线路保护完好;

③监测主机放置在安全可靠位置;

④安装完成后进行系统调试。

(四)预警与处置:

1.三级预警体系:

预警等级

变形速率

累计变形

处置措施

黄色预警

1~3mm/h

5~15mm

加强监测,分析原因

橙色预警

3~5mm/h

15~25mm

暂停施工,采取加固措施

红色预警

>5mm/h

>25mm

立即撤离,启动应急预案

2.监测频次:

①浇筑前:1次,获取初始值;

②浇筑中:每30分钟1次;

③浇筑后:每2小时1次,持续24小时;

④异常情况:加密监测频次。

3.应急处置流程:

①发现异常立即停止施工;

②组织作业人员有序撤离;

③立即报告建设、监理、设计单位;

④组织专家评估风险;

⑤制定处置方案并实施;

⑥验收合格后方可恢复施工。
