现在做监理,甲方的对监理的要求,真的是既要,又要,还要。做监理,尤其是做地产的监理,已经卷到没边了。就差跪舔了。
很多朋友也说:现在做监理才多少点工资,多少点人?要钱没钱,要人没人、要物资没物资,... ...现在的监理公司就是出面给你签一个合同,把一两个人派到工地上,其它啥都不管不出,还要你把监理费准时准点拿回公司。
也有朋友说:现在的甲方预算100元,甲方招标80元,施工中标50元,施工二包35元,施工三包25元。监理呢?得管出80元的效果。
很多时候干监理,特别是地产的监理员,还真不如看大门的一个保安,就比如售楼的高端保安人员,那起步都是8000。现场监理员呢,大多时候也就是3500元上下。而且从面试开始,就逼事特多,进公司面试,进项目甲方面试。完了工作从早8:00到晚上8:00,不是在验收的路上,就是在签资料的桌上。
真是身有同感,这不某项目甲方要冲预售,拿证卖楼,竞然要求监理写一份《结构施工3天一层施工情况及改进措施》,特么真是无语的很呐?
这不是施工单位做的么?
到底没有没有一套可行的3天一层的施工措施?怎么做最合理?有没有标准答案?监理应该在哪些环节穿插验收??注意事项和改进措施有哪些?
我这里根据过往相关项目经验,总结、梳理了一套全流程3天一层的施工改进措施。

结构施工3天1层施工情况及改进措施

工程概况:

        XX项目1#、4#栋为了满足X月X日达到预售节点进度要求,实施了3天1层结构方案。1#栋标准层建筑面积约500平方米,4#栋标准层建筑面积约525平方米

工作时间及人员投入表

时间
施工任务
时间
工种
劳动力
第一天







测量放线

5:00-7:00

测量工

3

墙柱钢筋绑扎完成100%

7:00-15:00

钢筋工
8

支模架搭设完成100%

8:00-18:00
木工
26

梁板模板完成40%

15:00-23:00
木工
26

外架搭设完成

7:00-19:00
架子工
10





第二天



墙柱模板封闭完成100%

7:00-23:00

木工







26

墙柱模板加固完成80%

14:00-23:00

梁板模板完成100%

7:00-12:00

梁板钢筋绑扎完成50%

13:00-23:00

钢筋工
8



第三天



墙柱模板加固完成100%

7:00-11:00

木工
26

梁板钢筋绑扎完成100%

7:00-14:00

钢筋工
8

混凝土浇筑

14:00-22:00

砼工
12

施工工序拆解

第一天

1、5-7时,标准层结构墙柱定位放线。工人在完成放线部位局部绑扎墙柱钢筋。

2、7-15时:墙柱钢筋安装完成100%,墙柱机电管线预埋完成100%。监理部同时开展钢筋和管线预埋验收工作。

3、15-23时,标准层梁板模板完成50%,监理人员巡视现场并同步复核模板安装尺寸偏差。

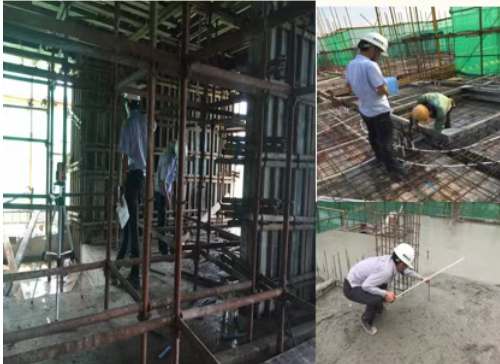

1 - 副本(1).png

第二天

1、7-23时,标准层墙柱模板封闭安装完成100%,墙柱模板加固完成80%。工人正在对监理人员指出的问题整改。

2、7-12时:标准层梁板模板安装完成100%,监理人员组织施工管理人员对模板水平度复测。

3、13-23时:标准层梁钢筋绑扎完成100%,监理人员同步开展梁钢筋验收工作。

4、17-23时:标准层梁钢筋沉模后,监理人员同步开展关键工序钢筋保护层控制工作。

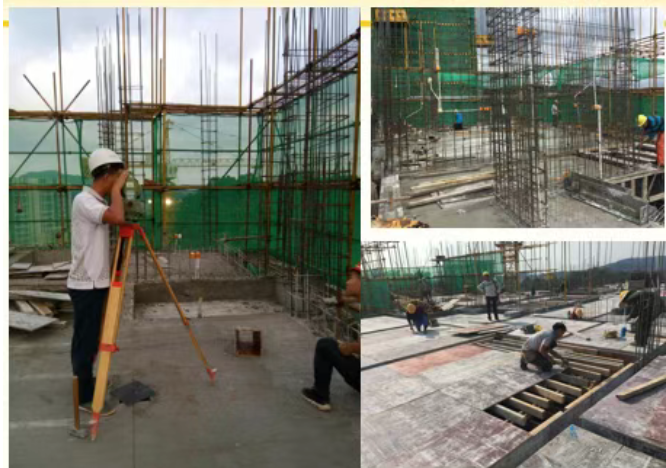

1 - 副本.png

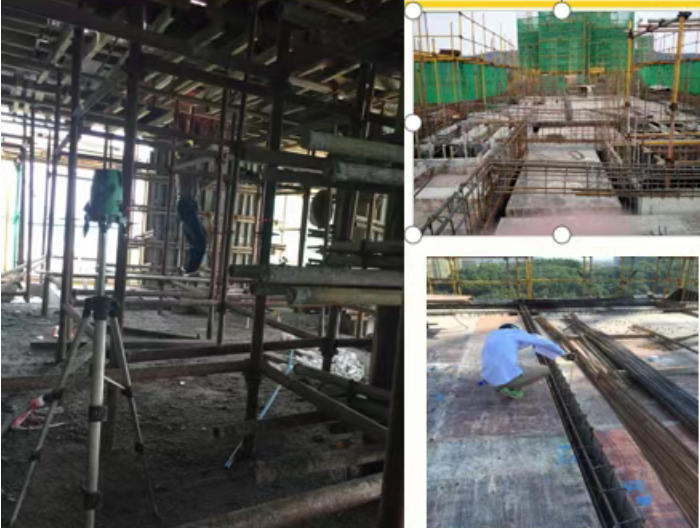

第三天

1、7-11时:墙柱模板及轮构架支撑系统加固完成100%;管理人员同步开展墙柱垂直度实测实量工作。

2、7-11时:楼板钢筋绑扎完成50%,机电安装工人同步插入预埋楼板机电管线,监理人员同步开展机电管线验收工作。

3、7-14时:楼板钢筋绑扎完成100%,工人正在检查和纠偏钢筋保护层。

4、9-14时:监理人员在楼板钢筋绑扎将近完成的时候,同步验收楼板钢筋,指出问题后督促工人落实整改。

5、13-14时:施工管理人员在测量设置楼板厚度控制点。

6、14-22时:人员、材料、机具到位后,进行混凝土浇筑。

7、14-22时监理人员开展楼层标准层混凝土浇筑旁站工作,同时开展混凝土浇筑过程楼板厚度的实测实量控制工作。

8、经施工管理人员和监理人员对楼板厚度复测合格后,工人局部对结构混凝土收面及打磨。


保证措施:

1#、4#栋各有1台专用塔吊,确保垂直运输。

XX地块项目地处城乡结合部,夜间施工不受限制。

单栋施工班组固定,不能栋间流水。

监理与施工质量员全程参与,做好交底,施工过程提出不足,并立即改正,减少返工和浪费时间。

混凝土供货及时,机械设备须配合正常。

混凝土浇筑完成至开始上人作业的时间必须8小时以上,确保上人不产生脚印,保证混凝土观感质量。

改进建议:

如混凝土浇筑完成至开始上人作业的时间不满8小时,则需增加木工或铁工,压缩铁工或木工的作业时间,确保混凝土观感质量。根据经验,混凝土浇筑时间要在14:00前开始浇筑。

3天1层结构施工的影响因素较多,保证难度大,每个工种需密切配合,否则都会影响工期或质量,须做好周密计划和安排。
