(一)监理控制程序

围护结构所使用节能材料的进场验收 →组织召开监理技术交底会 →分包单位自检 → 节能施工质量过程控制(监理巡视、旁站、平行检查) →围护结构节能分部监理验收 →分包单位上报过程资料→监理签字确认。

(二)监理的控制要点及方法

施工阶段质量控制是工程项目全过程质量控制的关键环节,工程质量优劣很大程度上取决于施工阶段的控制。根据施工阶段工程实体质量形成过程的时间阶段划分,施工阶段 的质量控制可分为事前控制、事中控制、事后控制三个阶段。

1.事前控制要点及方法

(1)严格审核施工单位和分包单位的资质及施工人员技术素养是否满足要求。

(2)审查施工组织设计或施工方案

要求施工单位在建筑节能工程施工项目开工前报送详细的施工组织设计或施工技术方案。监理工程师着重审查:主要技术组织措施是否具有针对性、是否安全有效;建筑节能保温材料品种、规格、性能要求、检验要求、施工顺序和施工要求等是否明确;施工组织设计或施工技术方案经监理审查批准后,应严格执行。

(3)对围护结构工程所需原材料、半成品、构配件进行质量控制。

(4)墙体节能工程

1)所有材料品种、质量、性能应符合设计要求和本章规定的性能(附有CMA标志的材料检测报告和出厂合格证)。

2)保温层与墙体以及各构造层之间必须粘结牢固,无脱落、空鼓及裂缝,面层无粉化、起皮、爆灰。

3)严禁脱皮、漏刷、透底。

(5)门窗节能工程

1)与围护结构节能密切相关的门窗主要是与室外空气接触的门窗,包括普通门窗、凸窗、天窗。这些门窗的保温隔热的节能验收必须符合规范规定。

2)门窗框与墙体缝隙部位主要是控制发泡胶饱满度、密实度及密封胶的施工质量。

3)控制密封条安装完整、位置正确、镶嵌牢固对于保证门窗的密封性能均很重要。关闭门窗时应保证密封条的接触严密,不脱槽。

2.事中控制要点及方法

(1)监理工程师按质量计划目标要求,督促施工单位加强施工工艺管理,认真执行工艺标准和操作规程,以提高项目质量稳定性;加强工序控制,对隐蔽工程实行验收签证制,对关键部位构造进行旁站监理、中间检查和技术复核,防止质量隐患发生。重点检查施工单位是否严格按照现行施工规范(程)和设计图纸要求进行施工。

(2)监理工程师在接到隐蔽工程报验单后做好验收工作,在验收过程中如发现施工质 量不符合设计要求,以整改通知书的形式通知施工单位,待其整改后重新进行隐蔽工程验收。未经验收合格,严禁进行下一道工序施工。

(3)组织现场质量协调会。及时分析、通报工程质量状况,并协调解决有关单位间对施工质量有交叉影响的界面问题,明确各自的职责,使项目建设的整体质量达到规范、设计和合同要求的质量要求。

(4)做好有关监理资料的原始记录整理工作,并对监理工作音像资料加强收集和管理,保证音像资料的正确性、完整性和说明性。

(5)建筑节能工程施工时,要求施工单位建立各道工序的自检、交接检验和专职人员检查的“三检”制度,并有完整的检查记录。每道工序完成,监理工程师按检验批质量验收规定进行检查验收,合格后方可进行下道工序的施工。

(6)门窗节能工程事中控制要点

1)建筑外门窗的品种、规格符合设计要求和相关标准的规定。门窗的品种包含了型材、玻璃等主要材料和主要配件。

2)建筑外窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光投射比都是重要的节能指标,所以应符合强制的要求。

3)为了保证进入工程用的门窗质量达到标准,保证门窗的性能,建筑外窗进入施工现场时需进行复验。

4)控制外门窗框与副框之间以及外门窗框或副框与洞口之间间隙的密封施工,从而杜绝渗水、形成热桥等情况发生,对缝隙的网填充进行重点检查。

5)检查施工单位对设计中外门保温、密封等节能措施,对外门做全数检查。

(7)屋面保温层节能工程

1)保温层的铺设应符合下列要求:紧贴(靠)防水基层,铺平垫稳,拼缝严密。

2)保温层厚度允许偏差:±5%,且不得大于4mm。

3.事后控制控制要点及方法

(1)按规定的质量验收标准和方法,由建设单位项目负责人组织总监、施工单位项目负责人和技术、质量负责人等对完成的节能工程进行验收,验收合格后办理分部工程质量验收证明。

(2)控制施工单位上报资料

1)设计图纸及会审记录、设计变更通知单和材料代用核定单。

2)施工方法、技术措施和质量保证措施。

3)技术交底记录。

4)材料出厂合格证、质量检验报告和试验报告。

5)分项工程质量验收记录、隐蔽工程验收记录、施工检验记录。

6)现场拉拔试验。

7)工程检验记录。

8)事故处理报告、技术总结等其他技术资料。

(3)隐蔽工程验收记录应包括的主要内容

1)聚苯板粘贴、锚固件安装质量。

2)抹面砂(胶)浆厚度、网格布铺贴位置等。外墙外保温工程应在保温砂浆完后进行隐检,抹灰完成后进行验收。

(三)检测试验内容和要点

1.外墙外保温工程

外墙外保温工程的检验批和检查数量应符合下列规定:

1)以每500~1000m²划分为一个检验批,不足500m² 也应划分为一个检验批;每个检验批每100m²应至少抽查一处,每处不得小于10m²。

2)现场拉拔试验根据《建筑节能工程施工质量验收标准》GB 50411—2019的相关规定进行,外墙钻芯取样数量为一个单位工程每种节能保温做法至少取3个芯样。取样部位宜均匀分布,不宜在同一房间外墙上取2个或2个以上的芯样。

2.门窗节能工程

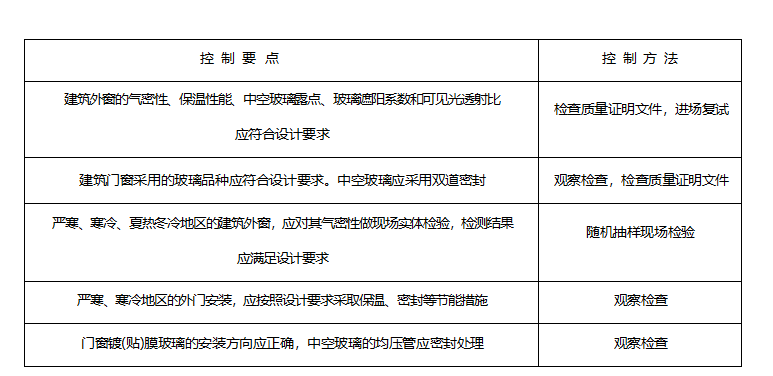

门窗节能工程检测试验内容见表4-31。
