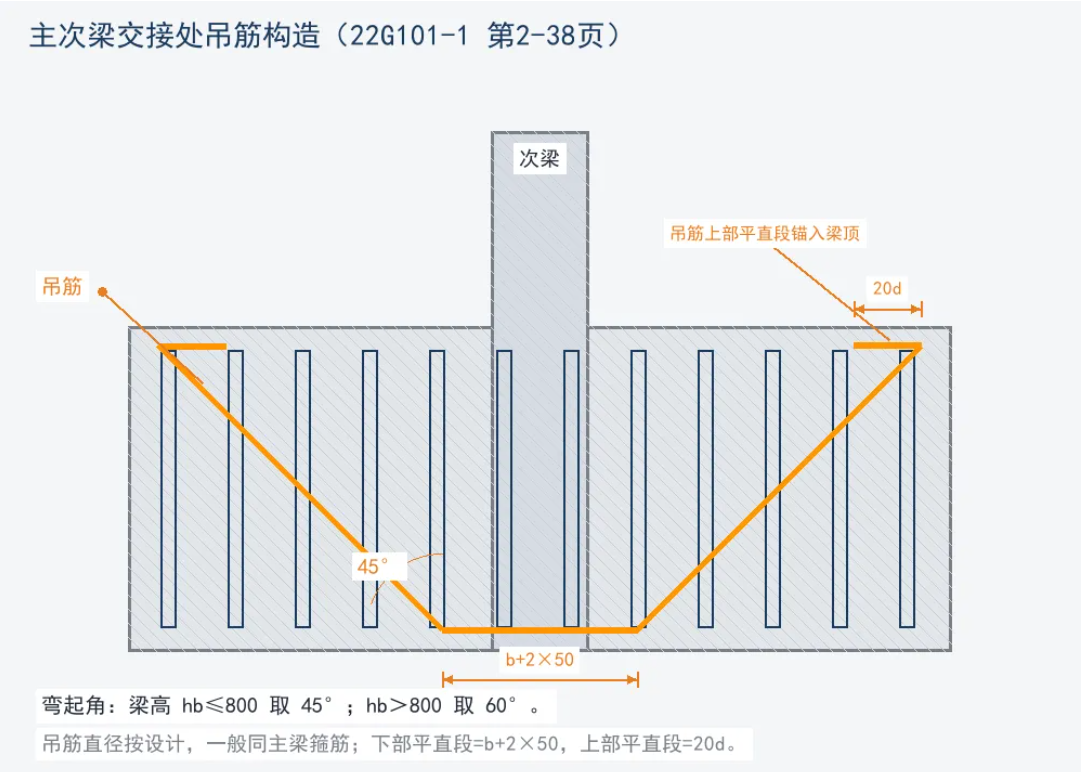

工地上,钢筋班长老周拿着翻样单来找项目总工:"这根主梁的吊筋,软件默认给我弯45°,可隔壁标段同样的梁,人家弯的是60°,到底谁对?"差得多。差的是这根吊筋能不能把次梁传下来的集中力,稳稳送到主梁上部受压区去。今天就把这件事讲透——吊筋弯多少度,不看习惯、不看软件默认值,只看一个数:梁高。吊筋构造示意
一、先把结论放这儿
梁高 hb ≤ 800mm,吊筋弯起角度取 45°;梁高 hb > 800mm,取 60°。依据是22G101-1《混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、梁、板)》中"主次梁相交处附加箍筋、吊筋构造",该构造注明的弯起角度就是按梁高800mm分界的(图集不同印次页码有出入,以你手上版本核对)。一句话记住:800是道坎,梁高过了800就得用60°。
二、为什么偏偏是800?
很多人觉得这是图集拍脑袋定的,其实背后是几何和受力。吊筋的作用,是把次梁传来的集中力,通过斜段"吊"到主梁上部。角度越大,斜段的水平投影越短,与主梁纵筋、箍筋交叉的范围越小,布置越干净;角度越缓,斜段本身越长,水平方向伸得越远。梁矮的时候(≤800),45°斜段的水平投影和竖向高度差不多,斜段能在梁高范围内从容布置,角度缓一点,钢筋用量省一点,施工也顺。梁高一旦超过800,45°斜段的水平投影就拉得很长——按900梁高算,斜段要水平伸出近900mm才能升到梁顶。这么长的斜段,一是浪费钢筋,二是与主梁纵筋、箍筋交叉打架的范围大增,绑扎和混凝土振捣都受影响。所以图集在800处切一刀:矮梁用45°,够用且省;高梁用60°,斜段短、水平投影小,不跟纵筋箍筋抢位置。这里要说清楚一件事:角度不是越陡"传力效率"越高。吊筋传力靠的是竖直段(上部平直段锚固)的粘结为主,弯折斜段是兜底和传力路径的一部分,不是"斜段越陡越受力"。60° 的主要好处是布置干净、少打架,不是"传力更直接"。
三、先说清楚:不是每处主次梁交接都要设吊筋
这一点经常被搞混。有人以为只要次梁搭在主梁上就得配吊筋,其实不是。按图集和设计常规做法,主次梁交接处的加强有两种手段:附加箍筋和吊筋,二选一或同时设置,由设计确定。
- 附加箍筋:在次梁两侧的主梁内加密箍筋,主要承担次梁传来的剪力,构造简单、施工方便,是首选。
- 吊筋:把集中力直接"吊"到主梁上部,用在集中力较大、主梁该处抗剪不足,或设计明确要求的位置。
所以现场看到某处主次梁交接没设吊筋,不一定是漏了,很可能设计就是只用附加箍筋。反过来,图纸标了吊筋的位置就必须做,不能拿附加箍筋顶替——箍筋抗剪、吊筋抗"吊",机理不同,替代不了。判断依据只有一个:看结构图的梁配筋标注和设计说明。图纸写了"吊筋 2C18"或"附加箍筋",就按图做;没写,就别自作主张加,也别自作主张省。
四、一根吊筋,四个尺寸都得对
角度只是其中一个。现场真正容易出错的,是吊筋的完整形状和四个关键尺寸。按22G101-1吊筋构造,一根吊筋看四件事:第一,下部平直段长度 = 次梁宽度 b + 2×50mm。注意,是"次梁宽 + 两边各50",不是简单的"2×50"。我见过翻样员直接把下平段写成100mm,结果吊筋卡在次梁两侧,根本包不住次梁。次梁宽300,下平段就得是400。第三,上部平直段长度 = 20d(d为吊筋直径)。这20d是锚固段,必须实实在在地伸进主梁上部、锚在受压区里。现场最常见的偷工是:上部平直段随便留个几十毫米就切断,或者干脆不弯、直接斜着插进梁顶。这样吊筋等于没锚住,受力时会被拔出来。第四,吊筋直径和根数按设计,一般不小于主梁箍筋直径。吊筋不是箍筋,不能拿箍筋代替;反过来,吊筋也不能替代附加箍筋。当设计同时要求附加箍筋和吊筋时,两样都得做,各干各的活:附加箍筋承担次梁两侧的剪力,吊筋把集中力往上吊。
五、现场三步定角度
第一步,量梁高。注意是主梁的梁高 hb,从梁底到梁顶,不含板厚以外的找平层。图纸上标注的梁高就是它。第二步,对号入座。hb≤800 → 45°;hb>800 → 60°。刚好800的,按≤800取45°。第三步,反算下料长度。吊筋总长不是拍出来的,要按几何算:下部平直段(b+2×50)+ 两段斜长 + 两段上部平直段(各20d)。斜长按角度和梁高关系算,45°时斜长≈1.414×竖向高度,60°时≈1.155×竖向高度(竖向高度取梁高扣除上下保护层和钢筋位置)。翻样时这一步最容易错。软件默认45°,梁高一改,角度没跟着改,下料长度全错,到了现场要么短一截、要么长一截,工人现场随便切一刀,锚固就废了。
六、两个算例,把长度算明白
光说角度还不够,现场要的是下料长度。给两个真实尺寸的例子。算例一:主梁 300×700,次梁 250 宽,吊筋 2C18。梁高700≤800,取45°。次梁宽250,下部平直段 = 250+2×50 = 350mm。上部平直段 = 20d = 20×18 = 360mm。梁高700,扣上下保护层各25、再扣上下钢筋占位约40,斜段竖向高度约 700-25-25-40 = 610mm。45°斜段长度 = 610×1.414 ≈ 863mm,两侧共约1726mm。下料总长 ≈ 350 + 1726 + 2×360 = 2796mm,取整2790~2800。注意这是单根吊筋展开长度,实际下料还要考虑弯曲调整值(每个弯折扣减),翻样软件会自动算,手工下料要按弯曲机参数扣。算例二:主梁 350×900,次梁 300 宽,吊筋 2C20。梁高900>800,取60°。下部平直段 = 300+2×50 = 400mm。上部平直段 = 20×20 = 400mm。斜段竖向高度约 900-25-25-45 = 805mm。60°斜段长度 = 805×1.155 ≈ 930mm,两侧约1860mm。下料总长 ≈ 400 + 1860 + 2×400 = 3060mm。两个例子对比能看出来:梁高从700到900,角度从45°变60°,斜段长度反而没怎么增加(863 vs 930),但水平投影大幅缩短(863 vs 465)。这就是60°在深梁里的价值——同样升到梁顶,占用梁宽方向的空间小得多,不容易和纵筋、箍筋打架。关键提醒:斜段的竖向高度不能直接取梁高。要扣保护层、扣上下部钢筋的占位。有些翻样员直接拿梁高乘系数,算出来的斜段偏长,绑上去顶到模板。稳妥做法是按钢筋实际位置量取,或者用翻样软件的三维定位。
七、五个最容易踩的坑
这是最高频的。翻样软件新建梁时默认45°,梁高900、1000的照样输出45°。审图时一定要按梁高过一遍,凡是hb>800的,逐个改60°。写成"2×50"或者"100",实际应为"b+2×50"。次梁越宽,错得越多。有的班组觉得"弯上去碰到梁顶就行了",不预留平直段。20d看着不长(Φ20的筋也就400mm),但这是锚固的根,少了就是少。吊筋是"U"形,开口朝上,下部平直段托在次梁底下、贴着主梁下部纵筋,两侧斜向上。放反了开口朝下,等于把受力方向整个搞反,纯粹白放。还有一层位置关系容易错:吊筋要放在主梁箍筋的内侧、紧贴主梁上部纵筋的下面。现场常见的错误不是开口朝下,而是把吊筋挂到主梁箍筋外面去了——看着开口也朝上,实际没被箍筋包住,浇筑时移位、受力时脱开。吊筋要关于次梁中心线对称布置。现场为了避开主梁箍筋,随手往一边挪,两侧斜段受力不均,集中力传不匀。
八、自检清单(绑完扎完照着看)
- ☐ 该配附加箍筋的位置是否也配了(不能用吊筋替代)
九、速查表
最后说句实在话
吊筋这个活,量不大,一根梁也就两根,但它是主次梁交接处的"咽喉"。角度错15度、下平段少100、上平段不做20d,单看都是小事,叠加起来就是集中力传不到位,梁侧开裂、次梁下挠,最后返工的还是我们自己。翻样的时候多看一眼梁高,绑扎的时候多问一句角度,比事后凿开重做强得多。你们工地上,吊筋是按梁高分角度的,还是软件默认多少就多少?评论区说说,我看看有多少人中过这个招。*本文依据 22G101-1"主次梁相交处附加箍筋、吊筋构造"整理(图集印次不同页码略有出入,以你手上版本核对),具体工程以设计图纸和现行图集为准。*
