【导读】 随着城市地下空间的深度开发,超大面积地下室结构日益增多。然而,地下水浮力带来的工程隐患也愈发突出。轻则底板隆起开裂,重则建筑物整体倾斜甚至报废,随之而来的往往是千万级的巨额索赔。

抗浮问题,绝非单一环节的失误,而是贯穿勘察、设计、施工与后期运维的系统性工程。本文结合规范与典型事故案例,为您深度剖析地下室抗浮的管控要点与治理前沿技术。

01 重新认识地下室抗浮:规范与原理

地下室抗浮,本质上是“向上的浮力”与“向下的重力及抗力”之间的博弈。

1. 阿基米德原理水对地下建筑物的浮力大小遵守阿基米德原理:F浮 = ρ液V排g。当浮力强度大于建筑物单位面积的分量时,建筑物即可浮起。

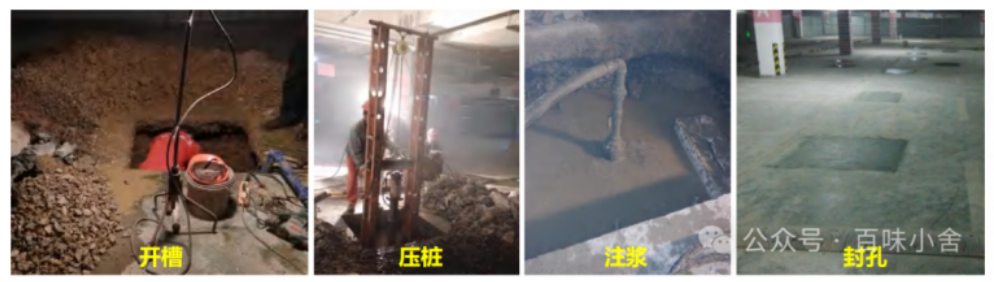

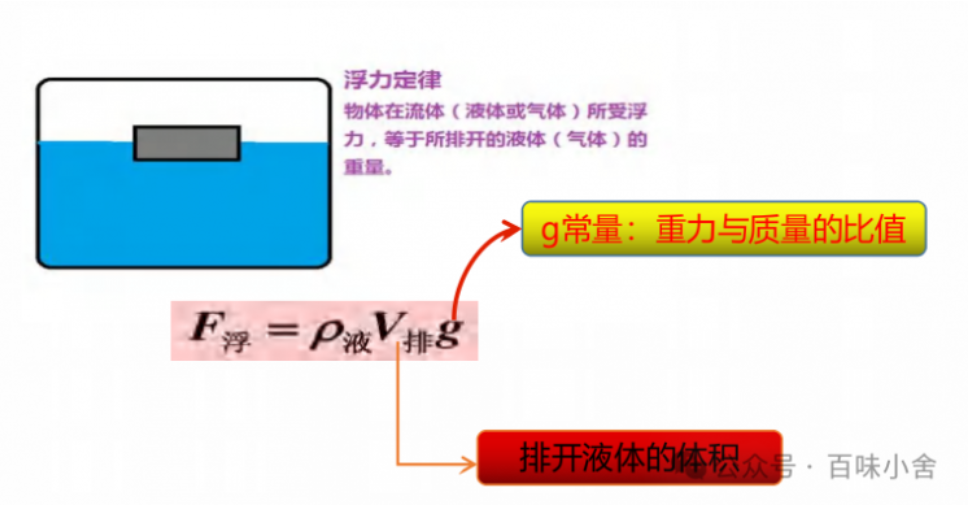

1 - 副本(1) - 副本.png

2. 规范怎么要求?《建筑地基基础设计规范》(GB50007-2011)第5.4.3条明确规定,建筑物基础存在浮力作用时应进行抗浮稳定性验算:

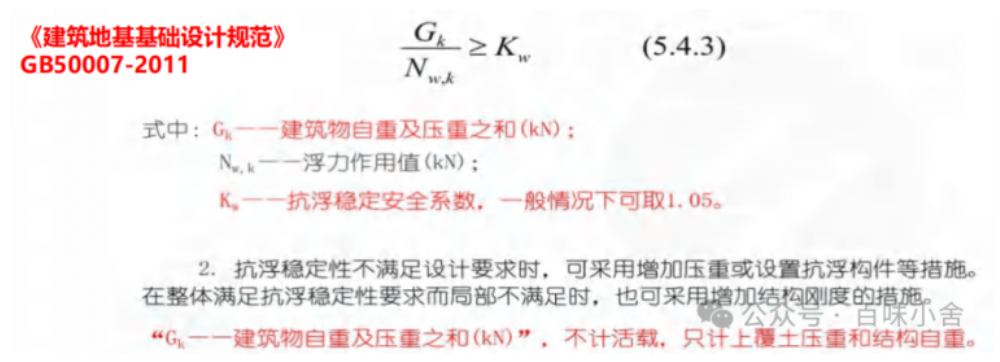

1 - 副本(1).png

规范补充要求: 当抗浮不满足时,可采用增加压重或设置抗浮构件(如抗拔桩)。但需特别注意,抗拔桩等构件产生抗拔力伴随位移发生,过大的位移对基础结构是不允许的,抗拔力取值必须满足位移控制条件。

3. 抗浮设防水位怎么定?

  • 使用阶段:按设计年限相应的最高水位考虑。
  • 施工阶段:需分析地质情况、施工季节、方法及荷载后确定(一般取近3~5年最高水位)。施工期突发情况或不按图施工,极易引发事故!

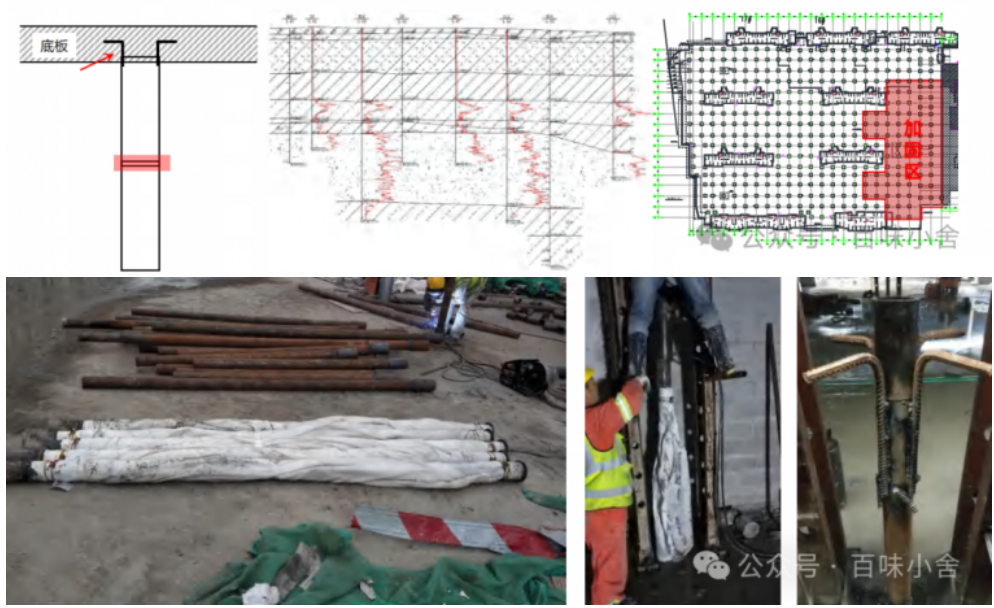

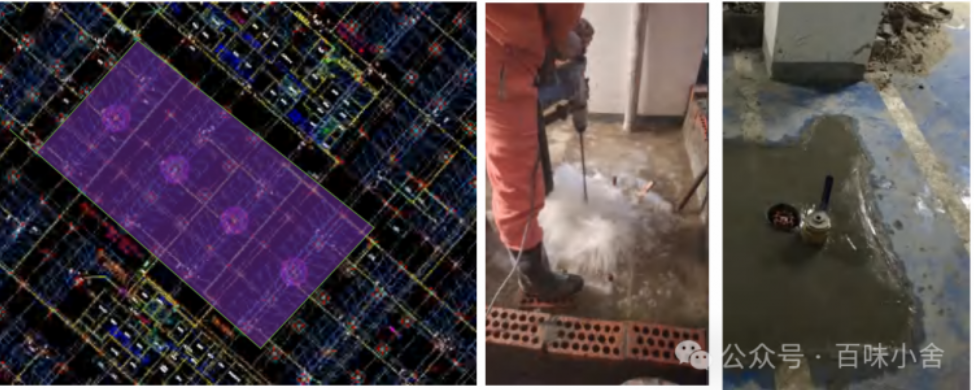

    1 - 副本.png

02 惨痛教训:典型案例

地下水看不见摸不着,一旦爆发,后果往往触目惊心。

案例一:山东某地下室抗浮事故

  • 事故原因:勘察单位提供的水位偏低,设计单位依据该勘察报告未进行抗浮设计,导致地库整体上浮。
  • 责任判定:造成维修加固及租金损失,设计方判赔600万,勘察方判赔1700万(其中本案勘察被告承担25%)。

案例二:贵州某地下室抗浮事故

  • 事故原因:典型的“水盆效应”,鉴定为施工措施不足。
  • 责任判定:勘察方虽地下水位不严谨但不承担责任;建设方承担20%,**施工方承担80%**。

03 技术策略:

抗浮控制方案需结合抗浮稳定状态、设计等级、周边环境、施工条件等进行技术经济比较。主要分为两大流派:

方向一:增加抗地下水浮力作用(硬抗)

  1. 压重抗浮法:增加底板及结构荷载、顶部覆土(增加填筑荷载)、设置重型混凝土压重。
  2. 结构抗浮法:增加底板/结构刚度和抗拔承载力;利用基坑围护结构增加竖向抗力;将地下室与主楼等大结构连结,形成整体抗浮。
  3. 锚固抗浮法:采用抗浮锚杆、抗拔桩(如预制方桩、钻孔灌注桩等)。

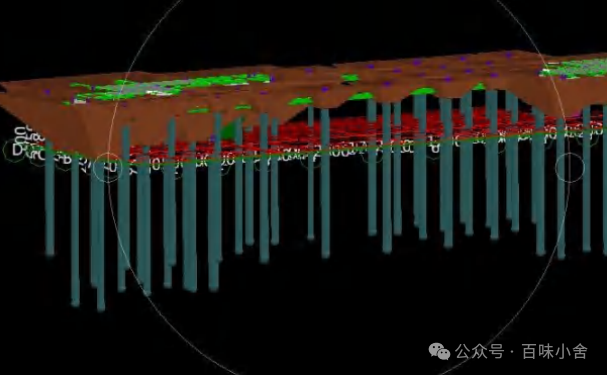

1 - 副本(1) - 副本.png

方向二:控制、减小地下水浮力作用(巧卸)

  1. 排水限压法:设置集水井、抽水井、盲沟、水压释放层等降低水位。
  2. 隔水控压法:设置隔离系统,控制水头差对基础底板产生的浮力作用。

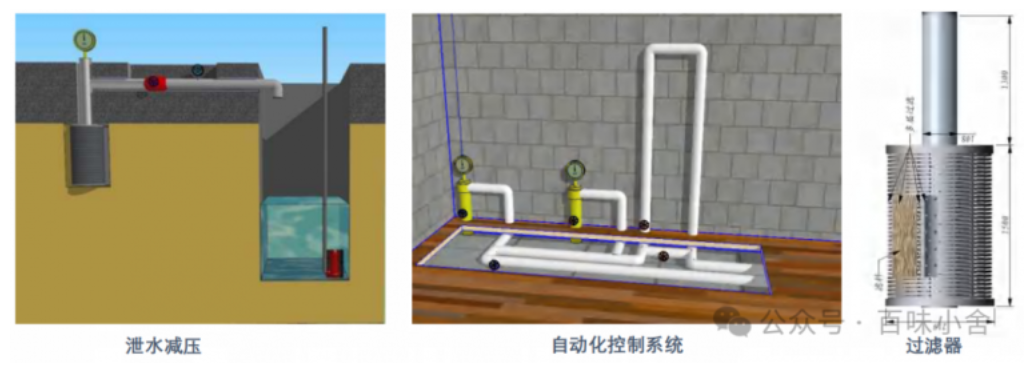

  3. 泄水降压法(主动式抗浮技术):通过在底板下设置反滤层排泄部分地下水减小浮力,配合自动化控制系统维持地下水位,使浮力始终小于结构自重。

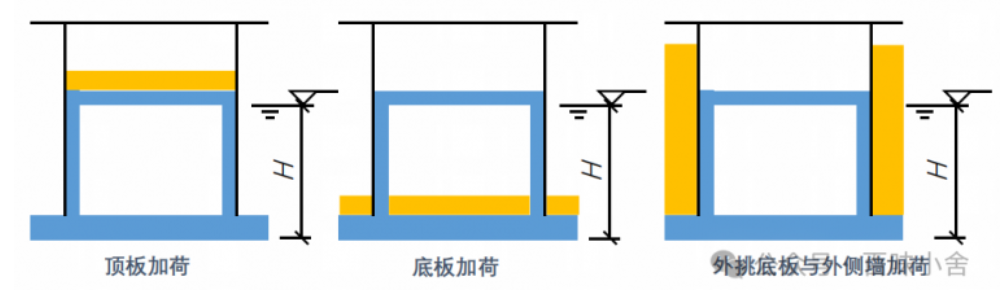

1 - 副本(1) - 副本.png

04 管理痛点:地下室抗浮风险管控

目前行业内抗浮问题缺乏系统研究,规范也缺乏极其明确的规定。管理现状往往存在以下漏洞: ❌ 未按方案要求设置排水沟及管井降水; ❌ 未对管井采取保护,无法正常抽水; ❌ 提前封闭降水井; ❌ 降水井数量不满足施工方案。

✅ 高标准的管控动作清单:

  • 图纸审查阶段(技术部):审查地勘报告水文条件,明确抗浮设计水位,对比设计水位与地勘报告是否相符并上报核查。
  • 施工准备阶段(技术部):编制施工降水方案,必须包含详细的应对暴雨及汛期的应急处理措施,并逐级进行方案交底。
  • 过程巡查(质量部):每月度对存在上浮隐患的项目进行定期排查,督促分包整改。
  • 现场实施管控(工程部):
    1. 降水井数量须符合当前阶段需求,保证抽水及盲沟出水能力;
    2. 保证施工场地地表排水通道完整;
    3. 严格保证地下室覆土厚度符合设计要求;
    4. 对降水井采取保护,损坏后及时修复。

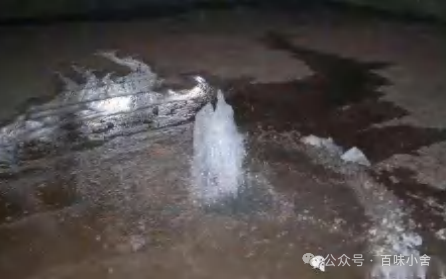

1 - 副本(1).png

05 实战盘点:地下室抗浮治理前沿技术

针对已经发生上浮事故的工程,如何“对症下药”?

技术一:泄水减压法(主动式抗浮)

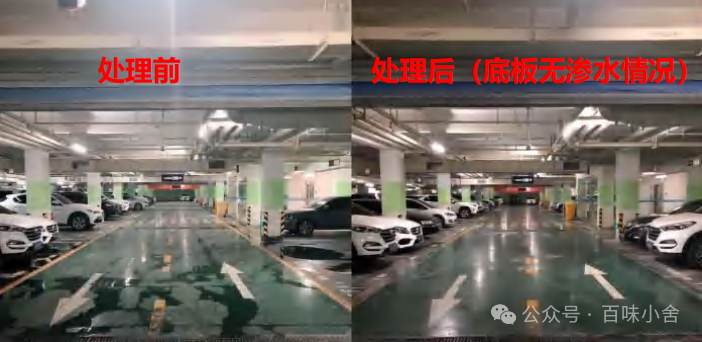

通过设备排泄地下水,自动化控制水位,适用于水位高、涌水量大、传统加固无法施工的场景。

  • 上海杨浦某项目(软土区域,潜水):布置4套泄水减压设备。
  • 1 - 副本(1) - 副本.png
    银川某项目(砂性土,微承压水):底板开孔后水头高达5m,布置12套泄水减压设备。
  • 郑州某项目(粘质粉土,水位上升):布置42套减压泄水装置。

技术二:锚固抗浮法(囊袋注浆技术)

针对抗浮不足的既有建筑,可采用补设锚杆静压钢管桩。

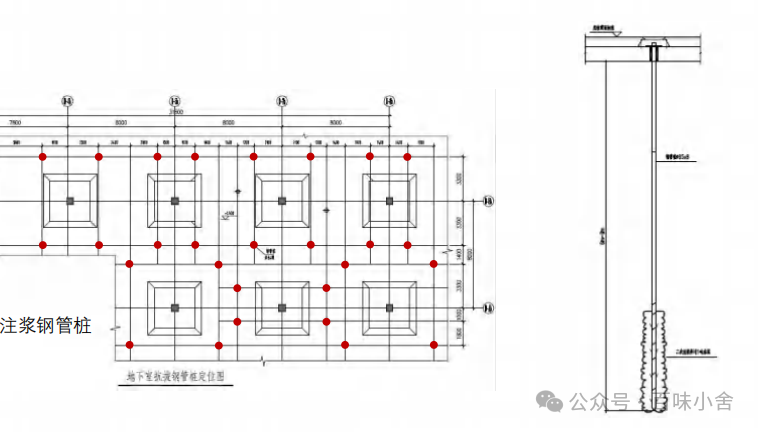

  • 福建金山工业区某项目:原设计预制方桩局部失效。补设锚杆静压钢管桩,桩下部3m采用囊袋注浆工艺。

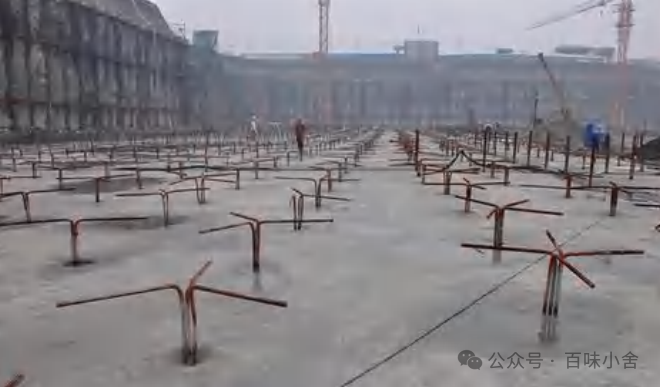

1 - 副本.png

技术三:锚杆静压钢管桩

适用于老旧小区或已交付项目的抗浮加固,噪音低、对居民影响小。

  • 南通某项目(无抗浮桩,水位上升):共施工34根,在不影响居民正常生活的情况下完成抗浮加固。
1 - 副本(1) - 副本.png

总结

地下室抗浮是一项系统工程,“勘察是基础,设计是前提,施工是关键,运维是保障”。 对于工程师而言,严格敬畏规范(GB50007-2011),把控降水井与覆土厚度,是避免事故的底线;当面临已发生上浮的工程时,结合实际情况灵活采用泄水减压或锚固补强技术,方能化险为夷。
