模板一拆,墙体、梁柱表面一大片蜂窝、麻面、露砂,班组第一反应是"买点水泥浆一抹就遮住",监理、甲方当场叫停。技术负责人夹在中间:多大缺陷能修?哪些必须返工?修补材料怎么选?修完色差太大怎么办?

一、规范区分:

GB 50204-2015《混凝土结构工程施工质量验收规范》第8.1.1条定了调子:现浇结构外观质量不宜有一般缺陷,不应有严重缺陷。

缺陷等级

特征

处置要求

一般缺陷

麻面、少量气泡、表层小蜂窝,不影响承载力和耐久性

施工单位定修补方案,监理确认后实施

严重缺陷

孔洞、露筋、夹渣、蜂窝范围大且深,影响受力和耐久

必须由设计单位出处理方案,严禁自行修补

红线:出现孔洞、露筋等严重外观缺陷,必须设计出方案,施工单位自己不能悄悄抹掉。纯水泥浆收缩大、易开裂脱落,规范不认可。

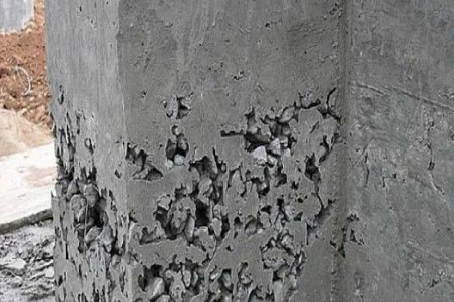

柱根部拆模后蜂窝露石外观缺陷

二、常见误区:

1.误区一:所有统一用水泥素浆抹。

头号错误。纯水泥浆硬化收缩率极高,当时看着平整,几个月后大面积龟裂、起皮脱落,雨水进去还加速碳化,监理质监都不认。

2.误区二:只抹表面,内部松散骨料不凿。

松散骨料留在里面,新旧混凝土结合不上,形成夹层空腔,后期渗水剥落,小毛病拖成大隐患。

3.误区三:基层干燥就直接上砂浆。

干基层会把砂浆里的水快速吸走,粘结力大降;但也不能积水,表面润而不潮最好。

4.误区四:补完不养护,自然风干。

修补材料是水泥基的,不保湿养护,收缩开裂几乎板上钉钉。

5.误区五:深度蜂窝直接分层抹灰堵。

深度超过30mm的蜂窝,手工抹灰压不密实,内部留空,应该支模压力灌浆。

6.误区六:清水混凝土照搬普通做法。

清水砼对色差、平整度要求苛刻,必须专用修补料、提前配色封样。

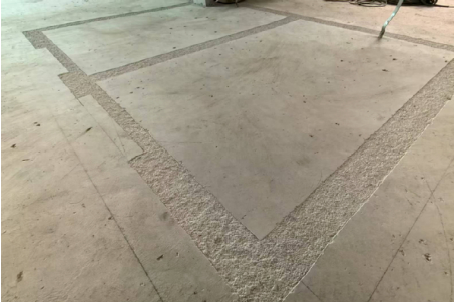

施工缝凿毛粗糙露出骨料

三、按深度分级的补救方案:

1.一级:表面麻面、气泡坑(深≤5mm,不露骨料)。

高压水枪清浮灰、充分湿润,用同配合比水泥砂浆或专用修补腻子刮平,初凝后收光,保湿养护不少于7d。

2.二级:浅层蜂窝(深5~30mm,骨料外露但内部密实)。

角磨机凿除松动砂浆,边缘凿成斜坡避免直角裂缝;清粉尘、充分湿润、刷界面剂;分层抹改性修补砂浆,单次厚度不超15mm,养护7d以上。

3.三级:深层蜂窝(深>30mm,局部松散)。

彻底凿除松散混凝土到坚硬基材,周边扩凿5cm过渡;清灰、支简易模板、刷界面剂;用比原砼高一个标号的细石混凝土灌注振捣,达强度拆模后精细打磨。

4.四级:孔洞、露筋【严重缺陷】。

严禁私修。拍照取证→上报监理设计→结构复核→设计出专项方案→凿除薄弱混凝土、除锈、支模灌浆、养护→回弹验收。

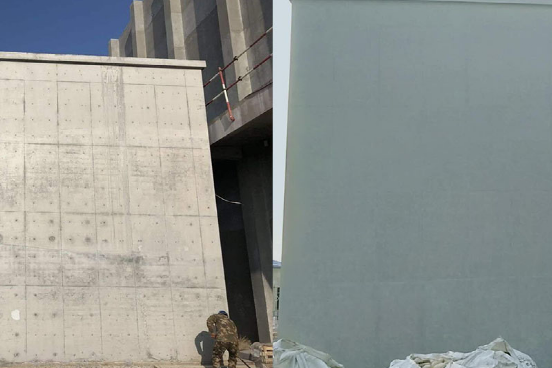

混凝土墙面蜂窝麻面修补前后对比

四、材料选用:

材料

适用

纯水泥浆、内墙腻子

严禁使用,收缩大、易开裂脱落

混凝土修补腻子、聚合物水泥砂浆

浅层麻面、气泡坑,厚度≤5mm

改性聚合物修补砂浆

浅层蜂窝5~30mm,分层施工

提高一级强度无收缩细石混凝土

深层蜂窝、孔洞,须支模浇筑

成品清水砼专用修补料

清水混凝土,配套色粉调色

修补顺序:判定分级→凿毛清理→预湿润→刷界面剂→分层修补或支模灌浆→收面配色→保湿养护→复查。少一步,后期都可能返工。
