混凝土衬砌渠道施工技术交底

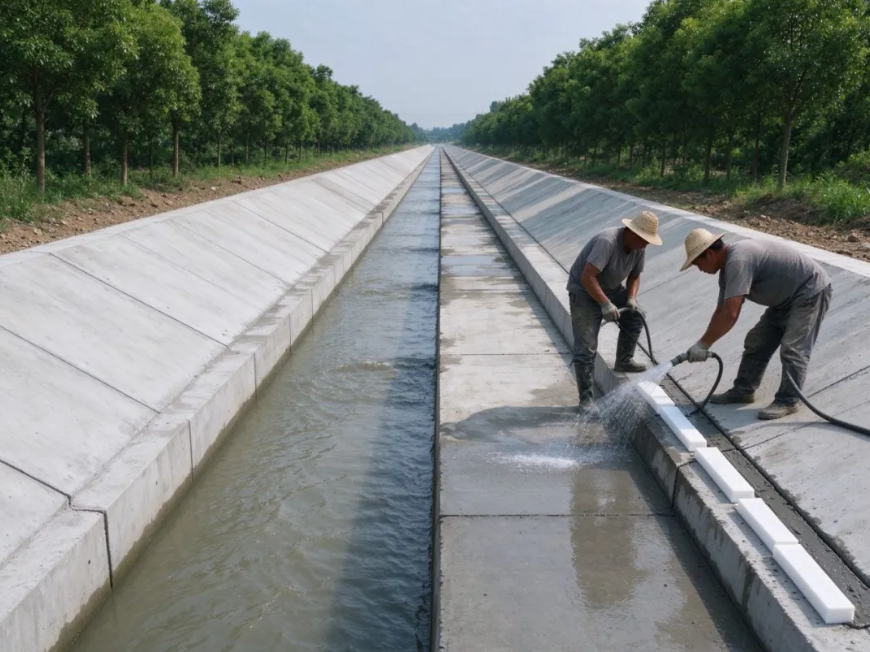

1 - 副本(1) - 副本.png

渠道现浇混凝土衬砌施工现场

一、交底依据与适用范围

本技术交底依据《水工混凝土施工规范》(SL 677—2014)、《水利水电工程施工质量检验与评定规程》(SL 176—2007)、《灌溉与排水工程施工质量评定规程》(SL 703—2015)及本工程设计文件、施工组织设计和专项方案编制,适用于灌溉与排水工程、农田水利工程中采用现浇混凝土衬砌的渠道(含梯形、矩形及U型断面)施工全过程。凡参与渠道混凝土衬砌的技术、试验、测量、机械及作业人员,均须在开工前熟悉本交底内容并签字确认。

二、施工准备与材料要求

● 技术准备:复核渠道中心线、断面尺寸、纵坡和渠底高程,编制衬砌施工方案和分段浇筑计划,做好测量放样。

● 材料要求:水泥、砂、碎石、外加剂等原材进场检验合格,配合比经试验确定,渠道衬砌混凝土强度、抗渗、抗冻等级符合设计。

● 机具准备:混凝土拌和与运输设备、振动棒、抹子、刮尺、模板、水准仪、钢尺等进场并检查合格。

● 现场准备:渠道断面开挖整形完成,垫层铺设压实,施工便道和排水设施就绪,地基承载力满足要求。

三、渠道开挖整形与垫层、模板

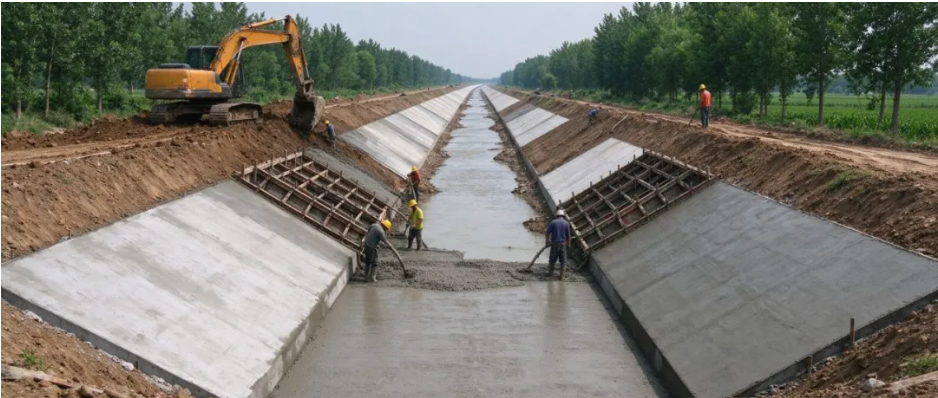

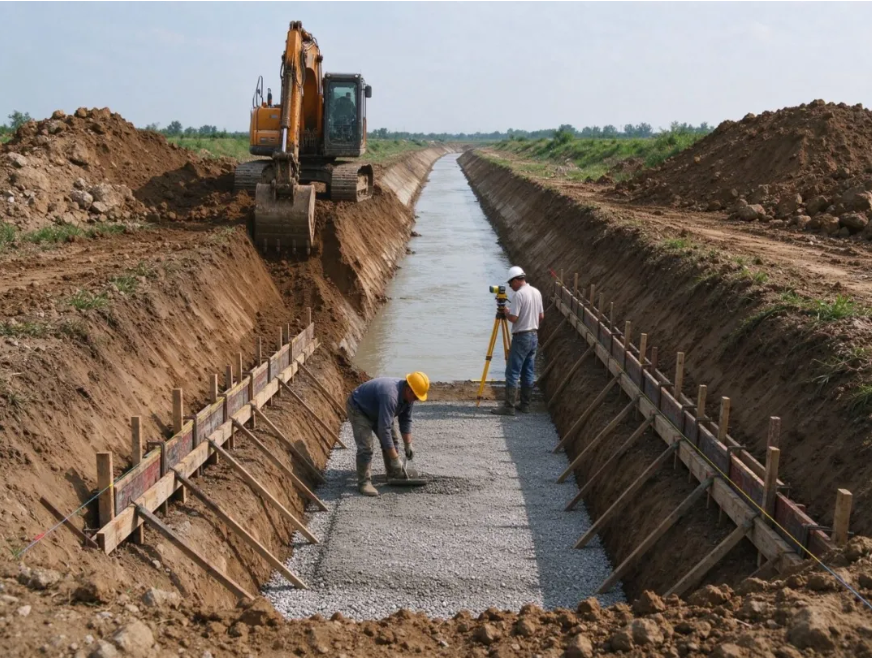

1 - 副本(1).png

渠道开挖整形与垫层模板

● 按测量放样控制渠道中心线、开口线和渠底高程,机械开挖预留人工整形厚度,人工修整断面保证尺寸和坡度准确。

● 渠底和渠坡垫层按设计铺设砂砾、碎石或土工膜,垫层厚度和压实度符合要求,表面平整、无积水。

● 按设计支设衬砌模板,模板拼缝严密、支撑牢固,拉线控制断面尺寸和渠坡坡度,模板上口用方木和支撑固定。

● 模板安装尺寸、渠底高程经复测合格并办理验收签证后方可浇筑,模板表面涂脱模剂、清理干净。

四、现浇混凝土衬砌浇筑

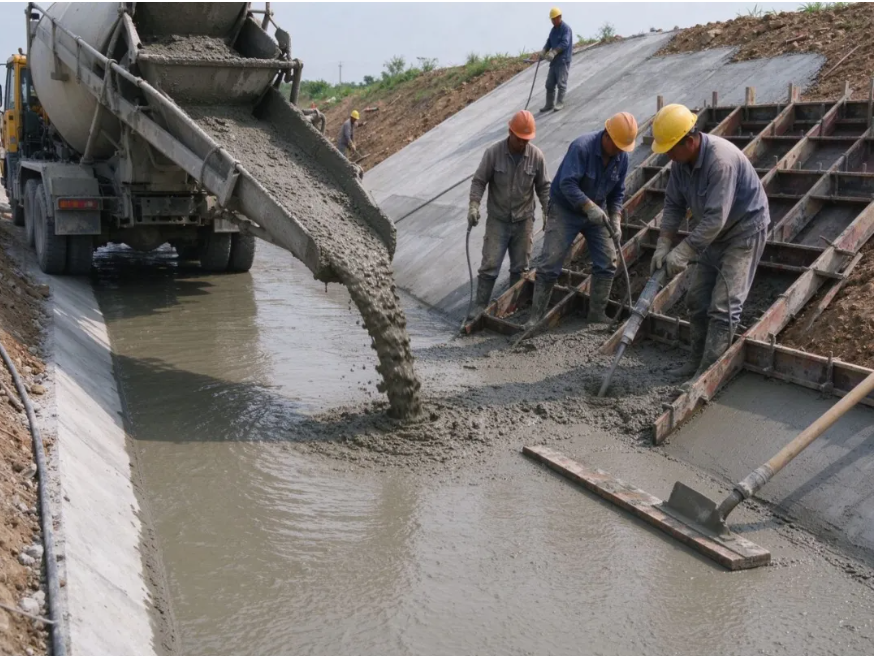

1 - 副本.png

渠道混凝土衬砌浇筑

● 混凝土按批准的配合比拌制,严格控制水灰比和坍落度,拌和均匀、随拌随用,运输过程中防止离析。

● 浇筑按先渠底后渠坡、先下后上顺序进行,混凝土通过溜槽或料斗入仓,分层摊铺、振捣密实,不漏振、不过振。

● 振捣后及时用刮尺刮平、抹子抹面,保证混凝土表面平整、密实,收面光洁,渠道断面和线性圆顺。

● 浇筑宜连续进行,避免出现冷缝;留施工缝时位置和处理符合规范要求,接缝面凿毛冲洗并铺浆后继续浇筑。

● 浇筑成型后及时覆盖洒水养护,养护时间不少于规范规定,防止早期失水开裂,养护期内不得受冲和堆物。

五、伸缩缝处理与止水


伸缩缝处理与养护

● 按设计设置伸缩缝,缝位、缝型(矩形、半缝、通缝)和缝宽符合设计,缝间距沿渠长均匀设置。

● 伸缩缝内下部填充聚乙烯闭孔泡沫板等嵌缝材料,上部灌注聚氨酯密封胶等嵌缝料,嵌填饱满、与混凝土面结合牢固、表面平整。

● 止水及伸缩缝材料进场检验合格,安装位置正确、搭接牢靠,防止漏水。

● 衬砌完成并达到强度后及时切割或成型伸缩缝,清理缝槽,嵌缝材料随配随用、填缝密实平顺。

六、质量控制与检验

● 按《水利水电工程施工质量检验与评定规程》(SL 176—2007)和《灌溉与排水工程施工质量评定规程》(SL 703—2015)划分工序和单元工程,渠道现浇混凝土衬砌按施工检查验收段划分单元工程。

● 主控项目:混凝土强度、抗渗抗冻等级、衬砌厚度、伸缩缝与止水设置、渠底高程和断面尺寸等应符合设计和规范。

● 混凝土试件按规定留置,原材料和中间产品检验合格,检测记录和评定资料完整、可追溯。

实测项目

质量标准

检验方法

混凝土抗压强度

≥设计强度等级

试件抗压

衬砌厚度

≥设计厚度,偏差符合规范

钻孔/量测

渠底高程

±20mm以内

水准仪

断面尺寸

符合设计,偏差符合规范

尺量

伸缩缝间距/缝宽

符合设计

尺量

表面平整度

≤10mm/2m

2m靠尺

表1 渠道混凝土衬砌实测项目

七、常见质量问题及防治

● 衬砌裂缝、渗水:混凝土养护不足、伸缩缝设置不当,应加强养护、按设计设置伸缩缝并填缝密实。

● 衬砌厚度不足、表面蜂窝麻面:振捣不密实或漏浆,应控制坍落度、充分振捣并保证模板严密。

● 断面尺寸和坡度偏差:放样和模板控制不严,应严格测量放样、拉线支模并复测验收。

● 混凝土离析、冷缝:运输和浇筑不连续,应控制运输时间、连续浇筑并按规范处理施工缝。

八、技术交底记录

项目

内容

交底内容

水利工程混凝土衬砌渠道施工技术交底

交底人(技术负责人)



接受交底人员



交底日期

____年__月__日

备注

所有参加作业人员签字确认后方可施工
