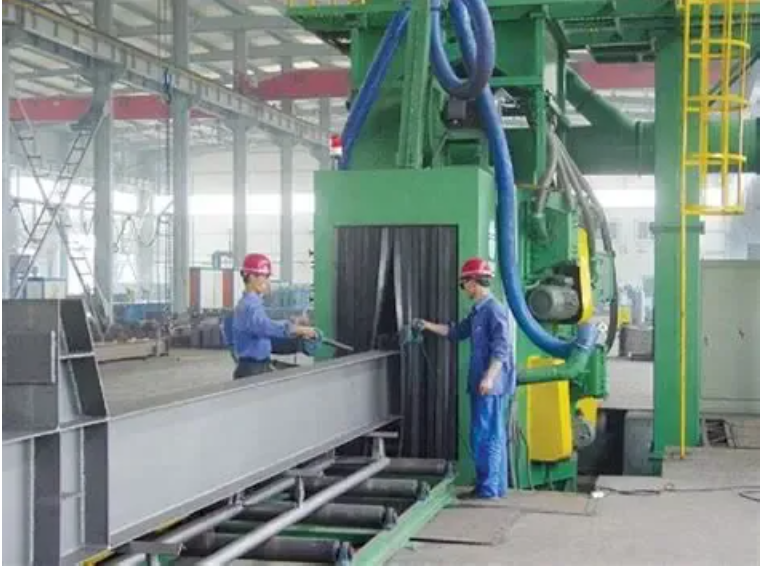

📝工序顺序:施工条件确认→构件除锈处理→遮蔽保护→底漆→中间漆→面漆→现场修补→成品养护验收 1.1 施工条件确认:作业环境温度 5℃‑40℃,环境相对湿度≤85%;雨雪、大雾、大风天气禁止涂装作业。 1.2 构件预处理:清除焊渣、飞溅、毛刺、油污;采用喷砂 / 抛丸或者手工动力工具除锈,除锈等级达到设计要求(常用 Sa2.5 级);除锈完成后 4h 之内涂刷底漆,防止钢材返锈。 📷图 1:钢构件工厂抛丸除锈作业现场 ✨说明:抛丸处理实现 Sa2.5 级除锈,去除氧化皮、铁锈,是漆膜附着力的基础。 1.3 遮蔽保护:对高强螺栓摩擦面、待焊区域、埋入混凝土部位、铭牌等禁止涂漆部位,使用保护膜、胶带进行遮蔽防护。 1.4 底漆涂装:优先采用高压无气喷涂,边角、焊缝位置预先刷涂预涂;严格遵照产品说明书控制重涂间隔时间。 1.5 中间漆涂装:底漆实干之后方可施工中间漆,保证涂层封闭与屏蔽防护作用。 1.6 面漆涂装:中间漆实干后开展面漆施工,保证外观色泽与耐候防腐性能。 1.7 现场修补:运输、吊装磕碰破损处;现场焊缝、螺栓终拧完成后的连接区域,进行打磨除锈后分层补涂油漆。 📷图 2:现场焊缝部位打磨补漆施工 ✨说明:吊装运输造成漆膜破损,必须打磨至金属基面分层补涂,不可直接盖刷一遍面漆。 1.8 成品养护与验收:涂层完全固化后,开展外观、干膜厚度、附着力检测,留存检测记录,移交下道工序。 2.1 设计文件有明确厚度、遍数要求时,必须严格按照设计执行。 2.2 设计无明确要求时,依据 GB50205‑2020:室内钢结构防腐涂层干漆膜总厚度≥125μm;室外钢结构干漆膜总厚度≥150μm,整体允许负偏差‑25μm~0μm;单遍涂层干膜厚度负偏差‑5μm~0μm。 2.3 判定合格标准:小于设计厚度的测点数不应大于总测点 10%,且该部分测点实测厚度不得低于设计厚度的 90%。 2.4 焊缝、转角、板件边缘属于涂层薄弱区域,应适当增加预涂,保证该处厚度满足设计值,不允许局部厚度严重不足。 3.1 底漆:优先选用环氧富锌底漆,依靠锌粉实现阴极保护;干膜锌含量满足产品技术要求;主要作用是和钢材基面结合,抑制钢材锈蚀。 3.2 中间漆:常用环氧云铁中间漆,片状填料阻挡水汽、盐雾渗透,提升整体屏蔽防护效果,是底漆与面漆之间关键过渡层。 3.3 面漆选型 3.3.1 普通室内厂房:丙烯酸面漆,满足基础耐候、装饰要求。 3.3.2 室外、沿海盐雾环境:聚氨酯面漆,耐紫外线、耐盐雾性能优良。3.3.3 化工、强腐蚀环境:氟碳面漆,耐酸碱、耐候性能优异,使用年限更长。 3.4 配套原则:底漆、中间漆、面漆必须为相容配套体系,优先选用同一厂家整套涂料,不同品牌混用应做相容性试验,避免出现咬底、起皱脱落。 4.1 检测仪器:磁性干漆膜测厚仪;检测前使用标准试片每日校准仪器。涂层必须完全固化干燥后方可开展检测。 📷图 3:现场使用磁性干漆膜测厚仪检测涂层厚度 ✨说明:每处取 3 个测点取平均值;避开焊瘤尖角,焊缝转角位置应加测。 4.2 抽样数量:同一检验批,抽查构件数量 10%,同类构件不得少于 3 件。 4.3 测点布置:每一个构件检测 5 处;每处读取 3 个相距 50mm 测点,取平均值作为该处厚度;测点避开焊瘤、孔洞、构件边缘尖角位置;焊缝、转角等薄弱位置应额外加测测点。 4.4 检测资料:完整记录构件编号、每一处检测数值;厚度不合格部位,打磨后复涂,复涂完成后重新检测,直至合格。 4.5 附加检测:重要工程增加附着力检测,采用划格法或者拉开法,结果满足设计及规范要求。 5.1 返锈现象:涂层鼓起、底下生锈,局部出现锈点锈斑。防治:除锈等级不达标、除锈后搁置超时才刷漆是主要原因;严格执行除锈后 4h 内上底漆;返锈部位需要打磨到露出金属本色,重新完整涂装,禁止直接在锈斑表面简单刷漆遮盖。 5.2 涂层起皮、脱落现象:漆膜成片起鼓、从基材或者下层涂层剥离。防治:钢材表面油污盐分未清理干净;上下道油漆不配套;上一道漆膜未实干就涂刷下一道;施工环境湿度超标。处理措施:将起皮脱落区域全部铲除,打磨干净,按照完整涂装工序重新施工。 5.3 流挂、疙瘩现象:喷涂刷涂后油漆向下流淌形成堆积疙瘩。防治:一次喷涂漆膜过厚;喷枪距离构件过近;涂料稀释过度。控制单次成膜厚度,调整喷枪距离与压力;出现流挂待漆膜半固化后打磨平整再补涂。 5.4 漏涂,边角焊缝膜厚不足现象:转角、焊缝、螺栓孔周边没有漆膜或者厚度严重不足。防治:涂装前对焊缝、板边缘、转角位置预先手工预涂,再大面积喷涂;检测时重点抽查边角焊缝位置厚度。 5.5 色差现象:同一构件、同一区域颜色深浅不一致。防治:不同批次涂料混用;搅拌不充分;喷涂厚薄不均匀。同一区域使用同一批号涂料,使用前充分搅拌;修补区域尽量扩大修补范围减少色差。 涂装前使用保护膜、美纹纸进行遮蔽,防止误涂;该部分禁止涂刷防腐油漆,避免影响结构连接、锚固、焊接性能。 📷图 4:现场焊缝两侧区域、高强螺栓摩擦面出厂做好保护,不刷油漆 ✨说明:摩擦面严禁刷漆,会直接降低抗滑移系数;终拧完成后方可对外围连接板补漆。 6.1 高强度螺栓摩擦连接接触面:油漆会降低抗滑移系数,严禁刷漆;螺栓全部终拧检验合格之后,仅对连接板外表面补涂油漆。 6.2 现场待焊接区域:焊缝两侧各 50‑100mm 范围,工厂禁止涂漆;待现场焊接完成、探伤合格后,再对焊缝及周边打磨补漆。 6.3 埋入或者紧贴混凝土的部位:柱底板下表面、地脚锚栓、埋入式柱脚与混凝土接触钢表面;混凝土包裹区域禁止涂漆。 6.4 栓钉焊接位置:钢梁上翼缘栓钉施焊区域,要清除油漆,保证栓钉焊接质量;栓钉焊接验收合格后再对周边非接触面补涂防腐油漆。 6.5 镀锌、不锈钢基材,仅对磕碰损伤点局部修补,不进行整体刷防腐油漆。
🛠️一、防腐施工工艺流程

📏二、涂层厚度控制要求
🎨三、油漆选型(底漆‑中间漆‑面漆配套体系)

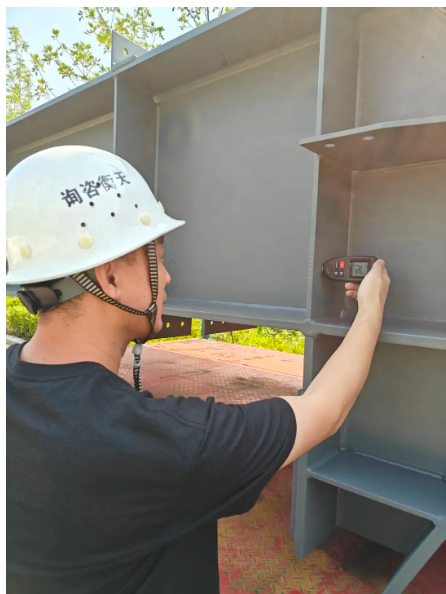

📊四、涂层厚度检测

⚠️五、常见质量问题及防治

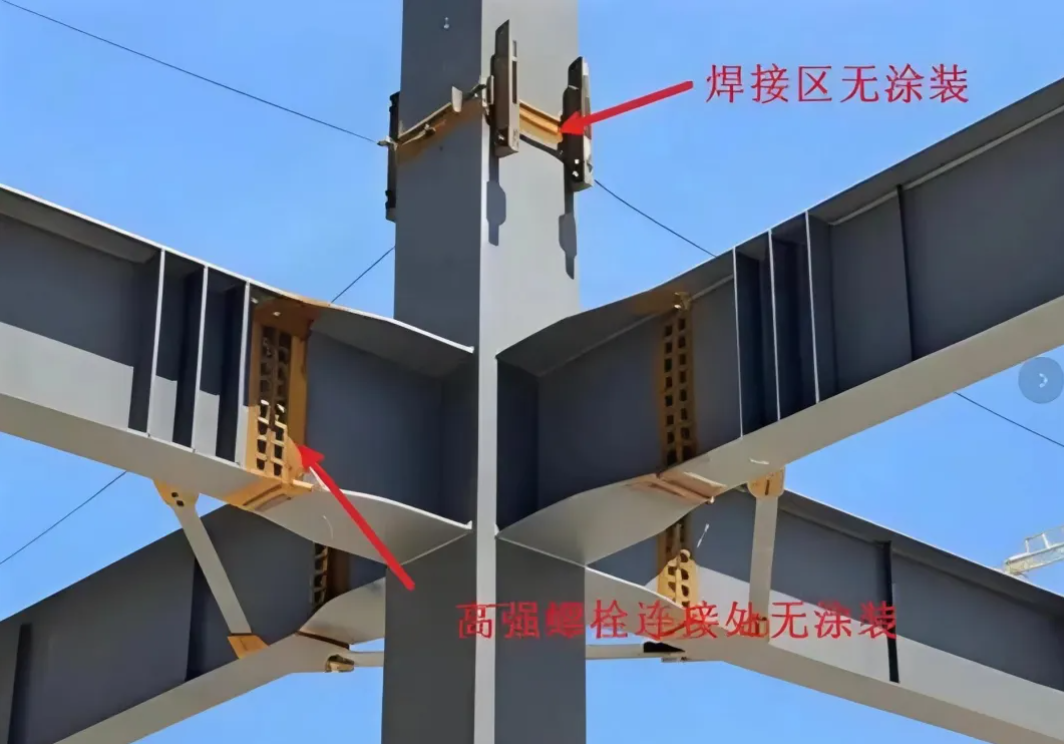

🚫六、需要做好保护、禁止涂刷油漆的部位
