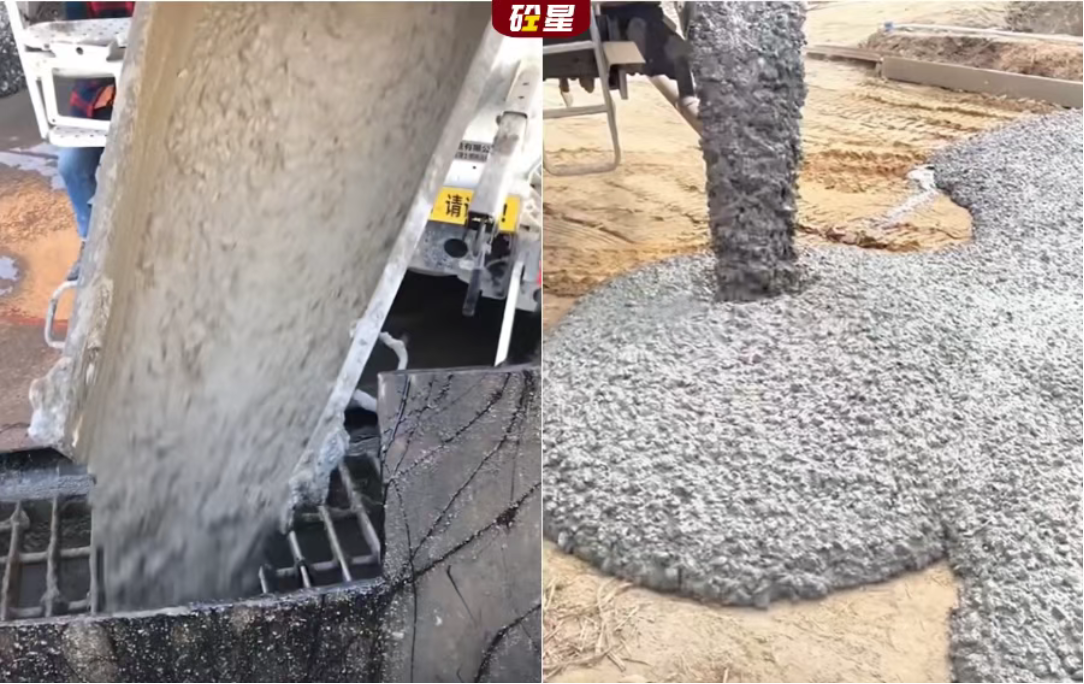

某项目部在浇一根三层楼高的柱子,C50的灰,泵车臂架够不着那个角,工人嫌麻烦,没接串筒,也没开浇筑孔,直接把泵管架到模板顶上往下灌,混凝土从快四米高的地方地砸下去,石子跟浆水在空中就分家了。
有人该说了,这能出什么问题?就在拆模那天,柱子根部一尺多高的地方,全是蜂窝狗洞。回弹仪打上去,强度只有设计的一半不到....
混凝土从高处往下倒,为什么会出事?原因简单到你觉得不值一提,石子比浆水重。

混凝土从三米高的地方倒下去,在重力作用下,石子就像秤砣一样先砸下去,全部沉到最底下。而水泥浆呢?轻,飘在上面,或者挂在钢筋上。本来该均匀裹在一起的石子和浆水,在空中就各走各的了。到了模板里,下面是石子堆,上面是浆水层。

这就叫离析。

离析了的混凝土,就像一锅粥你把米捞走了,只剩清汤。底部石子堆在一起没有浆水胶结,拆模一敲咔咔往下掉;上面浆水层全是水泥净浆没有骨架,干缩一开裂,裂缝从柱顶一直劈到柱底。

你以为你浇的是柱子?你浇的是一根从头裂到脚的空心萝卜

还没完。如果这根柱子是房子底层的承重柱,上面压着几十层的荷载,根部那一截强度不够,你知道什么后果吗?不是加固的问题,是结构能不能扛得住的问题。

规范怎么说?

规范上所说的是,浇筑混凝土的时候,自由倾落高度一般不超过2米,在竖向结构当中,浇筑高度超过3米时,一定要采用串筒、斜槽、溜管等设施来下料,不要嫌我啰嗦。

2米,就2米。超过2米,石子就开始跑得比浆水快了。竖向结构放宽到3米,那已经是考虑了竖向构件的特殊性,再超过不行。

为什么是2米?原因在于在这个高度以内,石子和浆水下落的加速度差距还在能控制的范围里面,还可以基本保持均匀状态,如果一旦超过这个高度,分离速度就会开始成指数级增长了。

那超过3米怎么办?

老规矩:接串筒。串筒一截一截往下套,混凝土顺着筒壁溜下去,速度被筒壁摩擦力吃掉了,到底部的时候温柔得跟坐滑梯一样,不会离析。
如果串筒也接不上,就在模板侧面留一个浇筑孔,从中间开个窟窿往下下料,把自由倾落高度控制在2米以内,浇一段就堵一段,虽然有点麻烦,但是能省不少后续的事情。
还有一条很多人不知道但极其关键的:浇竖向结构之前,底部必须先垫50到100毫米厚的水泥砂浆,成分跟混凝土里的一样。

为什么?

你想想,模板底部是冷的、干的,第一波混凝土下去,浆水马上被模板吸走,石子直接糊在底板上,根本不粘结。垫一层同标号砂浆,等于先在底部涂了一层胶水,后续混凝土下来才能长在一起。不垫这一层,柱根迟早烂掉。

还有另外一个细节就是,混凝土的水灰比以及坍落度,会跟着浇筑高度的升高而适当地减少。

越往高处浇,混凝土受上面堆积的压力越大,对密实度的要求越高。你在底层可以坍落度大一点好流动,到了顶部还那么稀,收缩裂缝根本控制不住。往上走,坍落度每层降10到20毫米,这是老把式才懂的规矩。

说了这么多,其实就一句话:混凝土不是倒下去的,是放下去的。

你用串筒、用溜槽、开浇筑孔,费的那点人工,跟你将来剔打重浇、加固补强、甚至进去踩缝纫机比起来,连个零头都算不上。
