【实拍现场】这些做法你见过吗?

在日常绑扎或是检查过程中,经常会出现类似下图的绑扎方式。那么,楼梯折板处绑扎是否符合规范要求呢?

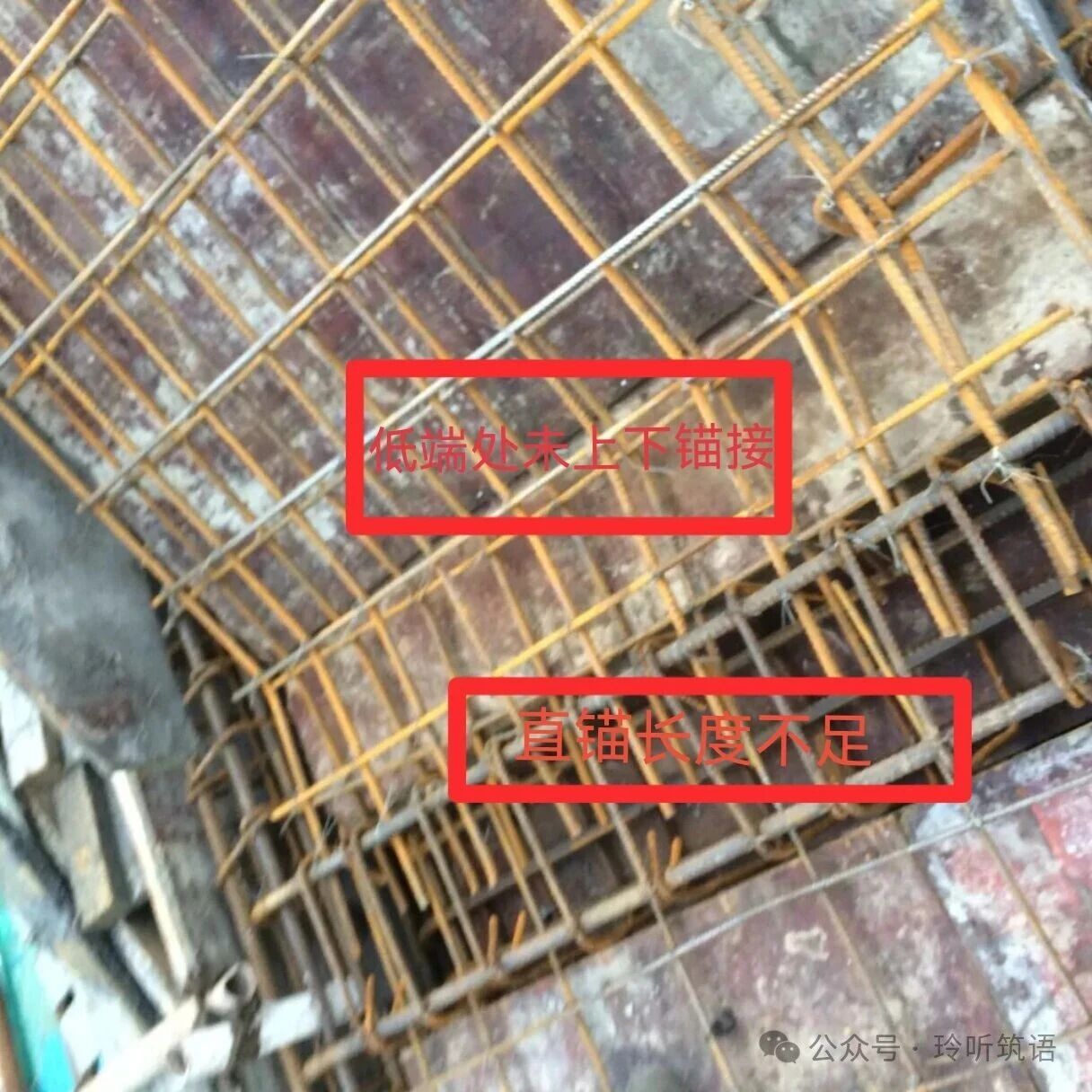

1 - 副本(1).png



一、图集标准做法是怎样的?

根据国家建筑标准设计图集,楼梯折板处的钢筋锚固有严格的构造要求,主要分为 “低端” 和 “高端” 两个原则:

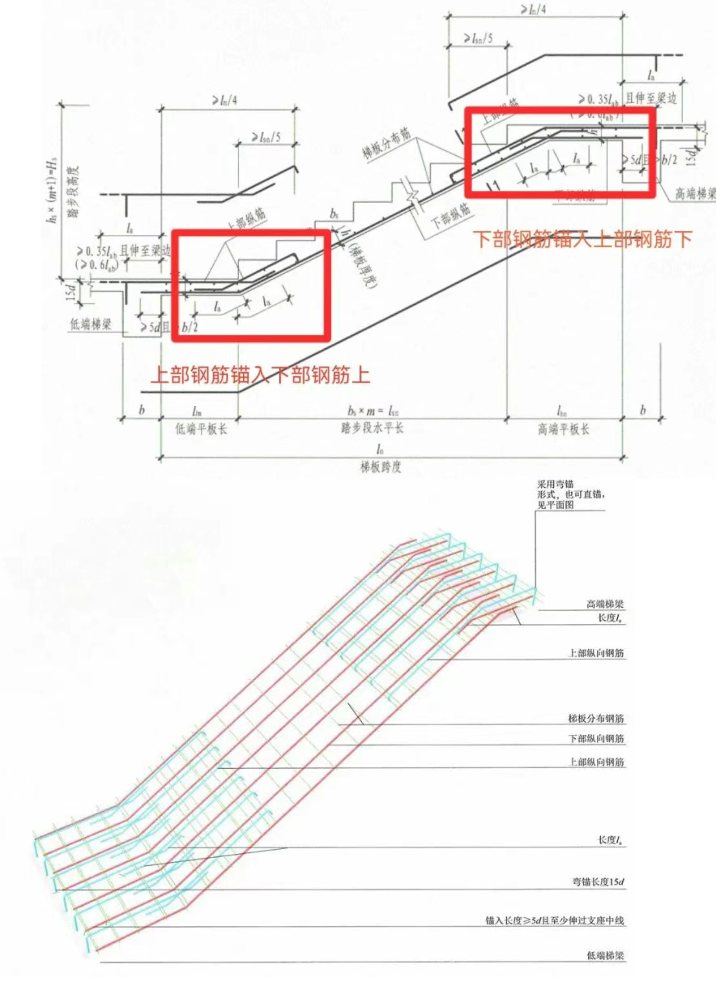

1 - 副本.png



1.低端(起步处)原则

锚固方向:梯板的上部钢筋须锚入到下部钢筋之上(即上部钢筋需向下弯折);

长度要求:必须满足规定的抗震锚固长度(laE);

支座处要求:楼梯上部筋在支座处可以弯锚或直锚,但前提是必须保证锚固长度足够。

2. 高端(休息平台处)原则

锚固方向梯板的下部钢筋须锚入上部钢筋之下(即下部钢筋需向上弯折);

长度要求:必须满足规定的抗震锚固长度(laE);

支座处要求: 同样遵循 “直伸” 或 “弯锚” 原则,确保受力传递路径清晰。



二、现场常见错误

结合现场施工图片,发现该楼梯钢筋绑扎存在2处问题,具体如下:

错误1:低端折板处未进行上下锚接

楼梯低端折板(起步处)是受力关键节点,按照规范要求,上部纵筋不能顺直直接通过,必须向下弯折,与下部钢筋形成有效锚接。但现场图片中,低端折板处未按要求进行上下锚接处理,钢筋未形成有效的“受力抓手”,会导致楼梯起步处无法抵抗负弯矩。

错误2:支座处板上部筋锚固长度不足

规范明确要求,上部纵筋在弯折后的水平段长度、弯折长度,均需满足锚固长度要求。现场图片中,支座处板上部钢筋锚固长度不足。




三、总结与建议

细节决定成败,楼梯作为逃生和疏散的重要通道,其结构安全不容忽视。

严格遵循规范: 施工班组需对照图集要求,落实每一个绑扎细节;

加强过程管控:施工技术人员及监理人员应加强现场巡查,在封模前重点检查折板处、支座处的钢筋锚固情况;

及时整改:发现类似上述未下弯、锚固不足的情况,必须责令整改,及时消除质量隐患。
