建筑工程中,墙柱比梁板混凝土强度高的情况,国标《混凝土结构工程施工规范》GB50666-2011明确,需要分隔后先高后低依次浇筑;山东省住建厅《关于进一步提升施工现场技术质量管理标准的若干措施》进一步明确,采用拦阻网、条形气囊两种拦阻措施。

中建八局三公司项目示例
国标《混凝土结构工程施工规范》GB50666-2011明确,墙柱与梁板的混凝土设计强度:
-
相差等级=1时,可经设计确认后按低标号浇筑;
-
相差等级≥2时,需分隔后按强度先高后低浇筑。

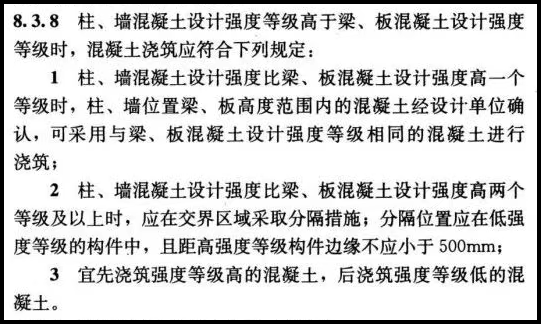

GB50666-2011条文截图
山东省住建厅《关于进一步提升施工现场技术质量管理标准的若干措施》进一步明确,拦阻措施采用:
-
拦阻网
-
条形气囊

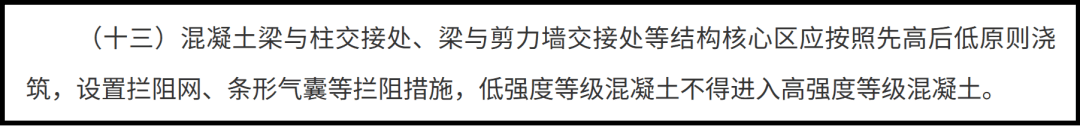

山东省住建厅条文截图
近年来,以中建为代表的观摩活动现场,我们学习了各项目多采用的以拦阻网为主、条形气囊为辅的分隔浇筑工艺,混凝土界面清晰、成型质量好,分享大家参考实施。
拦阻网

条形气囊
拦阻网一般采用钢丝网板或快易收口网,分隔位置设置在低强度等级构件中,且距高强度等级构件边缘不小于500㎜,分隔后先浇筑高强度混凝土,但应在初凝前完成另一侧低强度混凝土的浇筑覆盖:

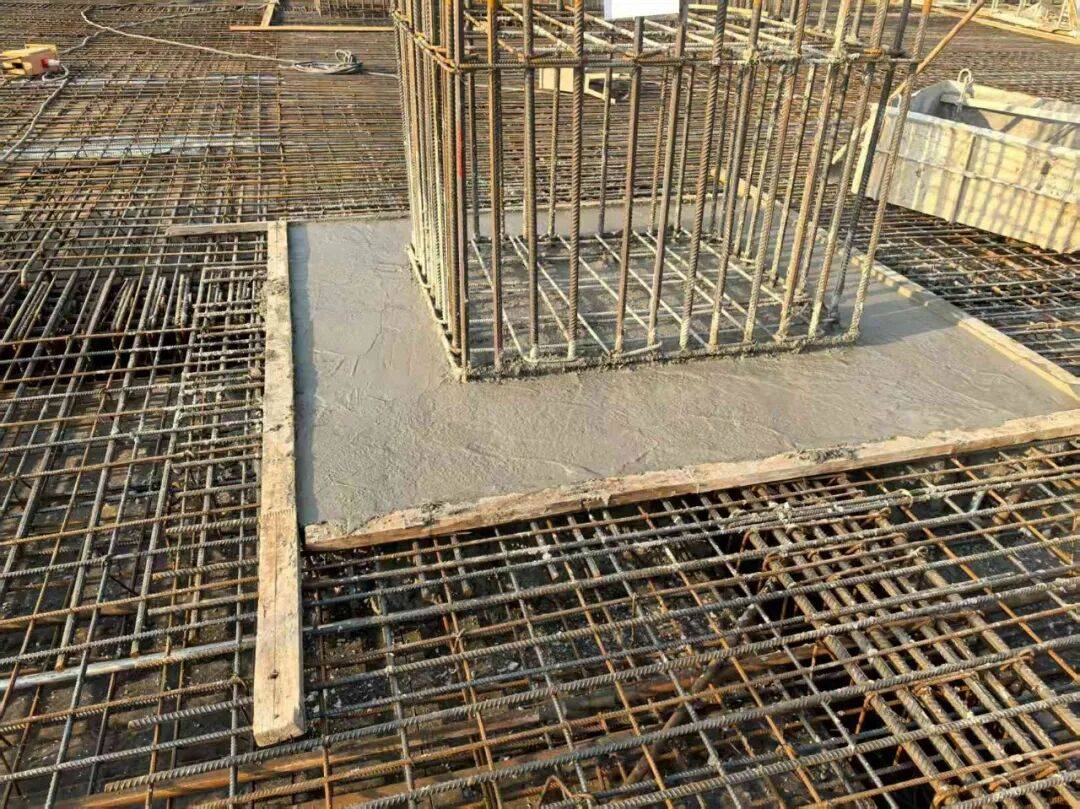

上海建工一建集团项目示例

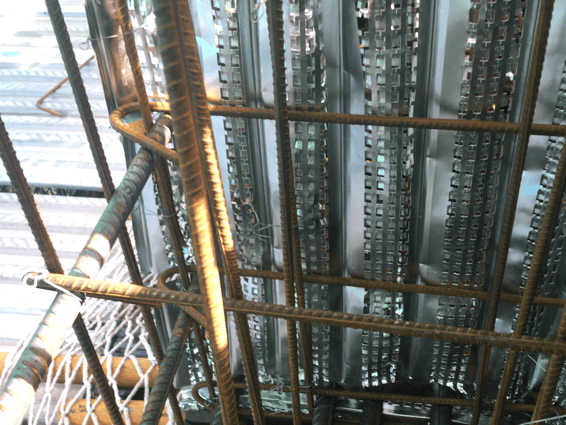

拦阻网应牢固绑扎在钢筋网架上,底口可采用水泥垫块辅助拦截,梁墙头模板后支,混凝土接搓不能形成冷缝:土木工程网

中建二局二公司项目示例

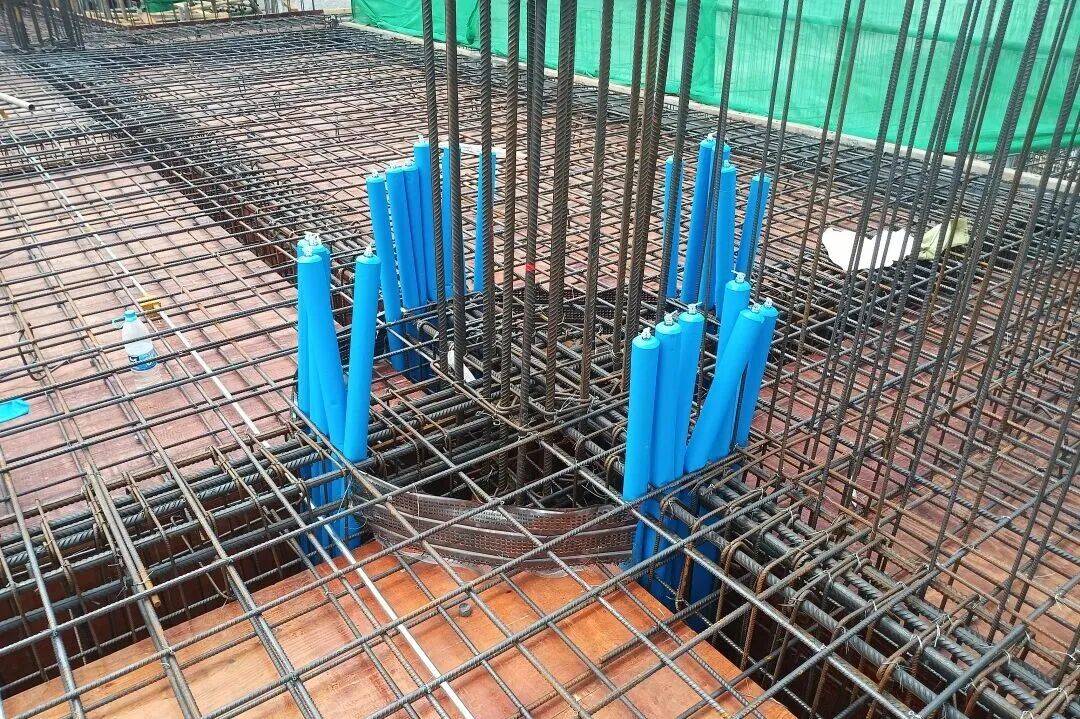

梁内空间狭小且钢筋密集,拦阻网不易操作,则可采用条形气囊进行分隔,与拦阻网结合使用:

中建三局一公司项目示例

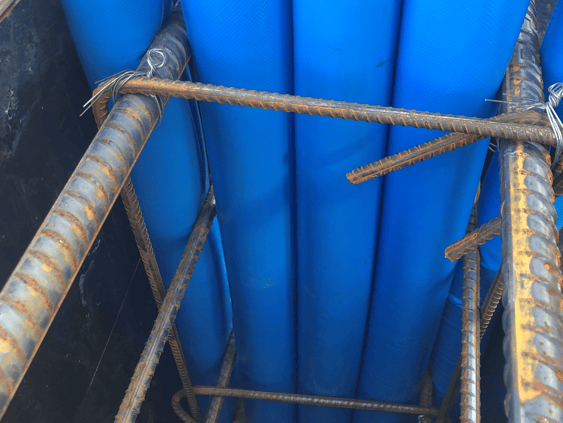

条形气囊操作方便,充气前很容易插入钢筋间隙,充气后能将钢筋间隙填塞密实,待高强度混凝土浇筑后,气囊放气拔出便可浇筑低强度混凝土。

中建二局二公司项目示例
根据项目应用情况反馈,采用“拦阻网+条形气囊”相结合的分隔浇筑工艺,施工操作方便、拦截牢固可靠,避免标号串打,确保混凝土强度符合设计要求,大幅提升梁柱节点结构工程质量。
