您当前位置:首页 » 结构工程 » 结构施工
装配式房屋施工方案 18P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-15
  • 资料类型:RAR
  • 资料大小:3.28 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

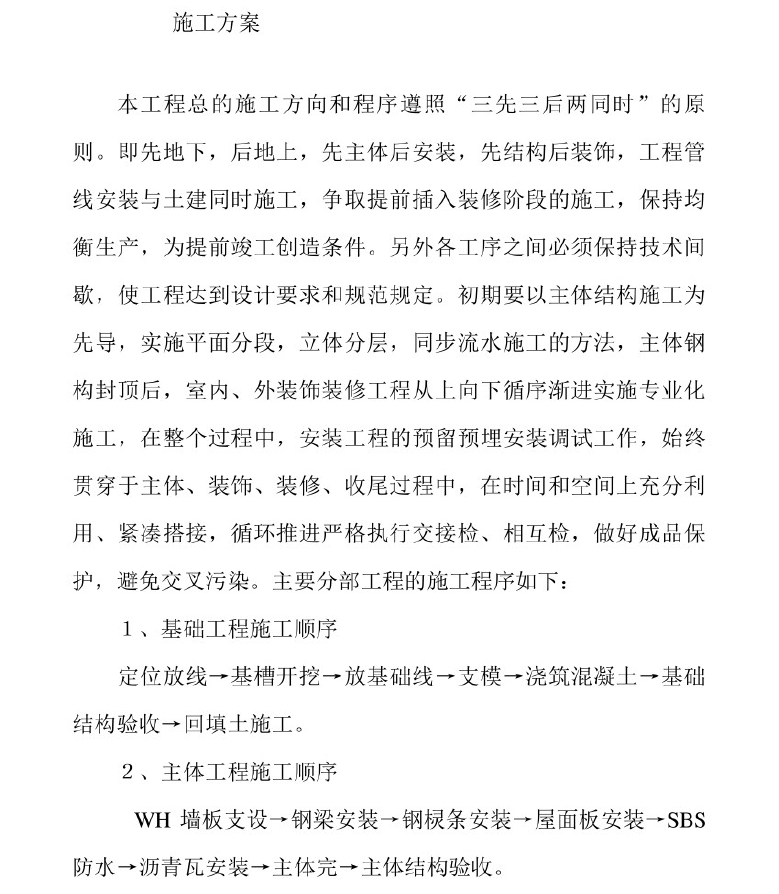

装配式房屋施工方案 18P

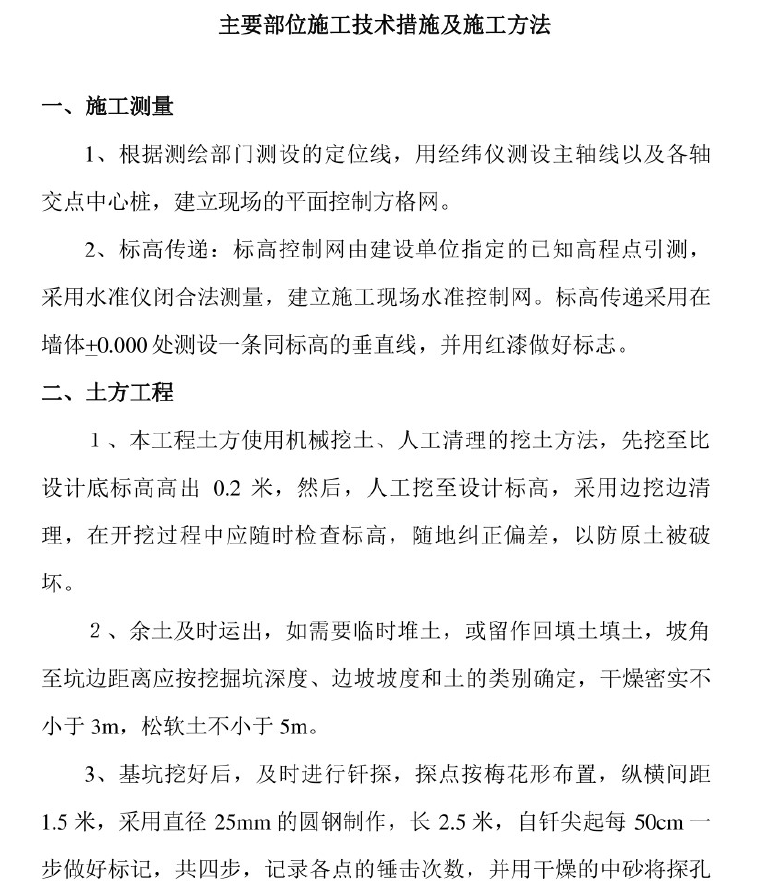

本工程土方使用机械挖土、人工清理的挖土方法,先挖至比设计底标高高出0.2 米,然后,人工挖至设计标高,采用边挖边清理,在开挖过程中应随时检查标高,随地纠正偏差,以防原土被破坏。
余土及时运出,如需要临时堆土,或留作回填土填土,坡角至坑边距离应按挖掘坑深度、边坡坡度和土的类别确定,干燥密实不小于3m,松软土不小于5m。

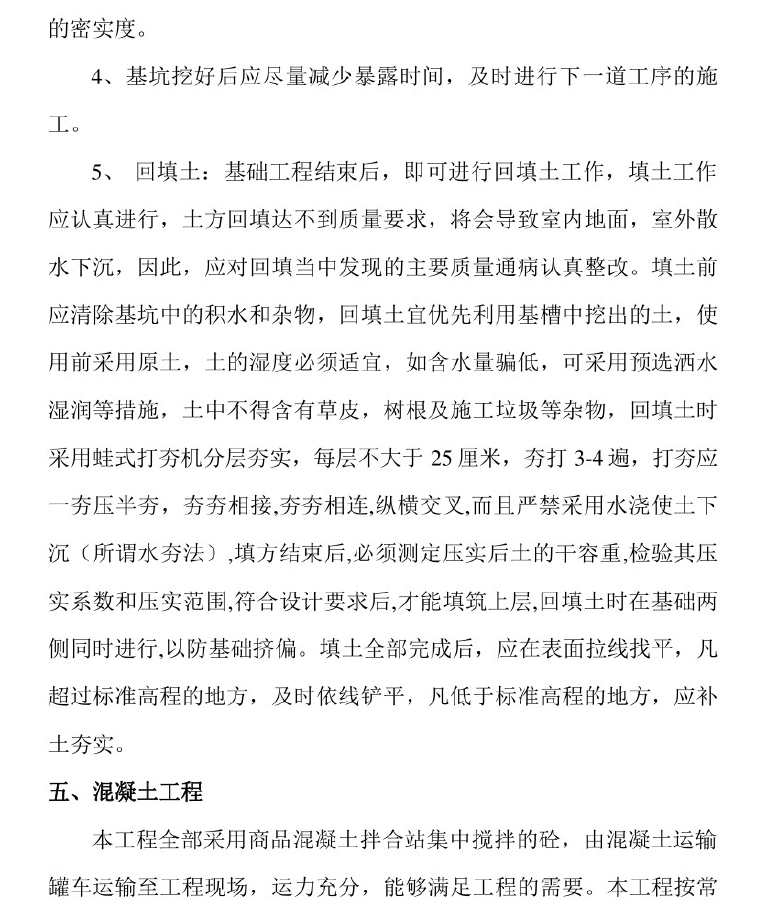

基坑挖好后,及时进行钎探,探点按梅花形布置,纵横间距1.5米,采用直径25mm的圆钢制作,长2.5米,自钎尖起每50cm一步做好标记,共四步,记录各点的锤击次数,并用干燥的中砂将探孔灌实。根据锤击次数及灌砂量由设计单位分析地基情况,确定符合要求后方可进行下道工序施工。若发现异常现象应及时汇报有关单位。应对底进行抄平、修整。如有小部分超挖,砂回填至地基土基本相同的密实度。

资料截图
  • 装配式房屋,房屋施工方案
  • 装配式房屋,房屋施工方案
  • 装配式房屋,房屋施工方案
