多层框架结构住宅项目轻质隔墙施工方案 21P

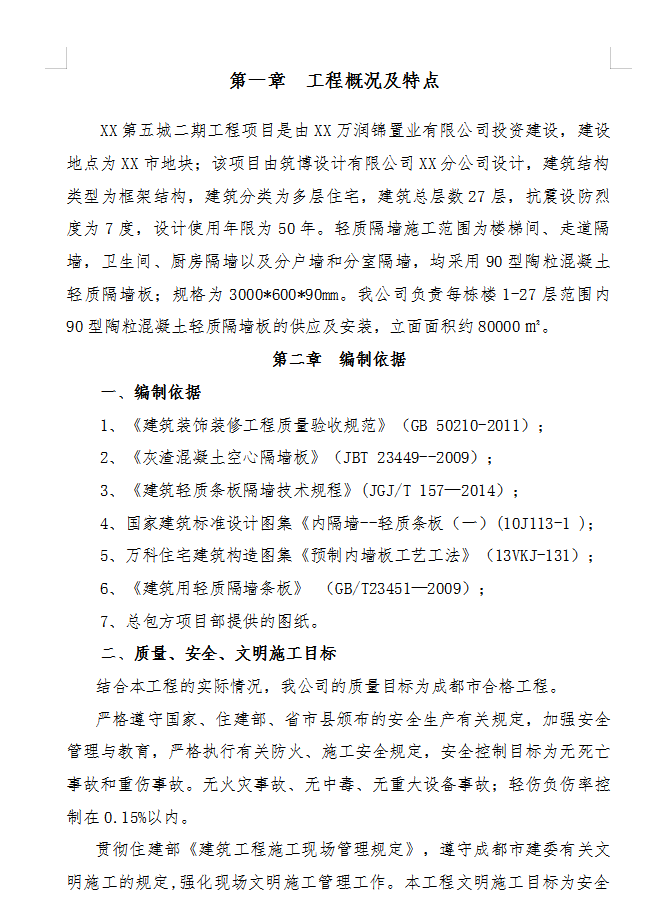

该项目由筑博设计有限公司XX分公司设计,建筑结构类型为框架结构,建筑分类为多层住宅,建筑总层数27层,抗震设防烈度为7度,设计使用年限为50年。轻质隔墙施工范围为楼梯间、走道隔墙,卫生间、厨房隔墙以及分户墙和分室隔墙,均采用90型陶粒混凝土轻质隔墙板;规格为3000*600*90mm。我公司负责每栋楼1-27层范围内90型陶粒混凝土轻质隔墙板的供应及安装,立面面积约80000㎡。

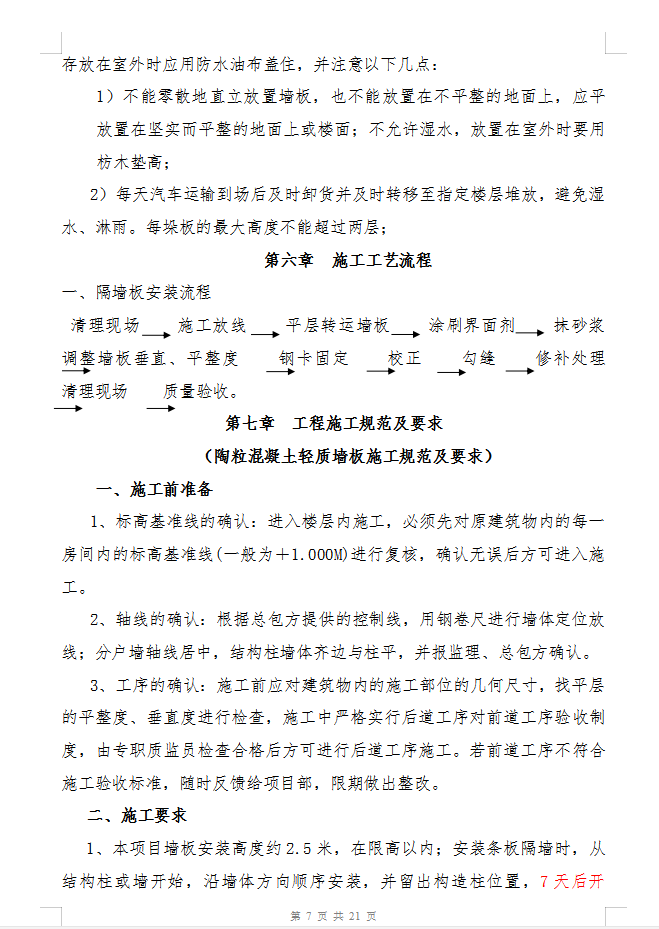

1、 墙板安装:
(固定顺序:第一块定位板——左右驳接——重复以上工序——开槽开孔(由相关单位完成)----接缝处理)
2、 安装前应区分隔墙板安装位置,清扫隔墙板面、隼槽,对光滑地面应凿毛处理。
3、洒水湿润安装基面,将聚合物砂浆饱满地抹在需要安装墙板的位置,墙板连接处也需抹浆,在上浆前还须涂刷界面剂。

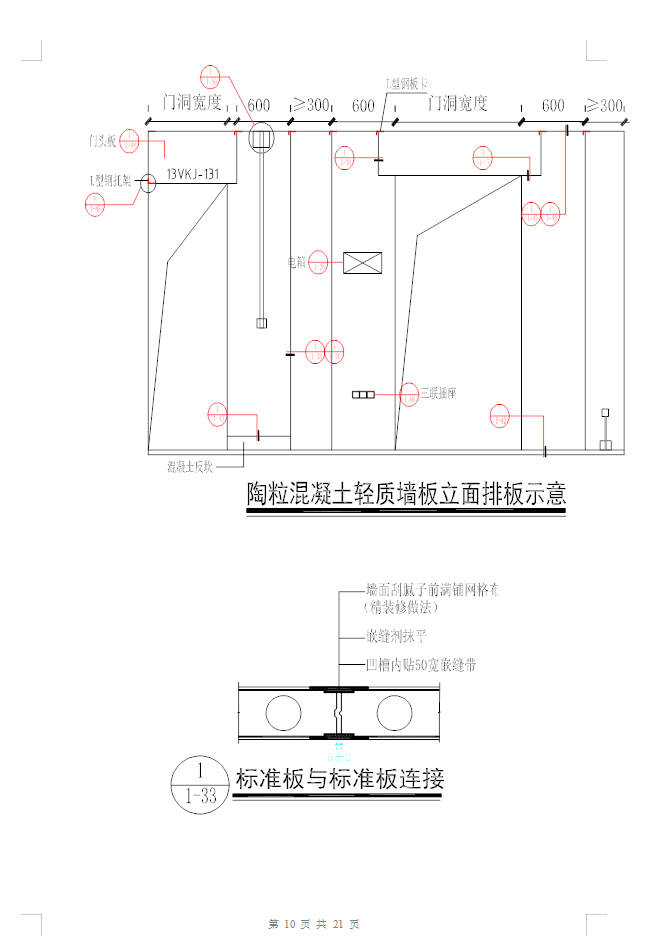

4、用撬棍将墙板从底部撬动并上下撬动,使板与板之间完全结合紧凑,板与板之间接缝砂浆一定要饱满,用木尖楔形塞将墙板临时固定并对墙板进行平直度和垂直度校对、调整后用钢卡进行固定。
5、顶部墙板安装应用L型钢卡射钉枪固定,间距不应大于600mm;墙板与楼板层使用聚合物砂浆固定。墙板下端与楼基面结合处宜用木楔垫平衡预留空隙,40mm以下的用专业聚合物干粉砂浆填充,40mm以上用细石混凝土填充,3天后拔出木塞并用聚合物砂浆灌实。
