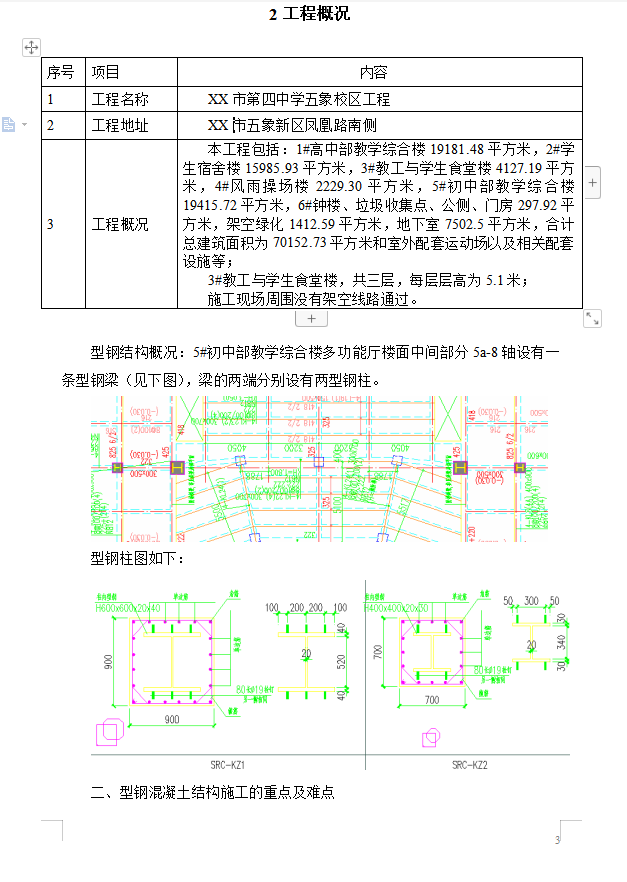

本工程包括:1#高中部教学综合楼19181.48平方米,2#学生宿舍楼15985.93平方米,3#教工与学生食堂楼4127.19平方米,4#风雨操场楼2229.30平方米,5#初中部教学综合楼19415.72平方米,6#钟楼、垃圾收集点、公侧、门房297.92平方米,架空绿化1412.59平方米,地下室7502.5平方米,合计总建筑面积为70152.73平方米和室外配套运动场以及相关配套设施等;
3#教工与学生食堂楼,共三层,每层层高为5.1米;
施工现场周围没有架空线路通过。
4.1.1制作前准备工作
(1)对进场的材料进行外观检验及有关材质证明书是否符合图纸要求,确认合格后方可使用。
(2)放样前,对施工图设计的尺寸、节点构造及工艺要求等,应认真进行校核,同时画出号料排版图。
(3)号料时将型钢柱焊接H 型钢主材的长度方向预留出加工余量和焊接收缩量。
(4)所有板材均采用数控切割机和半自动切割进行,气切断口截面要求光滑,不允许存在裂纹和大于1.0mm 的缺棱,切割断面与钢材表面的不垂直度小于2.0mm。
(5)型钢柱翼缘和腹板对接须开坡口,坡口加工采用刨边机或半自动切割机切割。其坡口型式和尺寸应符合图纸及现行国家标准的规定。
(6)梁柱节点处,钢筋砼梁的钢筋穿入柱中,柱需开孔,开孔位置及孔径满足设计和规范要求。
4.1.2钢构件制作工艺要求
钢构件的材料采购、放样、下料、组装、焊接、矫正、检验及发运的运行及质量,按照国标标准及质量保证体系文件要求执行。
(1)放样:放样及制作用的卷尺经计量合格并贴上修正值,方可使用;放样按施工图及工艺要求进行1:1 的放样,以确定各构件的精确尺寸。画出每个零件的草图,并进行合理的套料,必要时尚需制作1:1 样板供制作及验收使用, 异形板件可数控放样。
(2)号料:根据排板图或数放图,确认材质规格,划线、号料,并注明焊接坡口形式。
(3)下料及加工:根据号料板图要求,分别进行钢板的数控自动切割、门式自动切割、光电跟踪切割及部分手工切割下料,并补充号料。
焊接坡口,采用自动切割或半自动切割;钢板切割边按质量要求打磨光洁;翼缘板因厚度较薄根据焊接变形情况要求,压制反变形折角;对节点板进行套模钻孔。
坡口火焰切割时,切面上不得有裂纹,不宜有大于1.0mm 的缺棱;当缺棱为1~3mm 时,应修磨平整;当缺棱超过3mm 时则应用直径不超过3.2mm 的底
氢焊条补焊,并修磨平整。
......
