基坑支护工程应急预案(Word,22页)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2023-04-25
  • 资料类型:RAR
  • 资料大小:180 KB
  • 资料分类:工程安全
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
基坑支护工程应急预案(Word,22页)

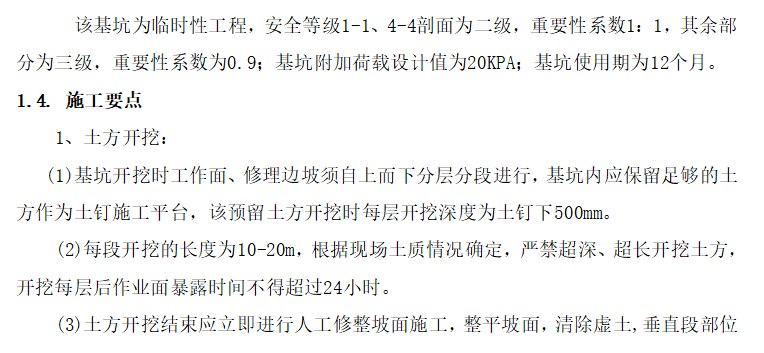

基坑开挖时工作面、修理边坡须自上而下分层分段进行,基坑内应保留足够的土方作为土钉施工平台,该预留土方开挖时每层开挖深度为土钉下500mm。每段开挖的长度为10-20m,根据现场土质情况确定,严禁超深、超长开挖土方,开挖每层后作业面暴露时间不得超过24小时。
