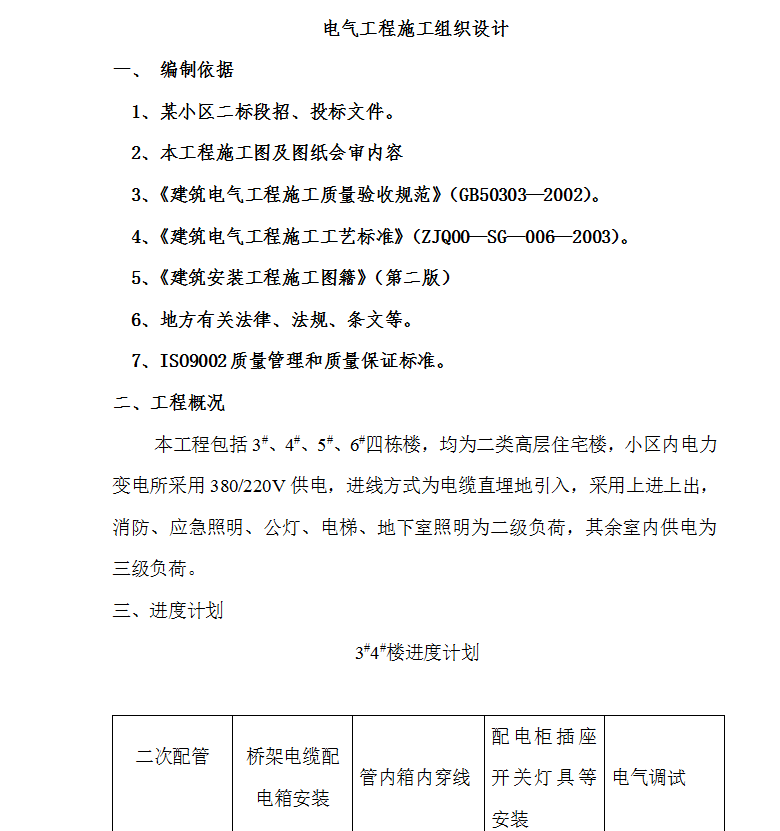

本工程包括3#、4#、5#、6#四栋楼,均为二类高层住宅楼,小区内电力变电所采用380/220V供电,进线方式为电缆直埋地引入,采用上进上出,消防、应急照明、公灯、电梯、地下室照明为二级负荷,其余室内供电为三级负荷。
生产技术准备工作
技术人员和施工班组认真学习和审查图纸,熟悉图纸内容和会审记录情况。认真学习工程施工质量验收规范和有关施工工艺标准,做好技术和质量交底工作。
首先根据施工图、施工合同编制施工方案及材料计划。根据审批过的施工方案及材料计划组织施工。施工前须由专业技术人员对施工班组作施工技术交底及安全交底。
