35kV开关柜隐患整改项目建水站施工方案 41P
事件后经调查,35kV开关柜质量不合格是本次事件的主要原因。自该故障发生后,该类开关柜又陆续出现多次较为严重的故障,存在较大的生产安全隐患。为保证百色 -昆明成品油管道正常的输油生产及人员安全,需尽快对已有的4座变电所的35kV开关柜进行更新。
建水站施工包含以下主要工作内容:
A.分四次拆除建水站的十面35kV中置式开关柜并将其拉到业主指定的位置。
B.完成原计量柜(G9/G10)和变压器柜(G3/G4)的分段并柜安装、高压试验和继电保护校验。
C.使用原开关柜中的计量柜(G9/G10)和变压器柜(G3/G4)双电源分段向两主变临时供电。
D.安装6面35kV SF6 气体绝缘开关柜(C-GIS),利旧原计量柜(G10)和进线柜(G8)。
E.完成35kV SF6气体绝缘开关柜(C-GIS)及四面中置式开关柜的高压试验和继电保护装置接线和校验。
F.因开关柜大小及安装位置变化,需对原35kV电力电缆、配套的控制电缆及电缆槽盒进行拆除并重新敷设,并敷设原进线柜(G8)到新进线柜的联络电缆槽盒及电缆。
G.安装35kV SF6气体绝缘开关柜配套的SF6/O2气体在线监测装置和事故风机。
H.10kV开关柜防护板的安装和拆除。完成建水站35kV变电所控制室模拟屏更新。

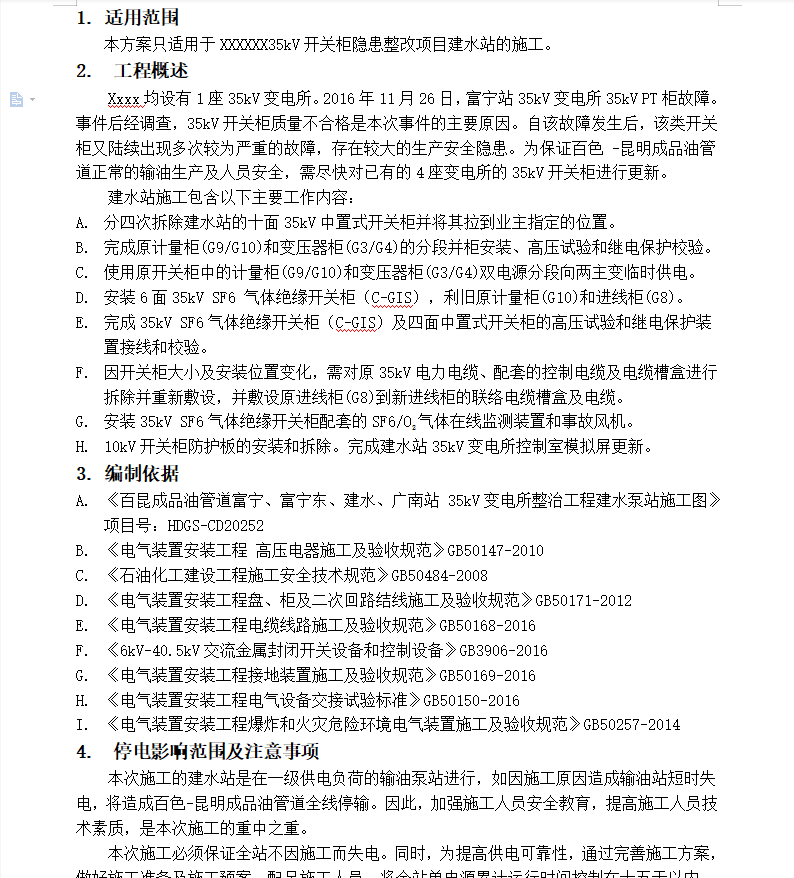

1. 适用范围 1
2. 工程概述 1
3. 编制依据 1
4. 停电影响范围及注意事项 1
5. 主要工作内容、步骤及安全措施 2

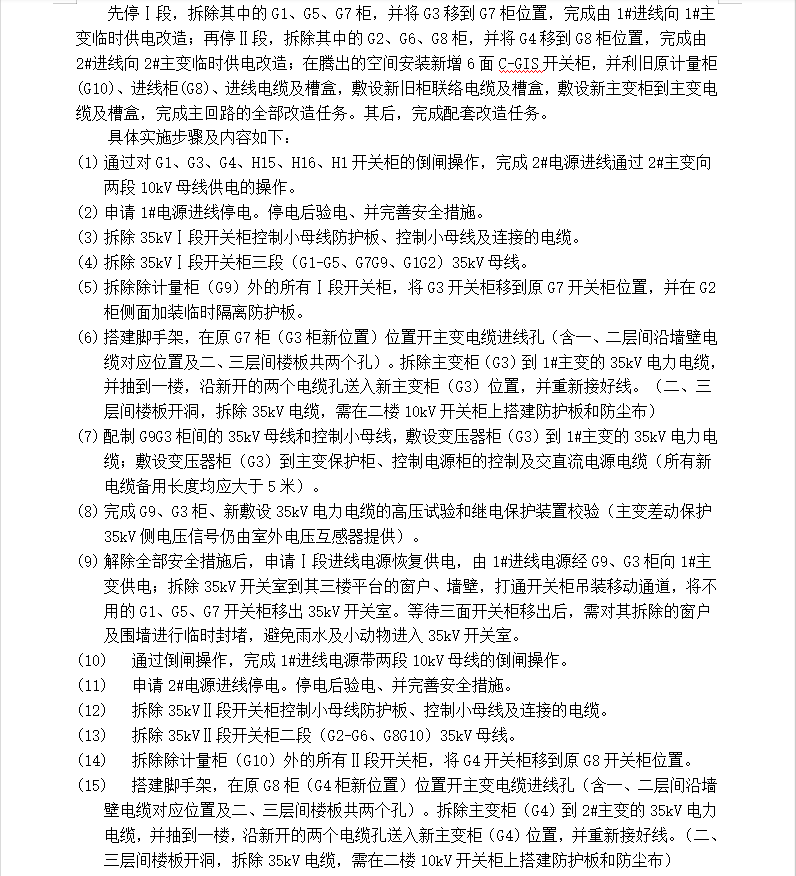

5.1 主要工作内容、步骤 2
5.2 相应安全措施 3
5.2.1 35kVⅠ段开关柜拆除安全措施 3
5.2.2 35kVⅡ段开关柜拆除安全措施; 4
5.2.3 I段中置柜35kV电缆拆除GIS柜接入安全措施 5
5.2.4 II段中置柜35kV电缆拆除GIS柜接入安全措施 5
5.2.5 安全措施补充说明 6
6. 施工组织机构及施工计划 6
6.1 施工现场主要管理人员 6
6.2 施工管理人员职责表 6
6.3 施工计划表 7
6.4 主要工机具 8
7. 主要实物工程量 8
8. 主要施工工艺(直接作业步骤) 10
8.1 进场前准备 10
8.2 施工前安全措施的落实 10
8.2.1 防止触电(误入带电间隔)安全措施 10
8.2.2 防止误碰、误操作运行的开关设备安全措施 10
8.2.3 防尘、防异物坠落、飞溅损坏开关设备的安全措施 11
8.3 C-GIS开关柜的安装 11
8.3.1 安装准备 11
8.3.2 验收土建预埋及混凝土基础尺寸验收 12
8.3.3 设备运输、开箱检查、吊装 12
8.3.4 设备安装 14
8.3.5 高压试验 17
8.3.6 冲击试验及带电试运行 17
8.4 35kV冷缩电缆头(含中间电缆头)制作 18
8.5 电缆、电缆桥架的拆除、安装及利旧 20
8.6 开关柜基础的拆除和安装 20
8.7 开关柜防护板的安装 20
8.8 35kV高压电缆试验项目及内容 21
8.9 太阳能光伏板的拆除与安装 21
8.9.1 施工准备 21
8.9.2 拆装方法及注意事项 21
9. QHSE管理措施及应急方案 22
9.1 项目QHSE管理方针、目标 22
9.1.1 项目QHSE管理方针 22
9.1.2 项目QHSE管理目标 22
9.2 QHSE管理措施 22
9.2.1 临时用电安全措施 22
9.2.2 动火作业安全措施 22
9.2.3 吊装作业安全措施 23
9.3 文明施工措施 23
9.4 环境保护措施 23
9.4.1 环境保护的目标 23
9.4.2 环境保护的措施 23
9.5 应急预案 24
9.5.1 项目部应急小组 24
9.5.2 应急事故处理流程 24
9.5.3 应急报警电话 25
9.5.4 触电应急处置措施 25
9.5.5 火灾爆炸应急处置措施 26
9.5.6 机械伤害应急处置措施 28
9.6 危害识别、风险评价及风险控制措施 30
9.6.1 危害识别 30
9.6.2 临时用电作业 31
9.6.3 动火作业 32
9.6.4 吊装作业 33
9.7 施工期间防疫措施 34
9.7.1 施工现场实行准入及封闭管理 34
9.7.2 加强人员教育、培训,建立有效联络机制 34
9.7.3 加强施工现场管理,落实施工环境、作业频次、居住环境及疫情防控物资配备 35
9.7.4 复工条件确认 35
9.8 外来单位安全生产承诺 36
附1: 建水站35kV电缆及桥架路径示意图 37
附2: 建水站35kV开关柜平面布置及电缆桥架路径示意图 38
