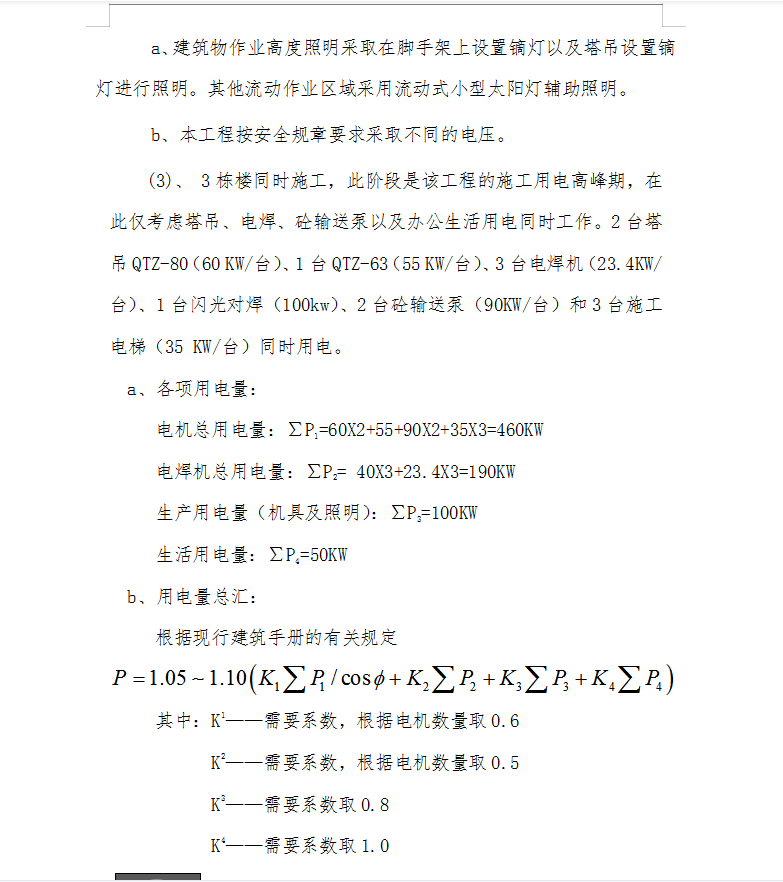

三、用电量计算
本工程由建设单位提供配电房,引出用电主干线,采取三相五线制,沿场地环形布置。(见平面布置图)
(1)、配电箱及次干线
a、在现场各固定用电机械处设置专用配电箱,实行专箱专用。
b、建筑物高空输电,采取利用建筑物脚手架木棒外挑作垂直输电通道,并在每一楼层设4台流动式配电箱,供流动机械、小型机械使用。
c、配电线路选择:现场配电线路布置详见“施工现场平面布置图”。
