您当前位置:首页 » 电气工程 » 电气施工
某框架剪力墙结构住宅楼临时用电施工方案 12P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-06
  • 资料类型:RAR
  • 资料大小:26.9 KB
  • 资料分类:电气工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

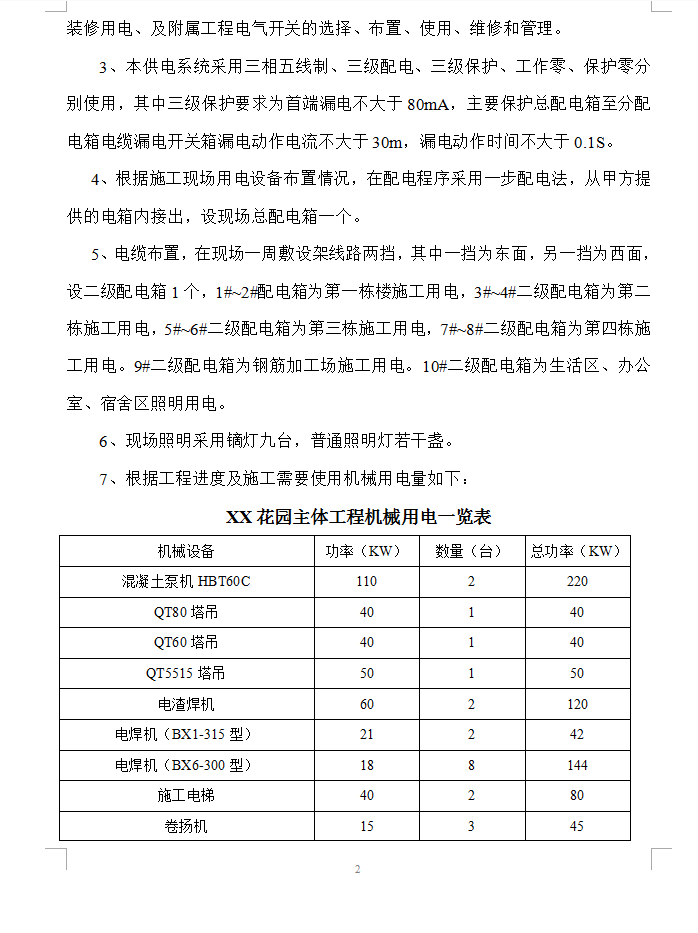

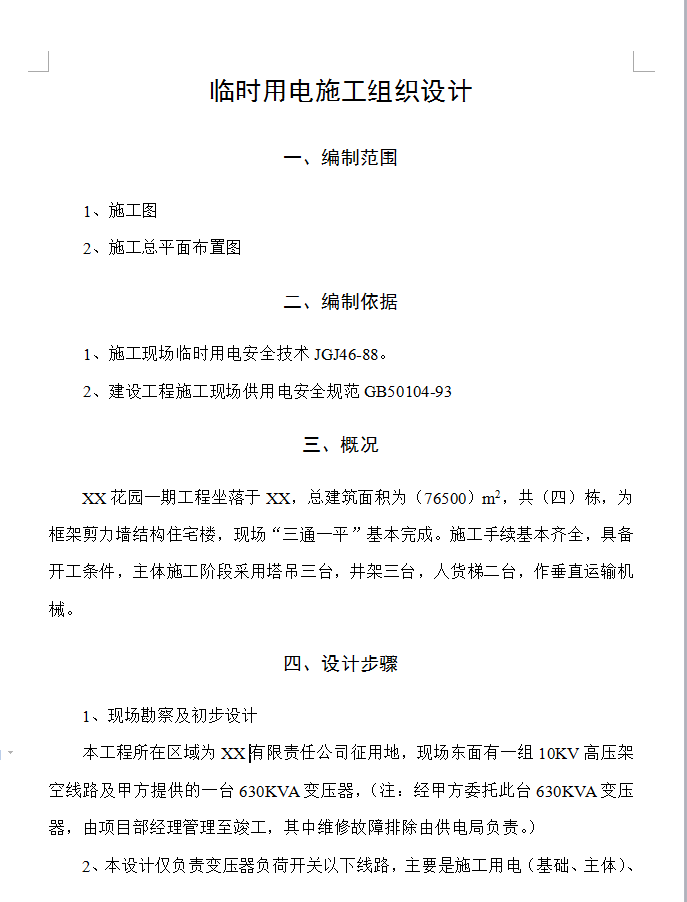

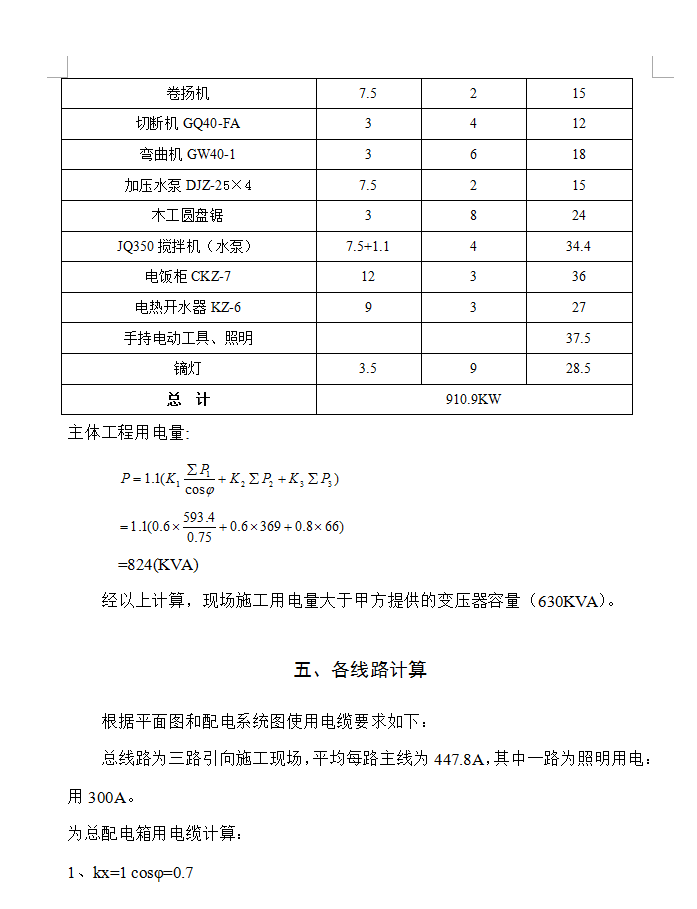

某框架剪力墙结构住宅楼临时用电施工方案 12P
XX花园一期工程坐落于XX,总建筑面积为(76500)m2,共(四)栋,为框架剪力墙结构住宅楼,现场“三通一平”基本完成。施工手续基本齐全,具备开工条件,主体施工阶段采用塔吊三台,井架三台,人货梯二台,作垂直运输机械。电气设备设置:(1)配电系统设置室外防水总配电箱,分配电箱和开关箱及流动电箱,开关箱与分配电箱距离不超过30米,开关箱至用电设备的距离不超过3~5米。(2)照明线路开关设在各级本电箱右侧,由动力开关上侧引入照明漏电保护器电源上侧,照明线路不得与动力线路混合使用。(3)每台用电设备都必须设置独立的漏电保护器,严禁使用一个开关控制两台以上电气设备。(4)配电箱、开关箱导线进出线口应设在箱体下底面,严禁设在箱体的上项面,侧面、后面或箱门处
资料截图
  • 某框架剪力墙结构住宅楼临时用电施工方案 12P
  • 某框架剪力墙结构住宅楼临时用电施工方案 12P
  • 某框架剪力墙结构住宅楼临时用电施工方案 12P
