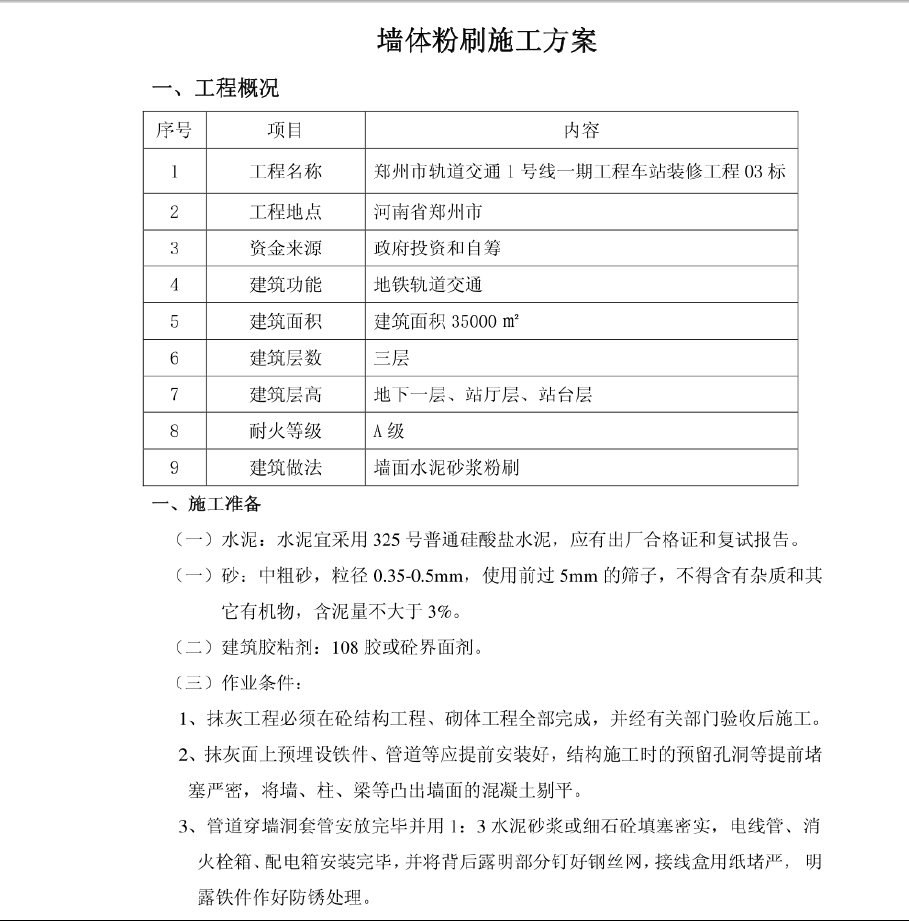

三层地铁站台墙体粉刷施工方案 3P

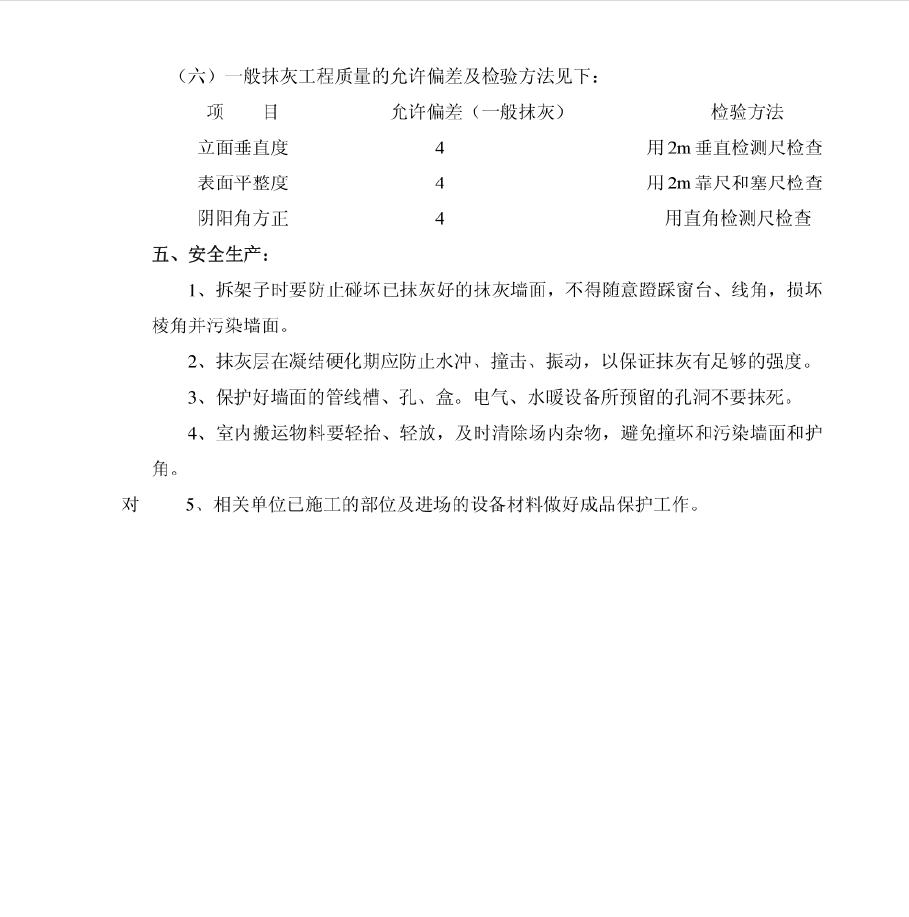

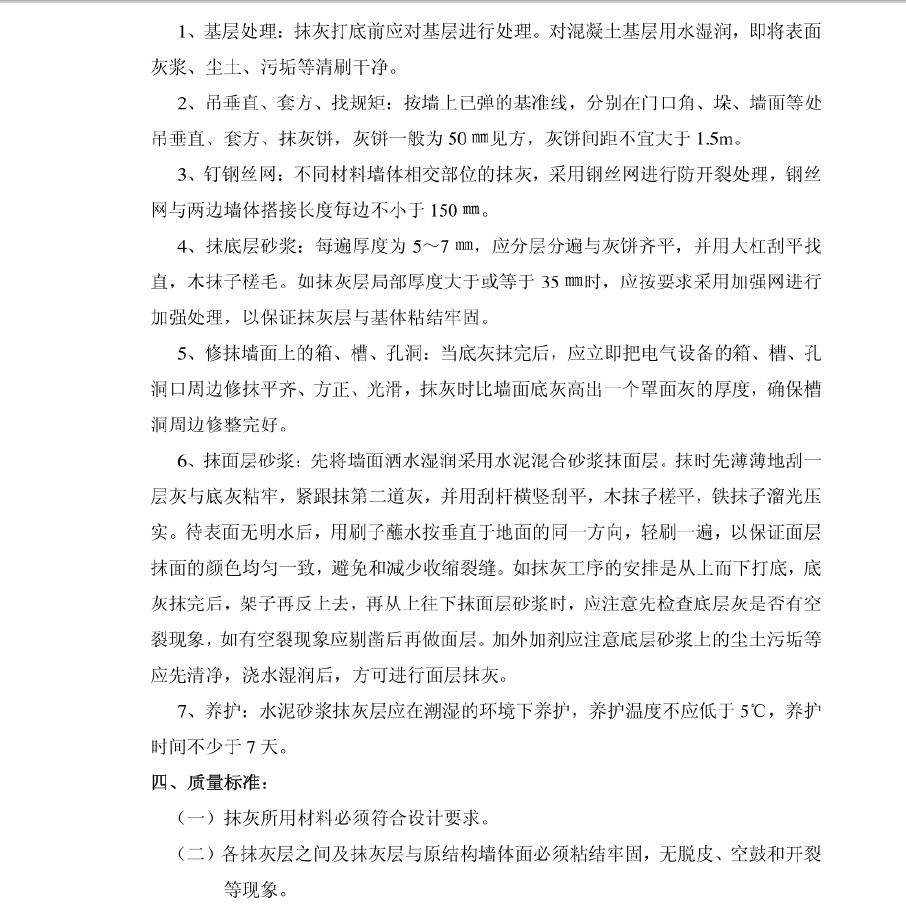

基层处理:抹灰打底前应对基层进行处理。对混凝土基层用水湿润,即将表面灰浆、尘土、污垢等清刷干净。吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为50 m见方,灰饼间距不宜大于1.5m。钉钢丝网:不同材料墙体相交部位的抹灰,采用钢丝网进行防开裂处理,钢丝网与两边墙体搭接长度每边不小于150 mm。
