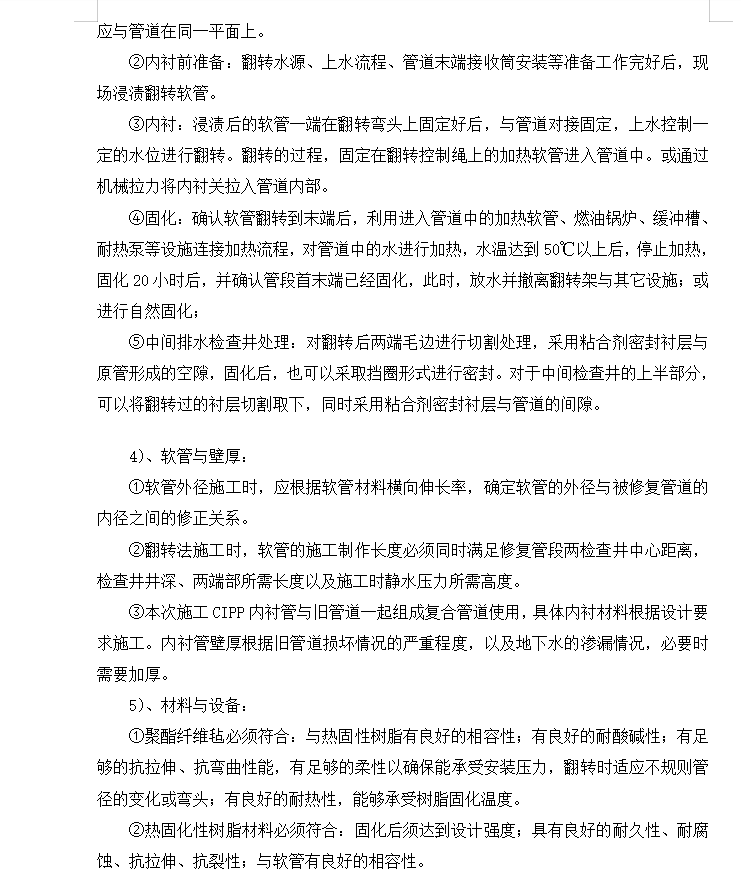

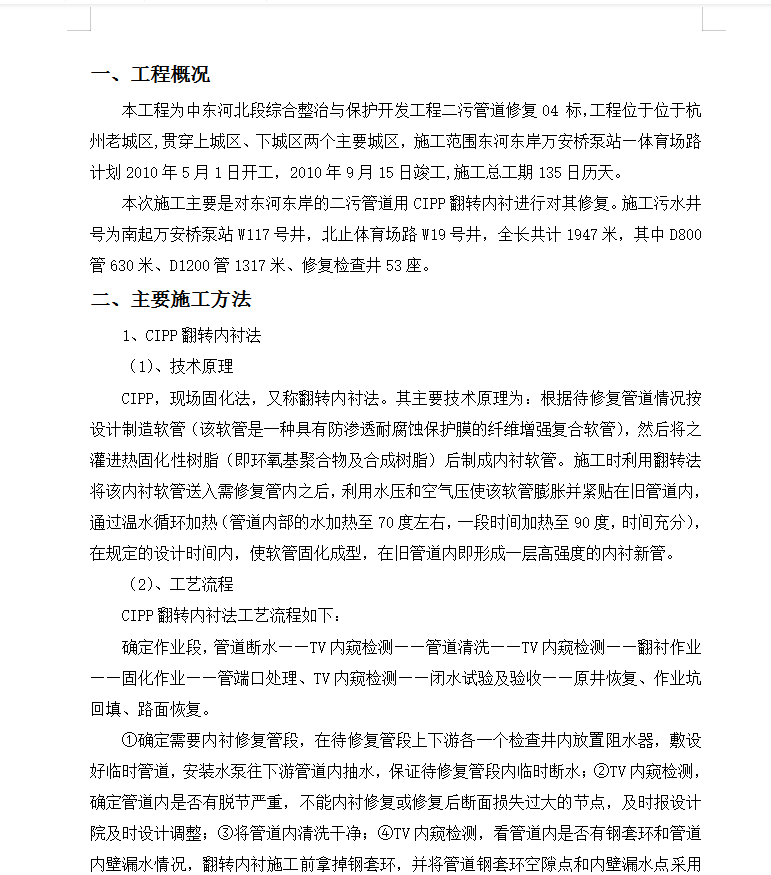

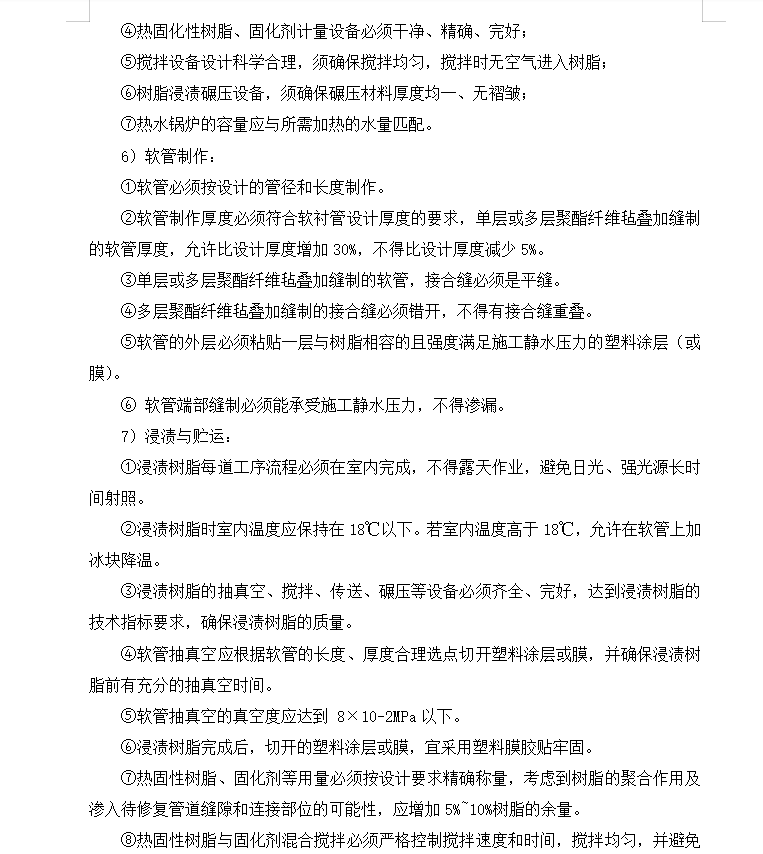

污水管道CIPP内衬修复方案 11p
本次施工主要是对东河东岸的二污管道用CIPP翻转内衬进行对其修复。施工污水井号为南起万安桥泵站W117号井,北止体育场路W19号井,全长共计1947米,其中D800管630米、D1200管1317米、修复检查井53座。
