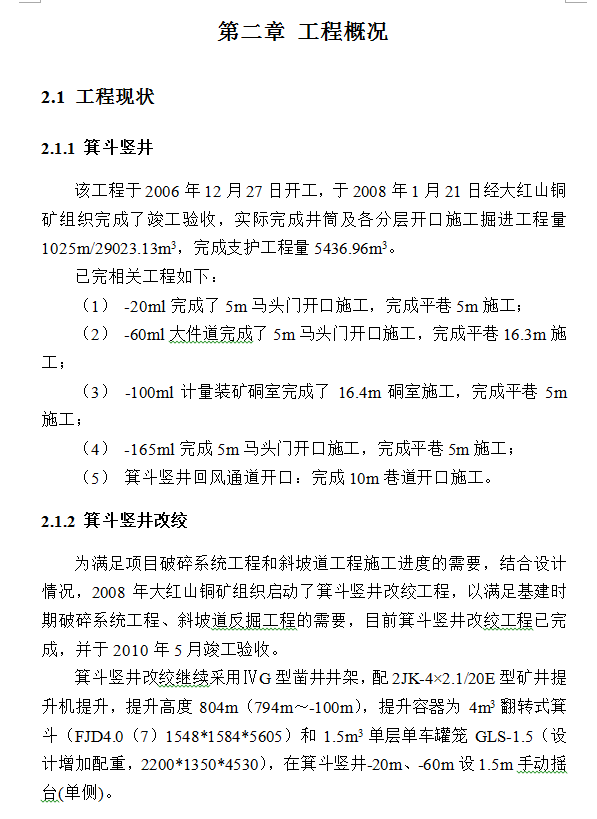

井筒及各分层开口施工掘进工程量1025m/29023.13m3,完成支护工程量5436.96m3。
已完相关工程如下:
(1) -20ml完成了5m马头门开口施工,完成平巷5m施工;
(2) -60ml大件道完成了5m马头门开口施工,完成平巷16.3m施工;
(3) -100ml计量装矿硐室完成了16.4m硐室施工,完成平巷5m施工;
(4) -165ml完成5m马头门开口施工,完成平巷5m施工;
(5) 箕斗竖井回风通道开口:完成10m巷道开口施工。
