深基坑施工进度的控制 8P
拟建的XX广场位于XX市金梭路与木兰里路交叉口东南角。该工程总建筑面21953.6m2,建筑高度99.3 m,主楼为框架剪力墙结构。

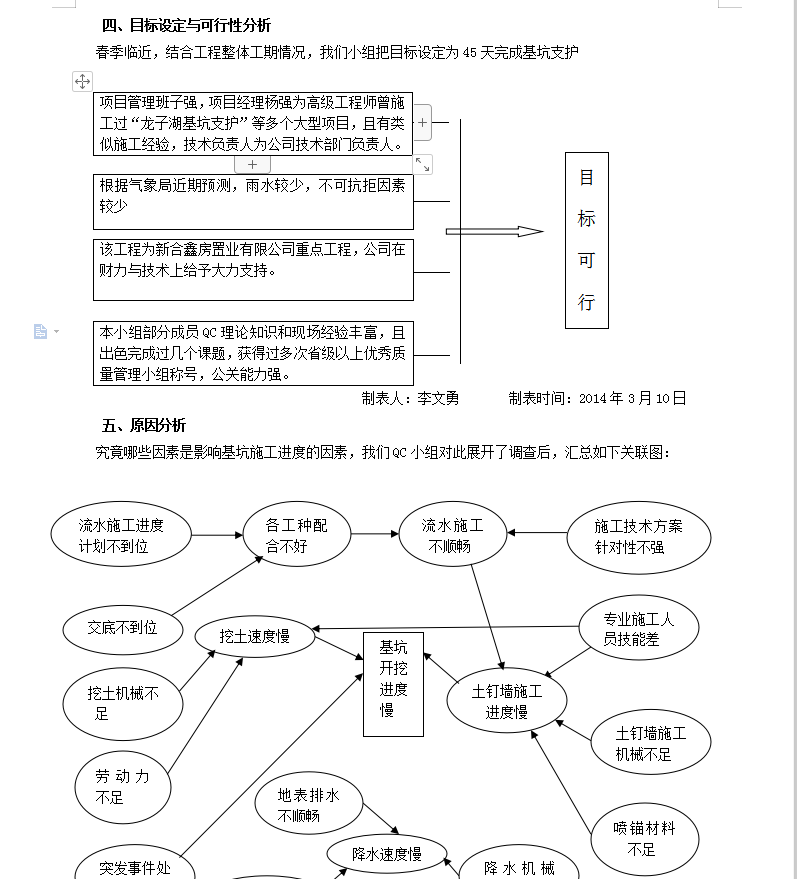

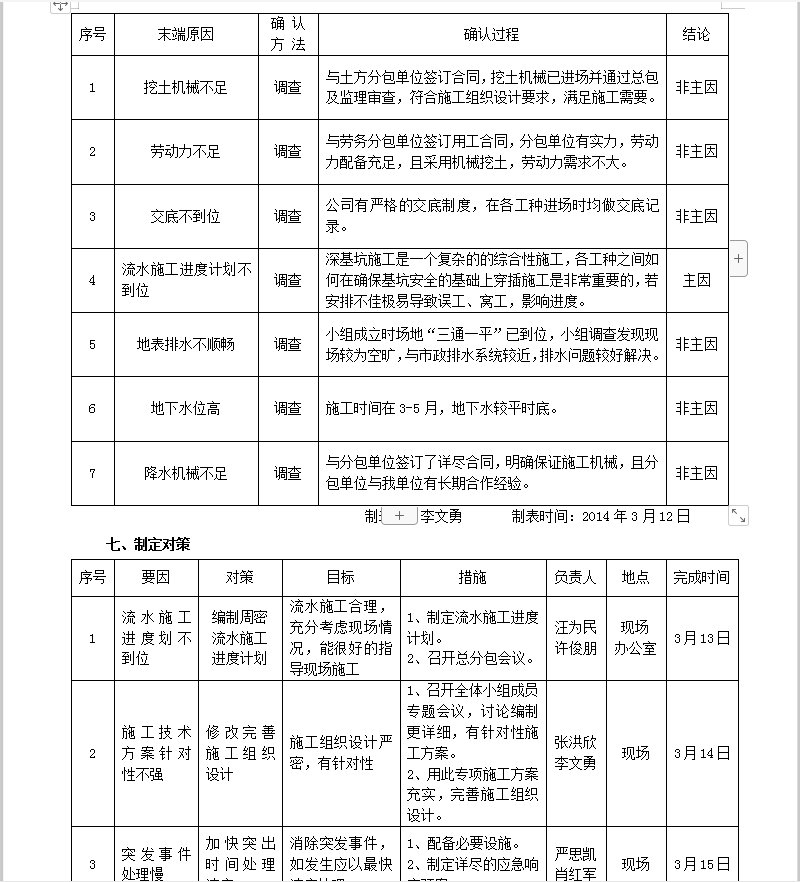

本次课题涉及的深基坑特点是:场地东西长281m,南北宽74 m,平面上基本呈矩形,基坑开挖深度12.1m,地下水位高,场地地下水位埋深8.8 m~9.5 m,近年最高水位7.5 m,周围道路与建筑物分布较多。本基坑为一级基坑,临时性支护。基坑支护合同工期50天。
