适用范围
适用于新建、改建和扩建的埋地(PE)排水管道施工。
1.6.2 施工准备
1.6.2.1 技术准备
1. 施工前做好施工图纸的会审,编制施工组织设计及交底工作。
2. 完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
3. 对管材检验试验工作已完成。
1.6.2.2 材料要求
1. 管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。

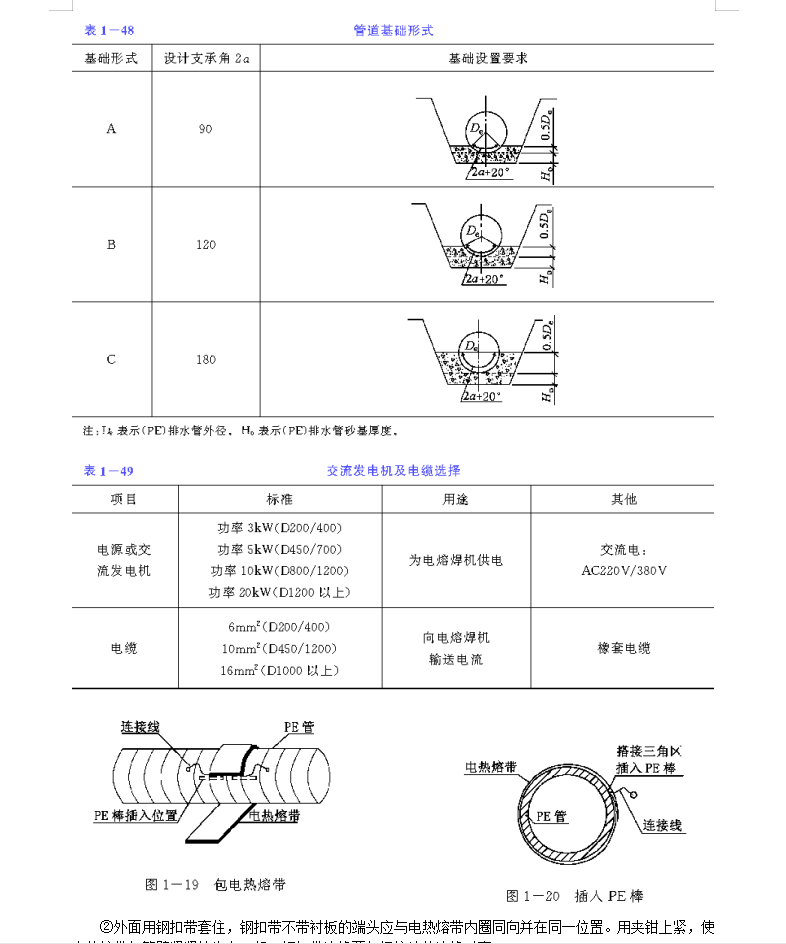

2. 管材质量应符合表1-44的要求。
