主要工程内容为双线高架桥梁,为特大桥的一部分。桥跨布置为(50+80+50)m连续梁+(3×40+1×35)m现浇简支箱梁+(54.2+100+54.2)m连续刚构,桥梁主要上跨铁路。

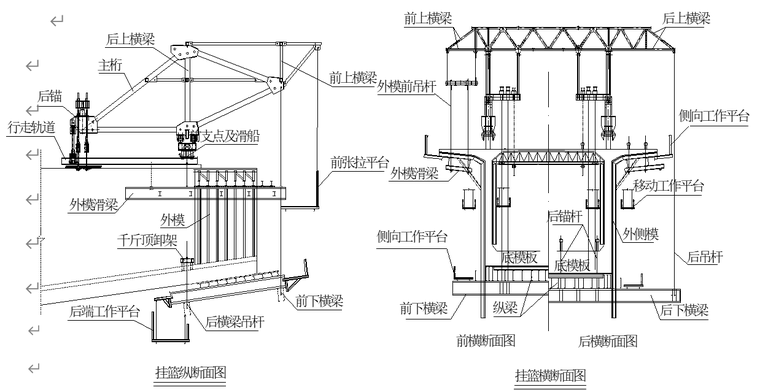

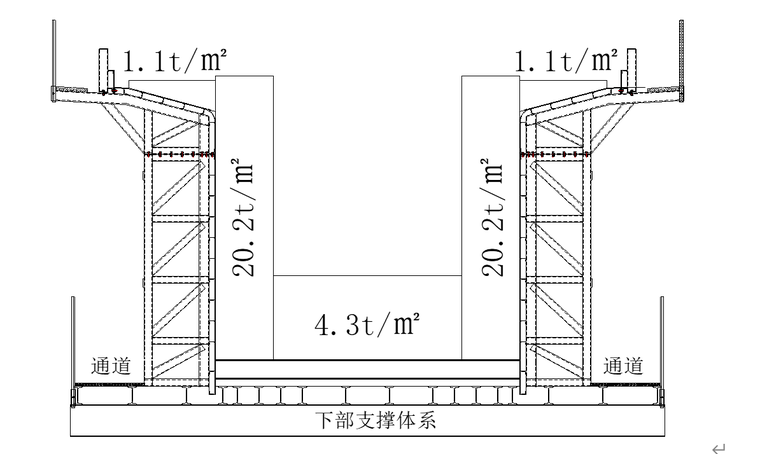

(50+80+50)m连续梁采用挂篮悬浇施工、35m及40m跨简支箱梁采取支架现浇施工、(54.2+100+54.2)m连续刚构桥轴线与既有铁路及在建铁路成69°夹角,A侧T构采用常规挂篮法悬灌施工,B侧先采取平行于铁路常规挂篮法悬灌施工形成98m长T构,再顺时针转体69°至设计线路方向进行合拢,合拢段位于在建铁路上方。转动装置位于上下承台之间,转体重量约为7000吨。
