您当前位置:首页 » 路桥工程 » 轨道工程
某地铁站地面注浆施工方案 14P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-14
  • 资料类型:RAR
  • 资料大小:854 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某地铁站地面注浆施工方案 14P

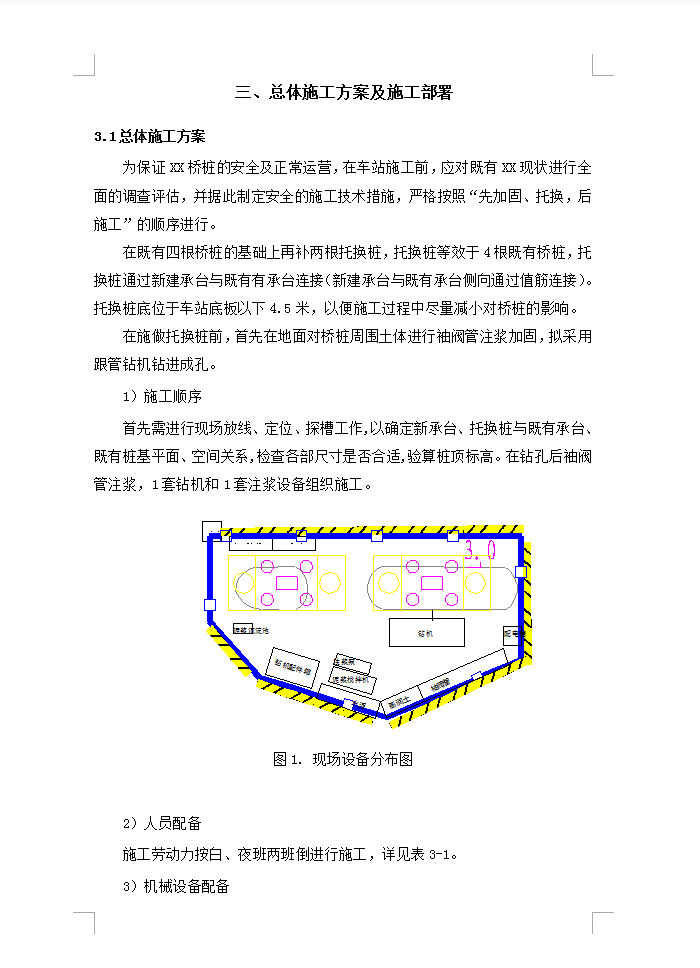

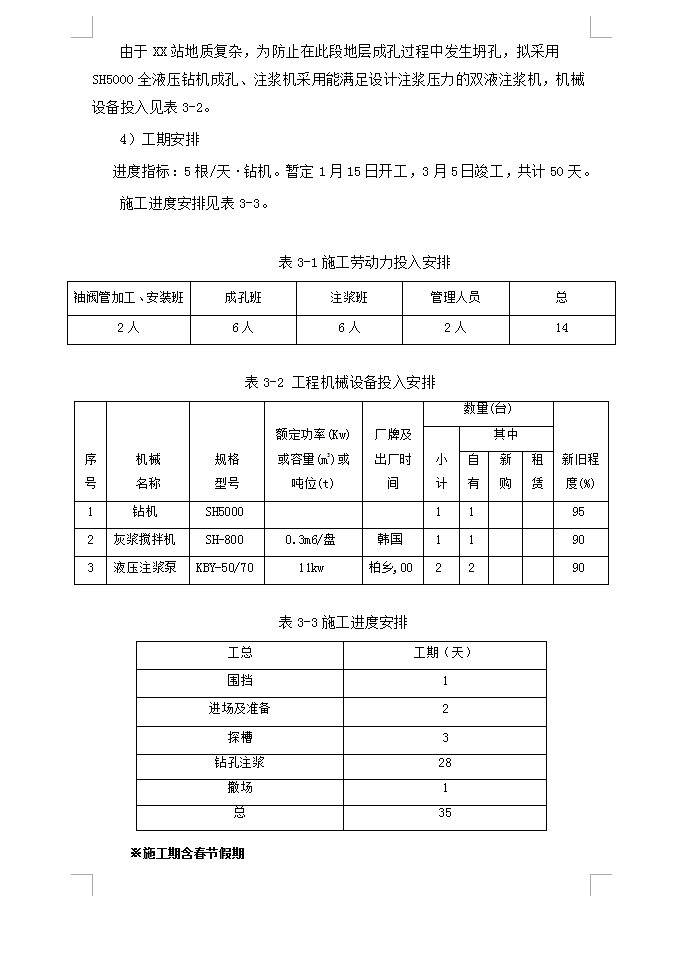

为保证XX桥桩的安全及正常运营,在车站施工前,应对既有XX现状进行全面的调查评估,并据此制定安全的施工技术措施,严格按照“先加固、托换,后施工”的顺序进行。在既有四根桥桩的基础上再补两根托换桩,托换桩等效于4根既有桥桩,托换桩通过新建承台与既有有承台连接(新建承台与既有承台侧向通过值筋连接)。托换桩底位于车站底板以下4.5米,以便施工过程中尽量减小对桥桩的影响。在施做托换桩前,首先在地面对桥桩周围土体进行袖阀管注浆加固,拟采用跟管钻机钻进成孔。

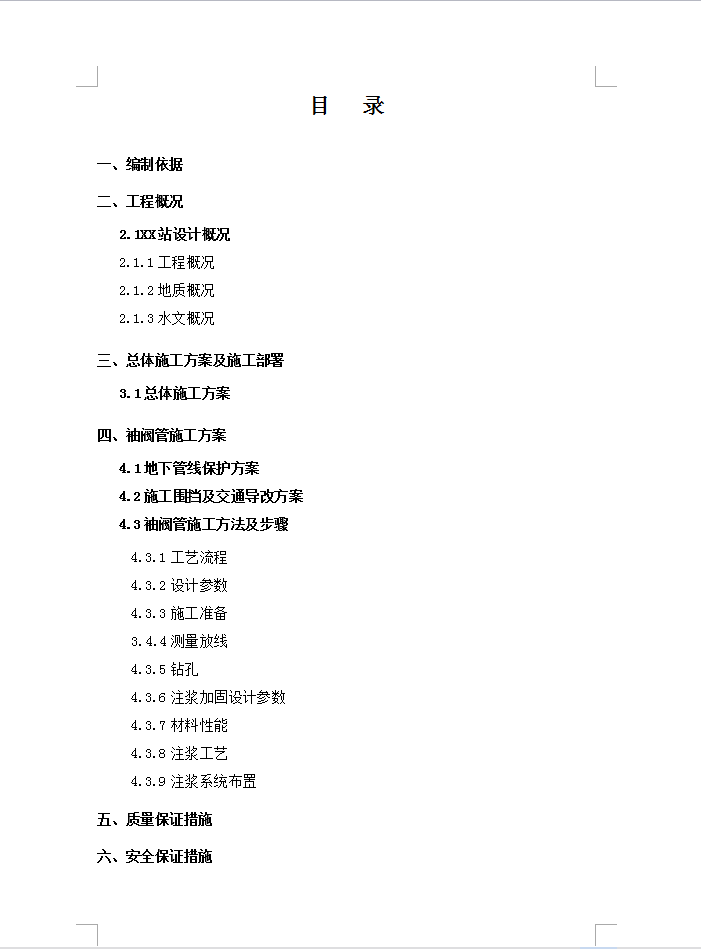

目录
一、编制依据
二、工程概况
2.1XX站设计概况
............
五、质量保证措施
六、安全保证措施
资料截图
  • 某地铁站地面注浆施工方案 14P
  • 某地铁站地面注浆施工方案 14P
  • 某地铁站地面注浆施工方案 14P
