斜屋面防水施工技术交底 8P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-18
  • 资料类型:RAR
  • 资料大小:262 KB
  • 资料分类:建筑工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
斜屋面防水施工技术交底  8P

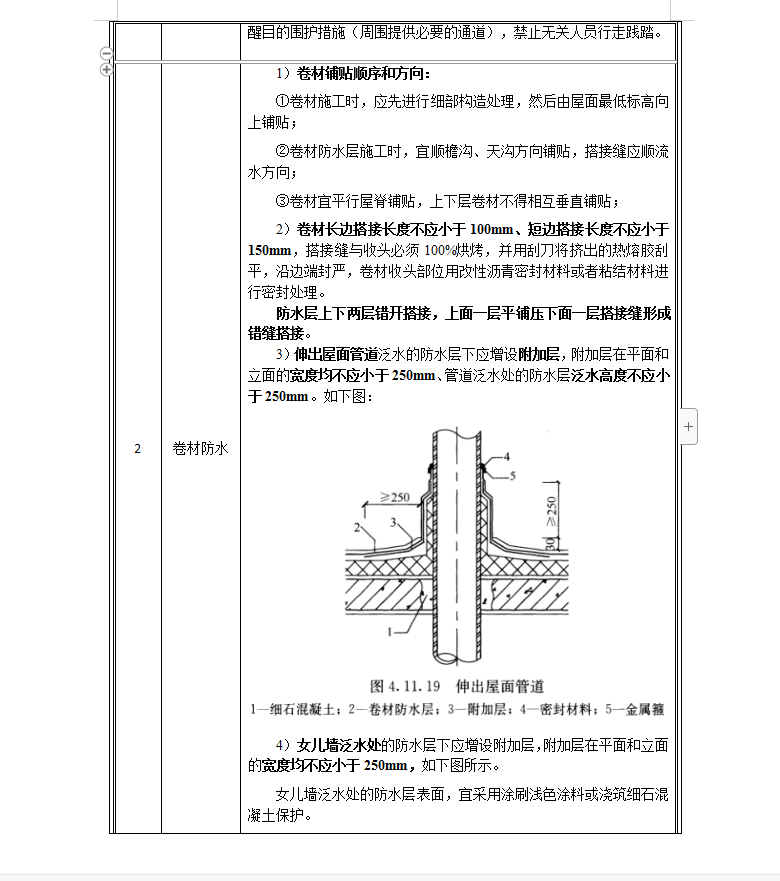

①卷材施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴;
②卷材防水层施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向;
③卷材宜平行屋脊铺贴,上下层卷材不得相互垂直铺贴;

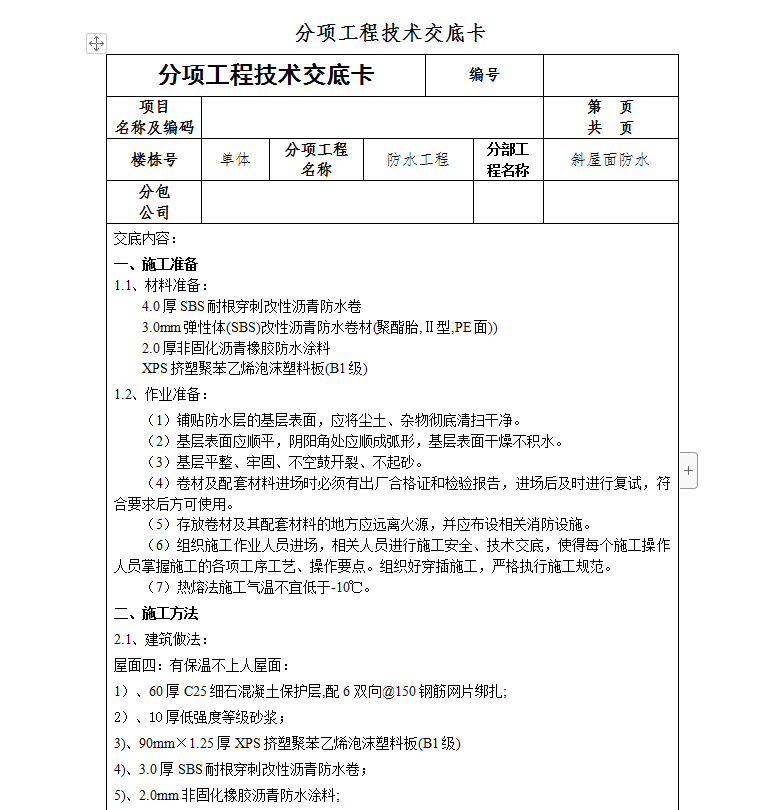

施工准备
材料准备:4.0厚SBS耐根穿刺改性沥青防水卷
3.0mm弹性体(SBS)改性沥青防水卷材(聚酯胎,Ⅱ型,PE面))
2.0厚非固化沥青橡胶防水涂料
XPS挤塑聚苯乙烯泡沫塑料板(B1级)
1.2、作业准备:

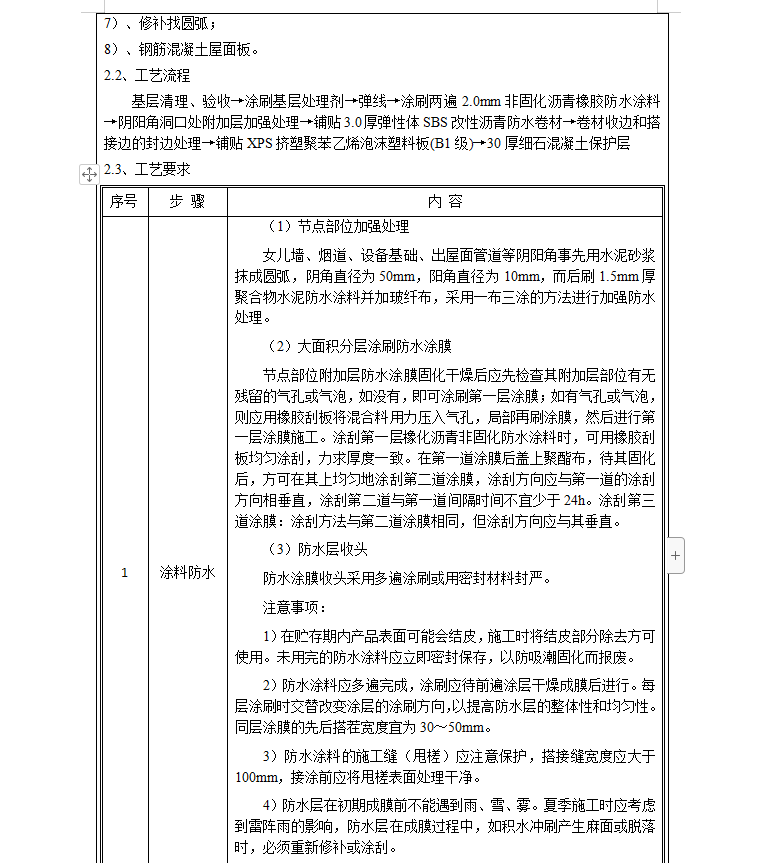

(1)铺贴防水层的基层表面,应将尘土、杂物彻底清扫干净。
(2)基层表面应顺平,阴阳角处应顺成弧形,基层表面干燥不积水。
(3)基层平整、牢固、不空鼓开裂、不起砂。
(4)卷材及配套材料进场时必须有出厂合格证和检验报告,进场后及时进行复试,符合要求后方可使用。
(5)存放卷材及其配套材料的地方应远离火源,并应布设相关消防设施。
(6)组织施工作业人员进场,相关人员进行施工安全、技术交底,使得每个施工操作人员掌握施工的各项工序工艺、操作要点。组织好穿插施工,严格执行施工规范。
(7)热熔法施工气温不宜低于-10℃。
