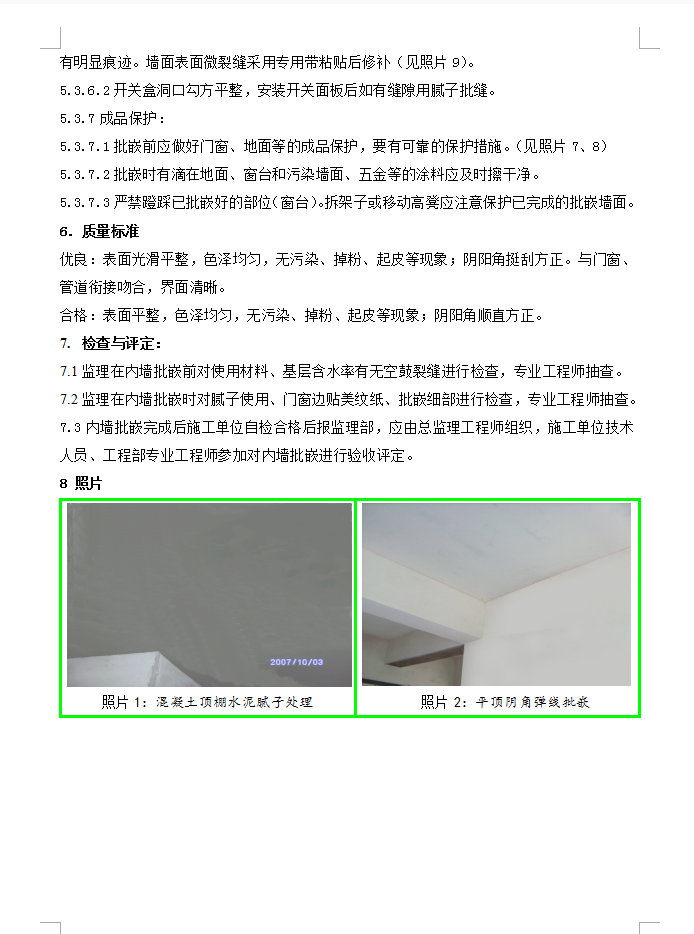

内墙批嵌施工工艺顺序:基层处理→填补缝隙、局部批腻子→贴美纹纸→第一道腻子→打磨→第二道腻子批平压光
基层处理:1基层表面应清理干净,不应有疏松、空鼓现象,墙面应平整、干燥。2天棚直接批腻子,批腻子前应先清理干净板底污物、杂物等,天棚高差10mm以上应采用聚合物水泥砂浆抹平,并宜先批一至二遍聚合物水泥腻子。3贴美纹纸:在大面开始批嵌前,应先检查门窗框边保护膜的完整性,如不完整要沿框边贴美纹纸,批嵌完成撕去。涂料和面砖、墙面和地面应在交界处贴美纹纸。4满刮腻子:批嵌至少应分二遍进行,一遍批嵌后在墙面弹好水平控制线,再弹出阴角批嵌控制线,根据阴角控制线进行平顶的大面批嵌。要求净高极差控制在10mm之内(水平线至平顶)。(见照片2)5打磨:第一遍腻子干后应磨砂纸,将腻子磨平,磨完后将浮尘清理干净。6压光:第二遍腻子批平后应压光成活,不再进行打磨。
