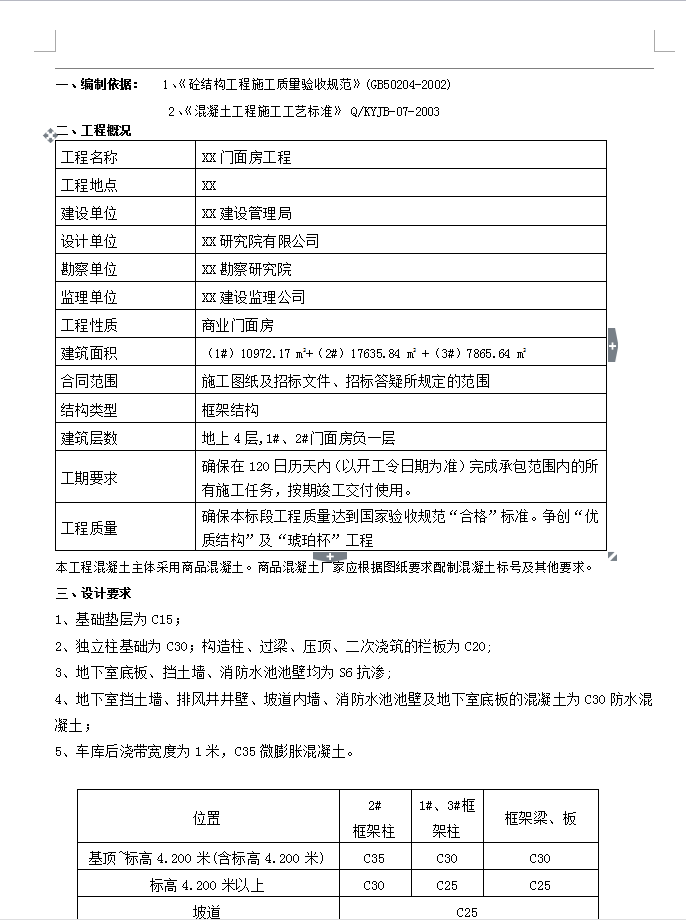

门面房工程砼工程施工方案 11P

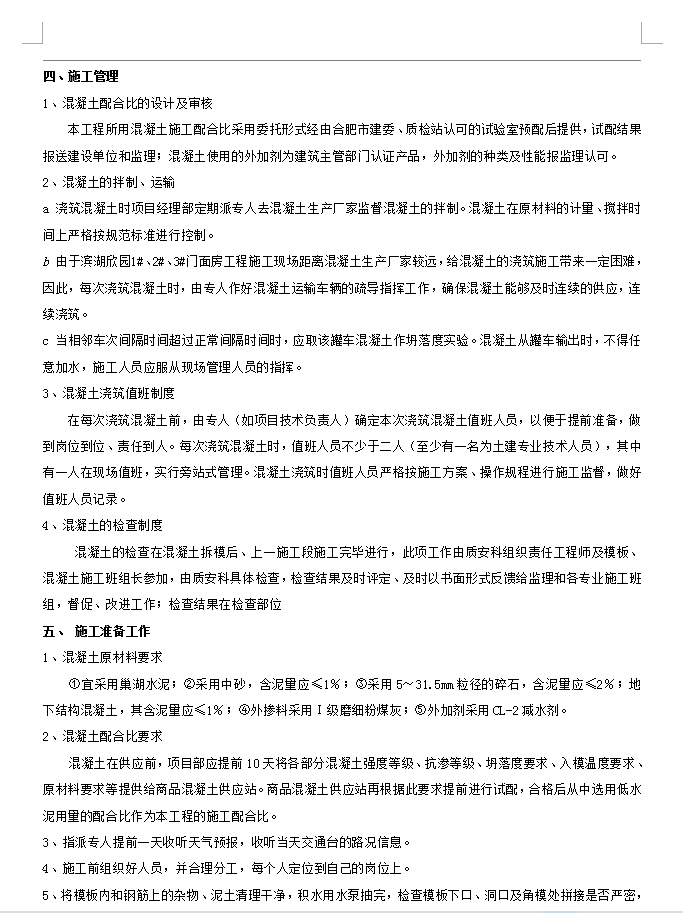

混凝土的拌制、运输:a 浇筑混凝土时项目经理部定期派专人去混凝土生产厂家监督混凝土的拌制。混凝土在原材料的计量、搅拌时间上严格按规范标准进行控制。b 由于滨湖欣园1#、2#、3#门面房工程施工现场距离混凝土生产厂家较远,给混凝土的浇筑施工带来一定困难,因此,每次浇筑混凝土时,由专人作好混凝土运输车辆的疏导指挥工作,确保混凝土能够及时连续的供应,连续浇筑。c 当相邻车次间隔时间超过正常间隔时间时,应取该罐车混凝土作坍落度实验。混凝土从罐车输出时,不得任意加水,施工人员应服从现场管理人员的指挥。混凝土的检查在混凝土拆模后、上一施工段施工完毕进行,此项工作由质安科组织责任工程师及模板、混凝土施工班组长参加,由质安科具体检查,检查结果及时评定、及时以书面形式反馈给监理和各专业施工班组,督促、改进工作;检查结果在检查部位
