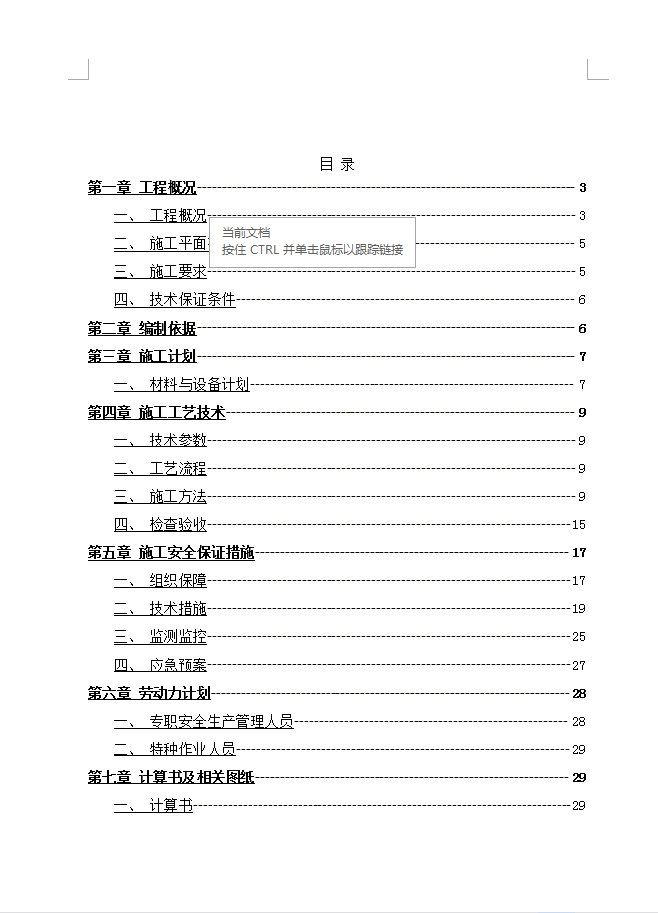

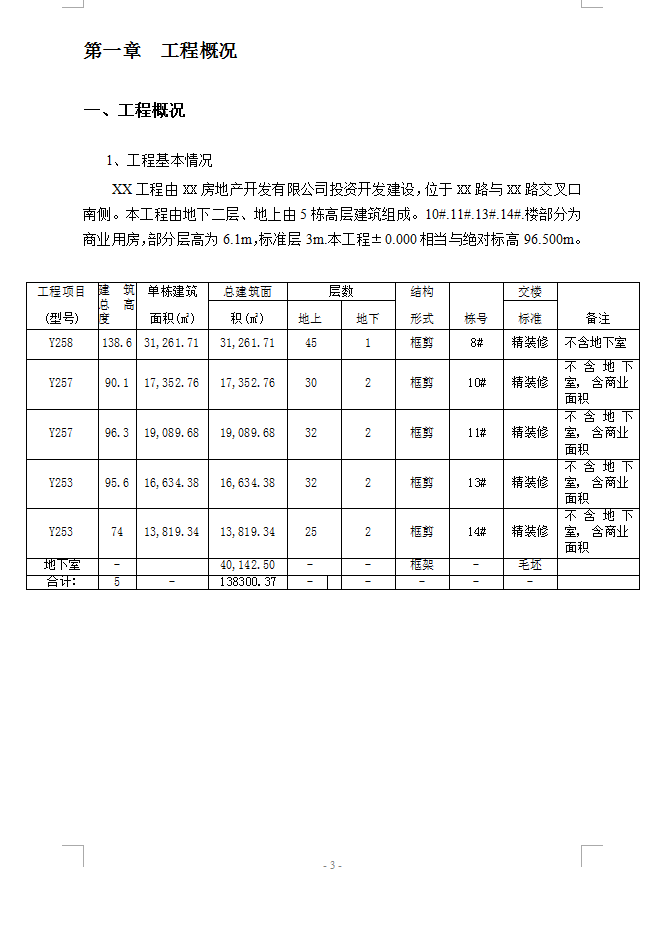

落地脚手架专项施工方案 37P

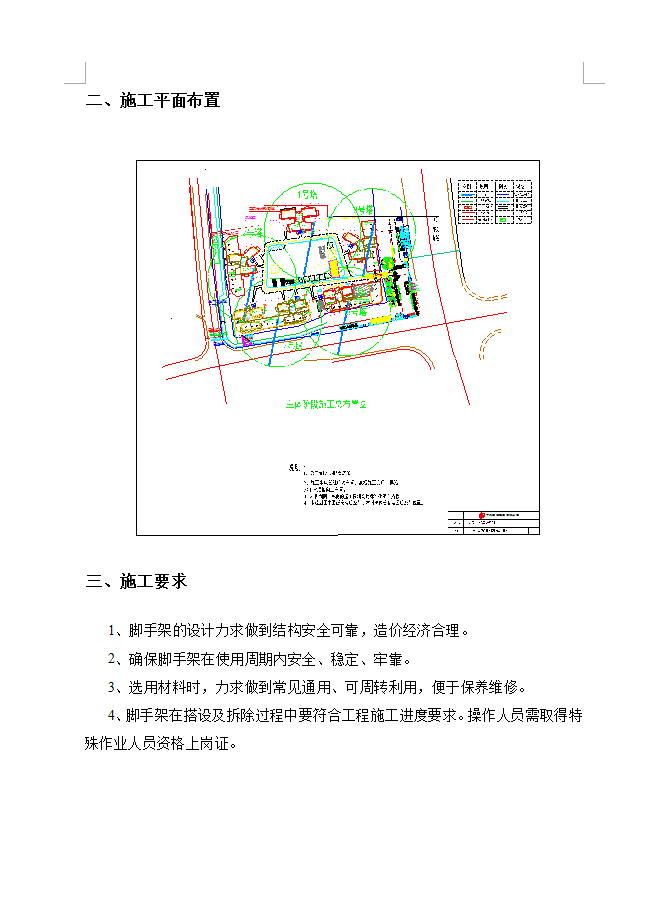

场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆(格栅)→立杆→横向水平杆→纵向水平杆(格栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网,定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。其余按以下构造要求搭设。本工程脚手架地基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书),立杆垫板或底座面标高高于自然地坪50mm~100mm,两侧设置排水沟,排水通畅。垫板尺寸采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板或槽钢。
