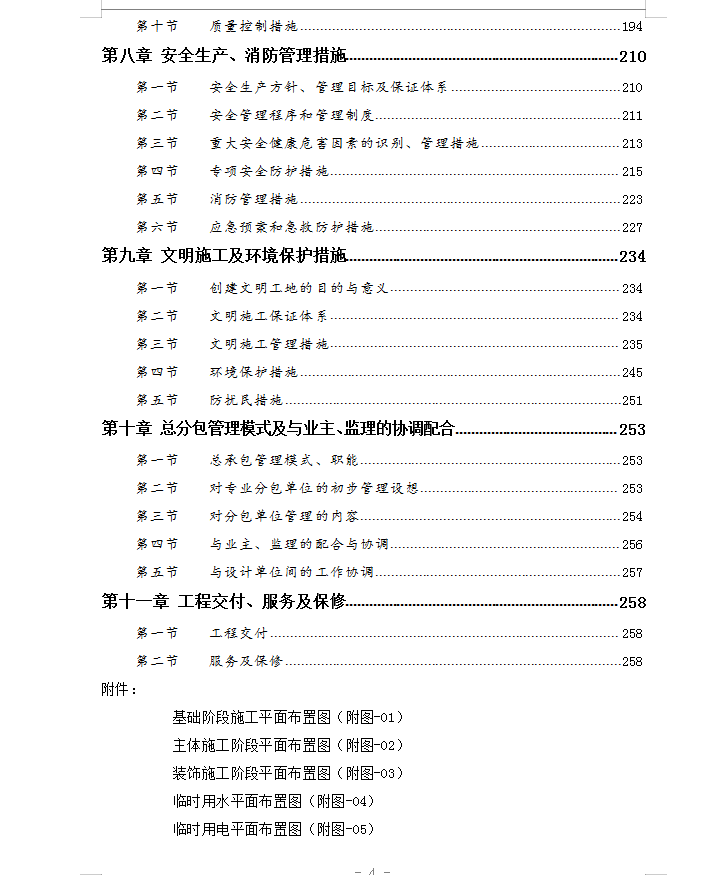

本资料为三十层框架双筒结构商业住宅楼施工组织设计,共255页。
1.根据地质勘察报告显示场地内地质条件比较差,为淤泥质土,地下水丰富,如何保证地下室施工进度和质量,保证地下室施工和基坑安全是本项目需要重点关注的对象。
措施:根据现场实际,拟采用基坑内采用井点降水,沿基坑顶设截水明沟,防止地表水流向基坑,沿坑底四周挖排水沟进行基坑内导水,隔40m左右设置一个集水井,集水井的直径为0.8m,深度随挖土的加深适当设置,基坑内地下水流入集水井内后用水泵抽出坑外,经过沉砂池沉淀后排入指定位置等措施进行排水,保证地下室基础施工阶段基坑内无积水。另外,做好雨季施工预防措施,尽量减少下雨对地下室基础施工的影响。
